现场怎么做
- 整理验收资料目录。
- 现场核对设施运行。
- 检查在线监测资料。
- 比对检测报告和工况。
- 列出问题并分级。
- 整改复查后形成预审结论。
验收预审不是临时补资料,而是提前把现场、设备、在线监测、检测报告和整改证据逐项对齐。

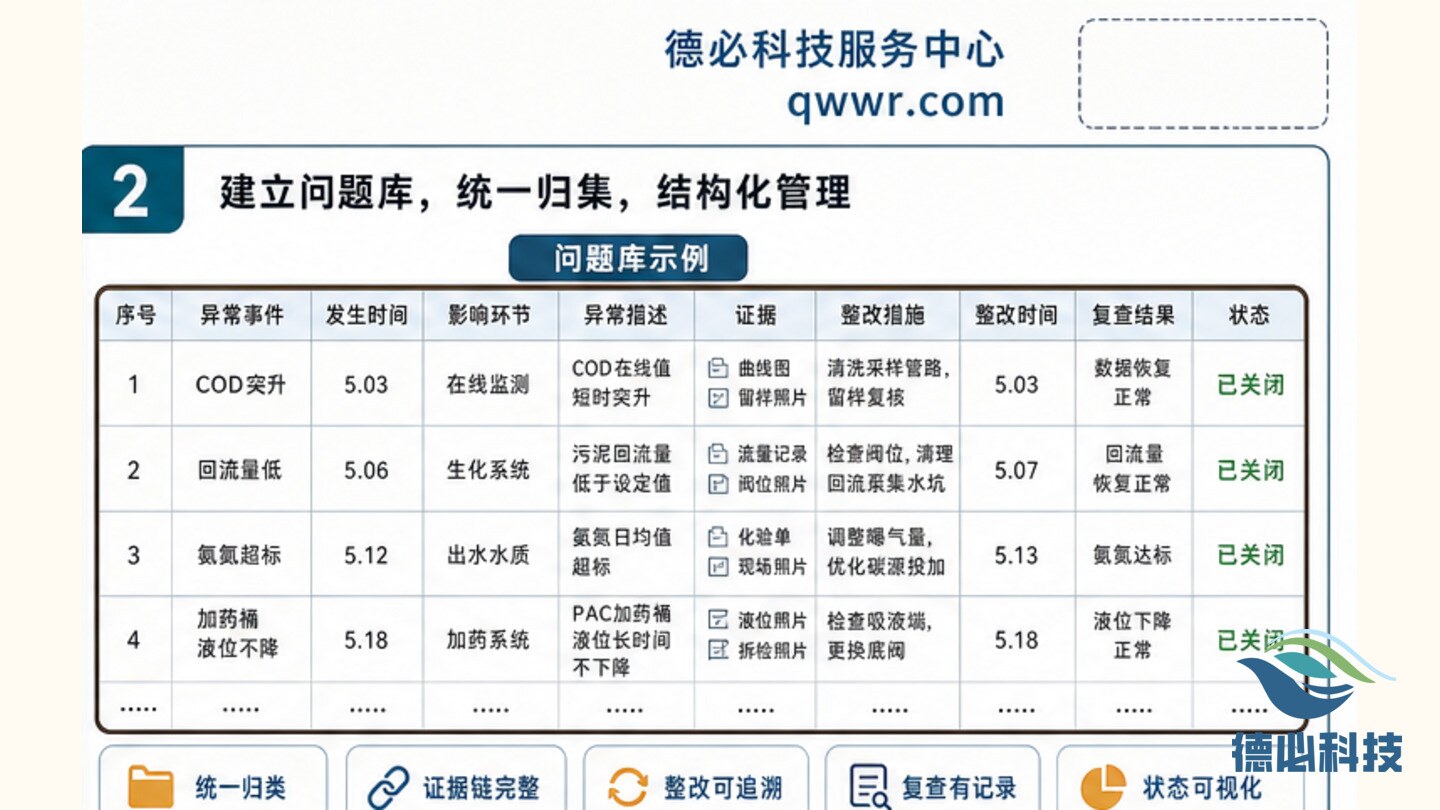

有的项目设施运行正常,但排放口标识不规范;有的检测报告结果合格,但采样时运行负荷没有记录;有的在线监测数据完整,却缺少校准维护和异常说明。正式验收时,这些细节都可能成为需要说明的问题。
预审的目的不是修饰资料,而是提前识别现场、数据和台账中的问题。能够整改的事项应尽快整改,暂时不能完成的事项应说明风险、责任边界和补充路径。
围绕现场执行、管理复核和资料留存三个环节,整理可操作、可检查、可追溯的工作要点。
围绕现场运行、在线监测、工单闭环和项目交付整理可执行内容。
运行台账应体现水量、水质、曝气、回流、排泥、加药、污泥处置和设备维护,不应只写“正常”。

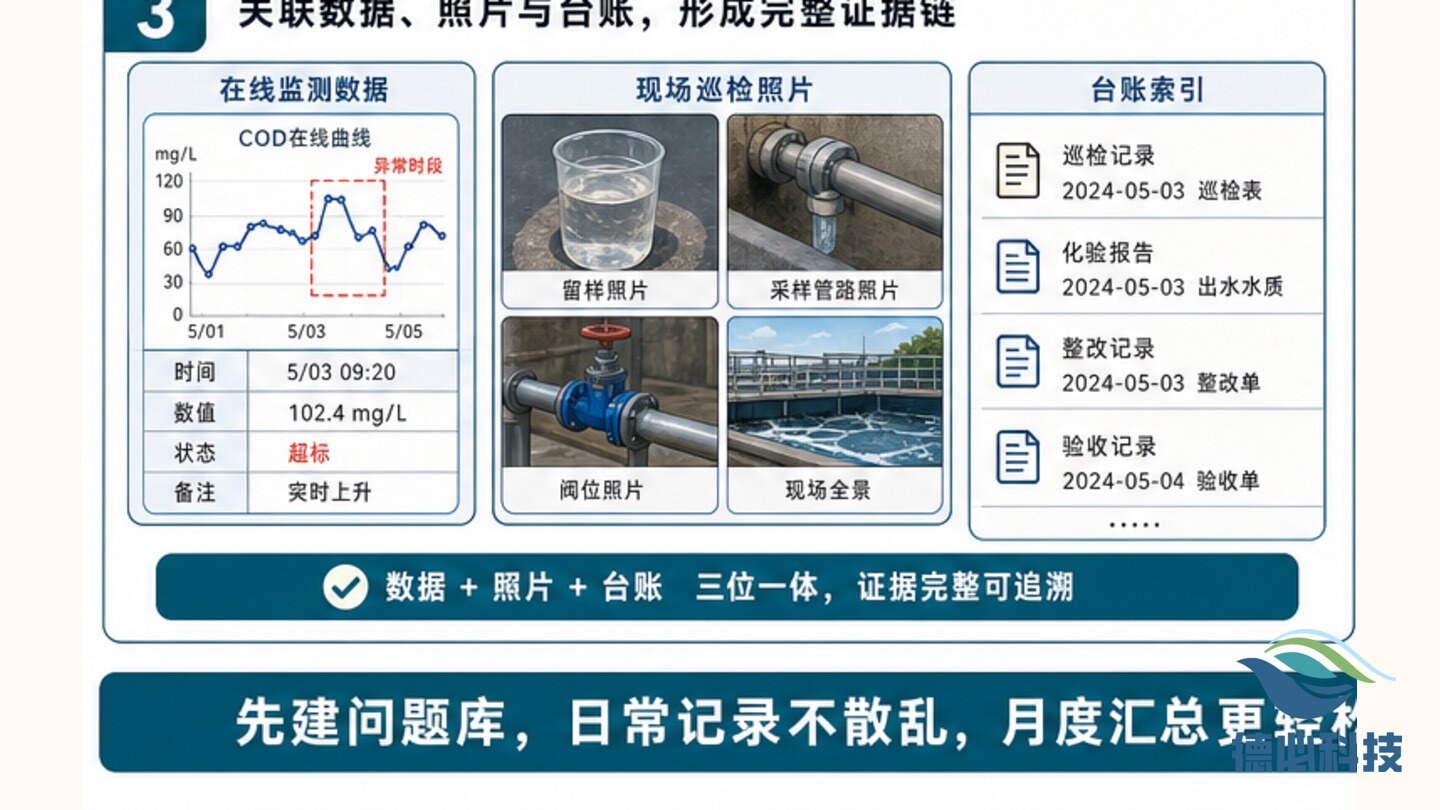

平台数据、校准记录、比对记录、异常说明和站房照片要能互相支撑。
采样条件、标识牌、流量计、排放去向和雨污分流情况要现场核对。
采样时间、点位、因子、负荷和执行标准应与项目实际情况一致。
每个问题都要有责任人、整改措施、完成时间、证据要求和复查方式。
环保运维资料应能支撑现场判断、过程复核和管理改进。
现场、台账、检测、在线监测和手续之间一致,验收说明才站得住。
预审发现问题并不可怕,关键是问题是否被分级、整改和复查。
资料命名、照片编号和台账目录要清楚,不能只有内部人员知道是什么意思。
把真实项目中容易遗漏的检查点写清楚,便于现场人员执行和业主复核。
排放口、药剂间、污泥暂存、在线站房和安全提示都要有清晰照片。
如果采样当天设备检修、低负荷或雨天冲击,应在预审中说明。
只拍整改后照片,不利于证明问题已经闭环。

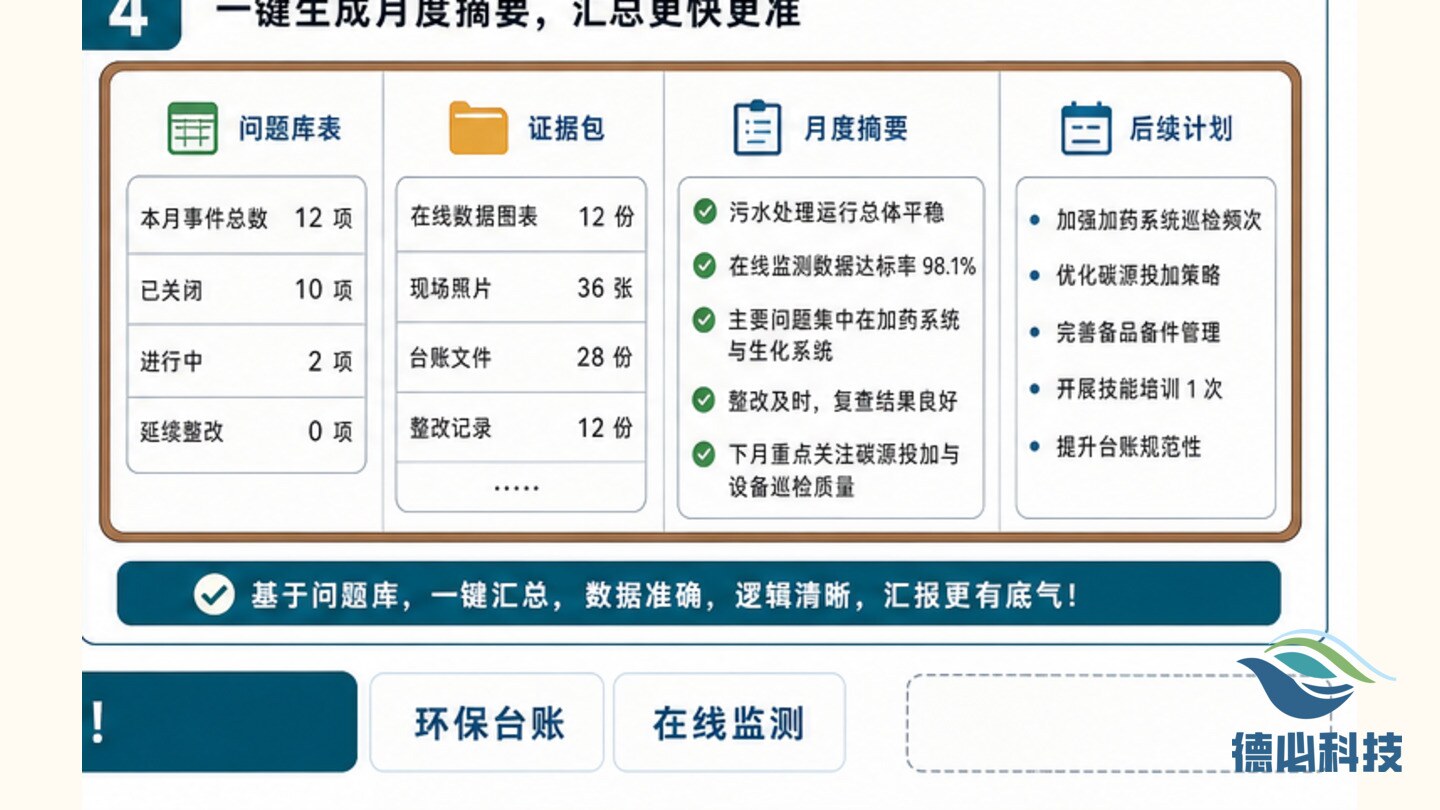

验收预审的价值,是让项目在正式验收前完成一次系统排查,把问题整改和证据准备工作尽量前置。
按现场、资料、在线监测、检测和整改分类列出问题。
包含前后照片、处理记录、客户确认和复查结论。
明确正式验收前还需要补充的检测、资料和现场整改事项。
预审本身是为了降低正式验收风险,关键是发现后要及时整改和留痕。
不能。资料完整但现场不一致,仍然会影响验收判断。
如果正在接管污水处理设施、梳理在线监测站房、准备环保咨询资料或推进验收整改,可先整理项目位置、处理规模、现有设备、运行资料和主要问题,便于我们给出更贴近现场的运维建议。
