现场怎么做
- 导出氨氮和水量趋势。
- 复核曝气池 DO、温度、pH 和碱度。
- 检查风机、阀门和曝气支管。
- 核对污泥浓度、污泥龄和排泥记录。
- 安排现场快检或送检复核。
- 形成分阶段调整说明。
氨氮升高不能只加大曝气,要把温度、DO、pH、碱度、污泥龄、进水冲击和设备状态一起复核。
某乡镇污水站出水氨氮连续两个班次上升,平台曲线显示夜间进水浓度有明显抬升,曝气风机电流也低于平时。现场复核后发现一组曝气支管堵塞,池内局部 DO 偏低,前一周排泥偏多导致污泥龄不足。
氨氮问题不能简单归结为“曝气不够”。专业复核要判断硝化菌活性、进水冲击、曝气传氧和运行资料是否相互印证,才能给项目单位一份可执行的调整方案。
围绕现场执行、管理复核和资料留存三个环节,整理可操作、可检查、可追溯的工作要点。
围绕现场运行、在线监测、工单闭环和项目交付整理可执行内容。

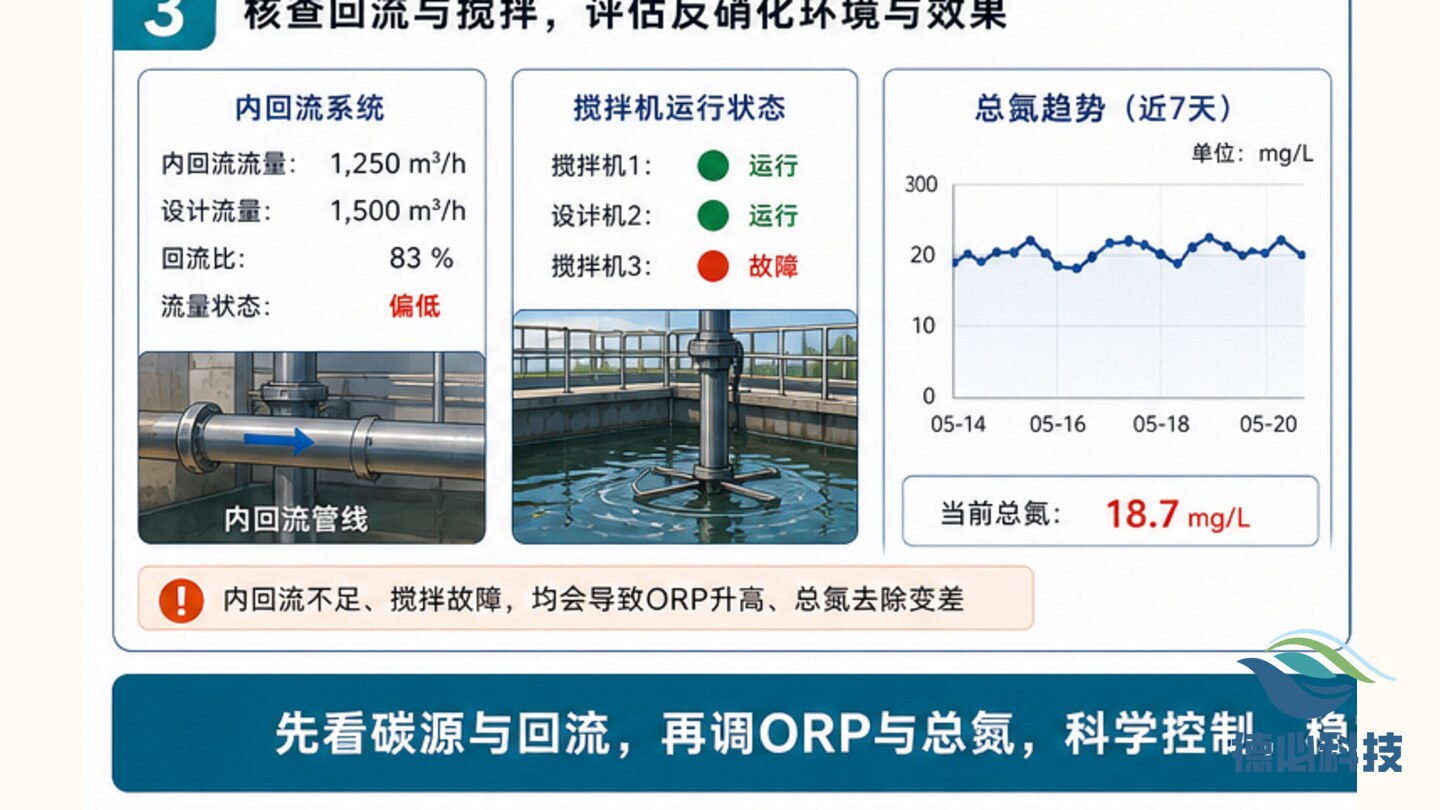

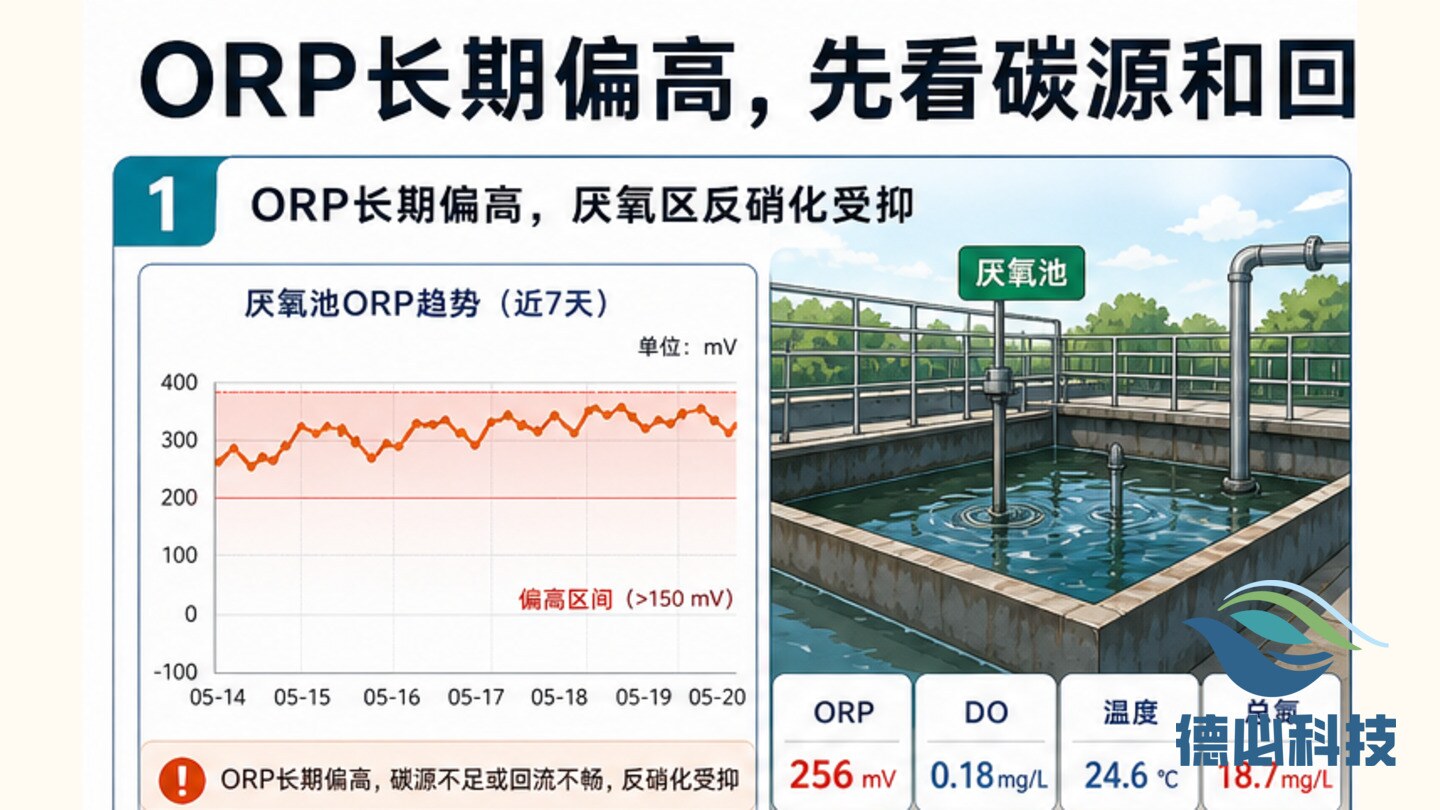

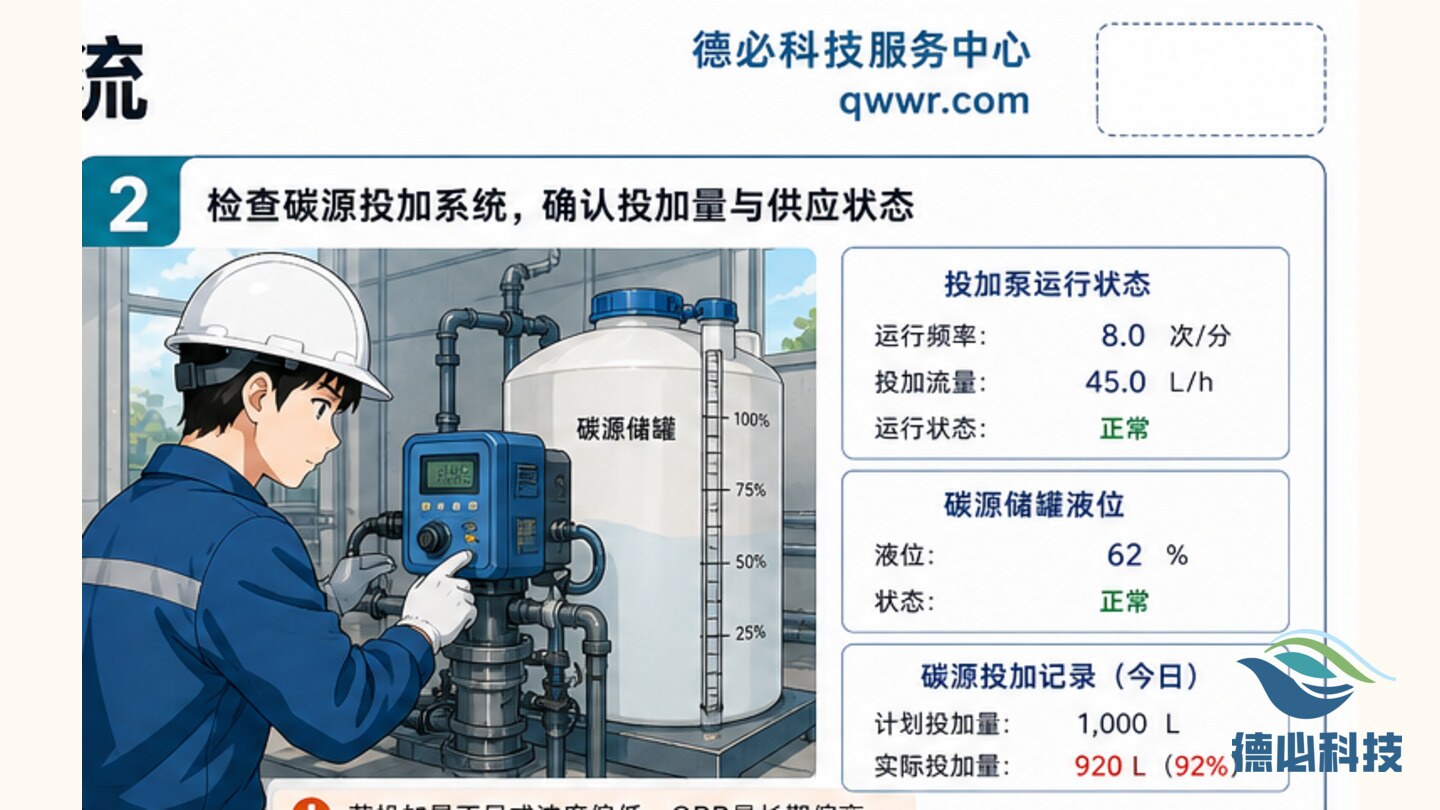

连续记录 DO、温度、pH、碱度和曝气均匀性,判断硝化反应是否具备基本条件。
查看进水氨氮、COD、水量和异常排放线索,区分真实负荷升高和设备运行波动。
近期排泥过多、回流异常或污泥浓度下降,会削弱硝化系统抗冲击能力。
风机、阀门、曝气支管、曝气头堵塞和电控联锁都应纳入现场检查。
按曝气、回流、排泥、负荷观察和采样复核分步骤处理,避免一次性大幅调整。
环保运维资料应能支撑现场判断、过程复核和管理改进。
低温、低碱度、低 DO 和污泥龄不足都可能造成氨氮去除能力下降。
如果混合不均或污泥活性不足,局部 DO 数值不能代表整个池体状态。
异常水量、颜色、气味、pH 和平台趋势都应记录,便于后续追溯。
把真实项目中容易遗漏的检查点写清楚,便于现场人员执行和业主复核。
只看风机开机状态不够,应观察池面气泡、死角和支管压力。
氨氮异常期间不宜盲目加大排泥,应先判断污泥龄是否已经偏低。
氨氮调整后通常需要持续观察,不能用单次快检直接下结论。
氨氮控制的核心,是把一个异常数值还原成硝化系统的真实运行状态。
把硝化条件、设备、进水和污泥因素逐项列明。

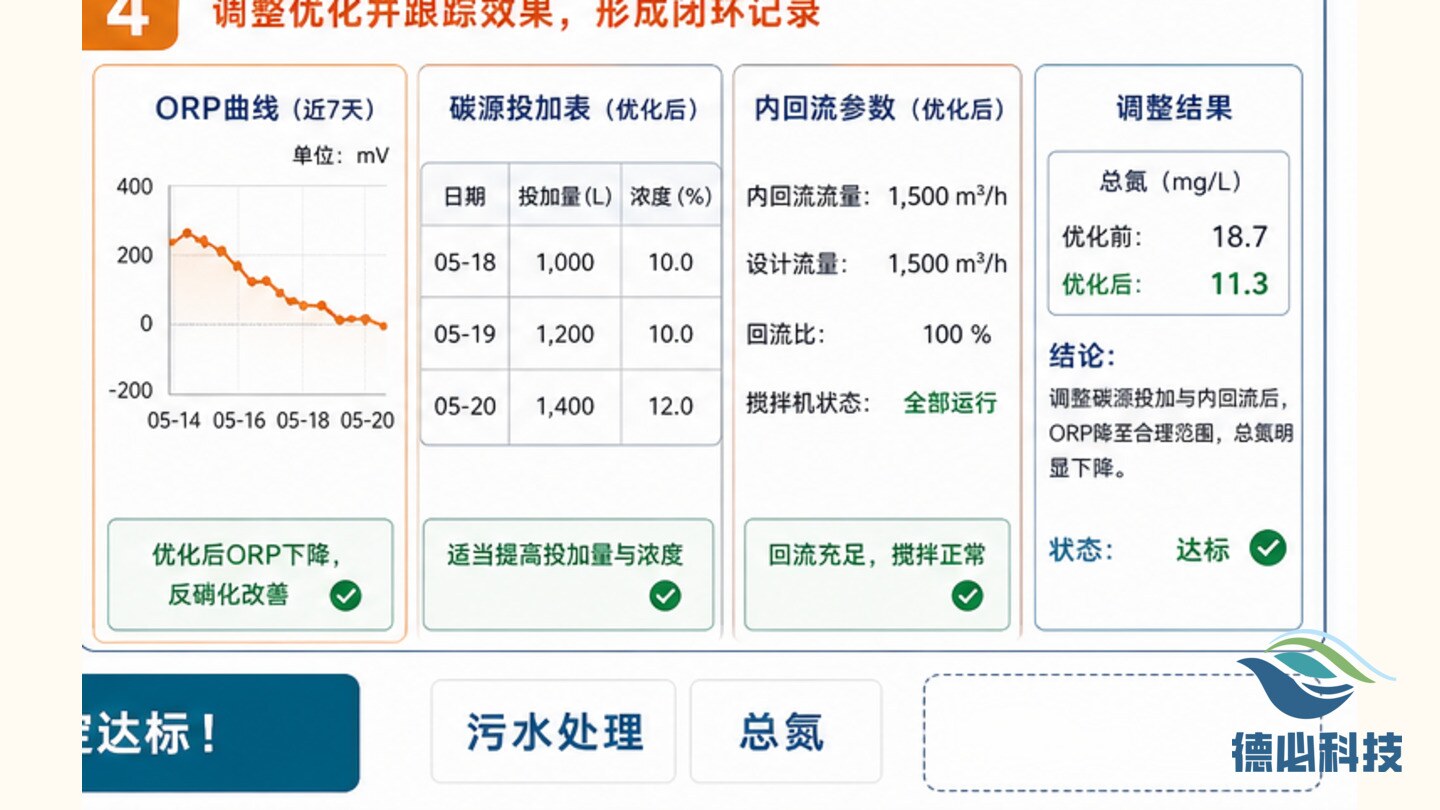

记录每次曝气、排泥、回流或负荷控制的依据和结果。
用项目单位看得懂的语言说明原因、措施和观察周期。
不建议直接这样处理,应先复核 DO、污泥龄、进水冲击和曝气均匀性。
需要。硝化系统恢复有过程,应连续观察趋势并保留复核记录。
如果正在接管污水处理设施、梳理在线监测站房、准备环保咨询资料或推进验收整改,可先整理项目位置、处理规模、现有设备、运行资料和主要问题,便于我们给出更贴近现场的运维建议。
