现场怎么做
- 导出总氮和进水 COD 趋势。
- 现场检查缺氧段 ORP、DO 和混合状态。
- 核对内回流泵和阀门。

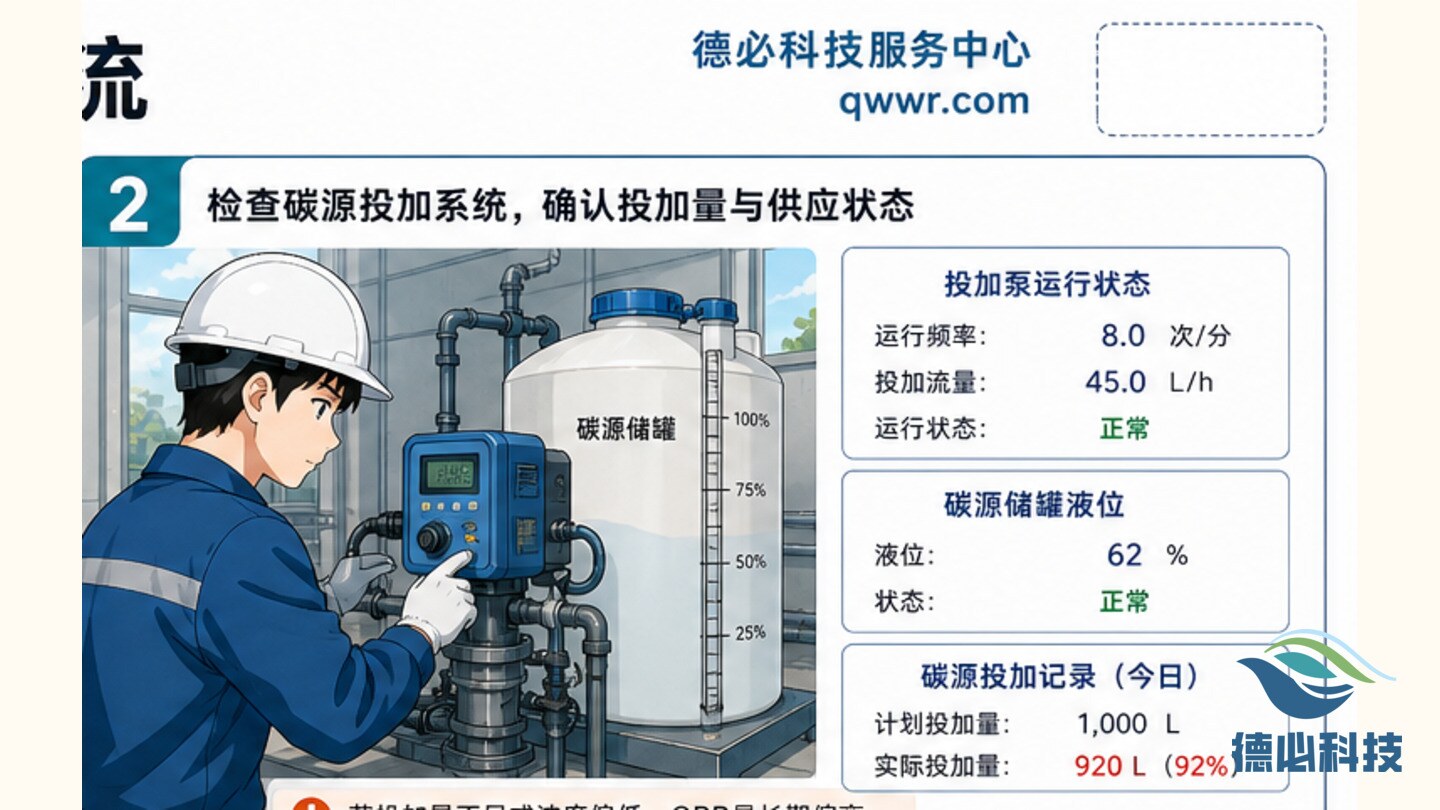

- 按阶梯调整碳源投加。
- 安排现场快检或采样复核。
- 形成清晰可复核的调整说明。
反硝化控制不能只靠多加碳源,进水水质、缺氧环境、内回流和现场采样都要同时复核。
某乡镇污水站出水总氮连续两天接近预警线,现场人员第一反应是增加碳源。但查看 Water cloud 趋势后发现,进水 COD 在雨后被稀释,缺氧段 ORP 长时间偏高,内回流泵电流也有波动。单纯加药虽然短期能压低数据,却可能带来药剂单耗升高和出水 COD 风险。
真正有用的现场调整,应先把进水、缺氧段、回流、碳源和采样复核串起来。这样项目单位看到的不是一句“已加药”,而是一套能解释总氮波动原因、控制边界和后续风险的运维资料。
围绕现场执行、管理复核和资料留存三个环节,整理可操作、可检查、可追溯的工作要点。
围绕现场运行、在线监测、工单闭环和项目交付整理可执行内容。
不能只看总氮结果,应同时看进水 COD、BOD/COD 经验判断、硝态氮、ORP 和历史雨天数据。进水被稀释时,缺碳判断要更谨慎。

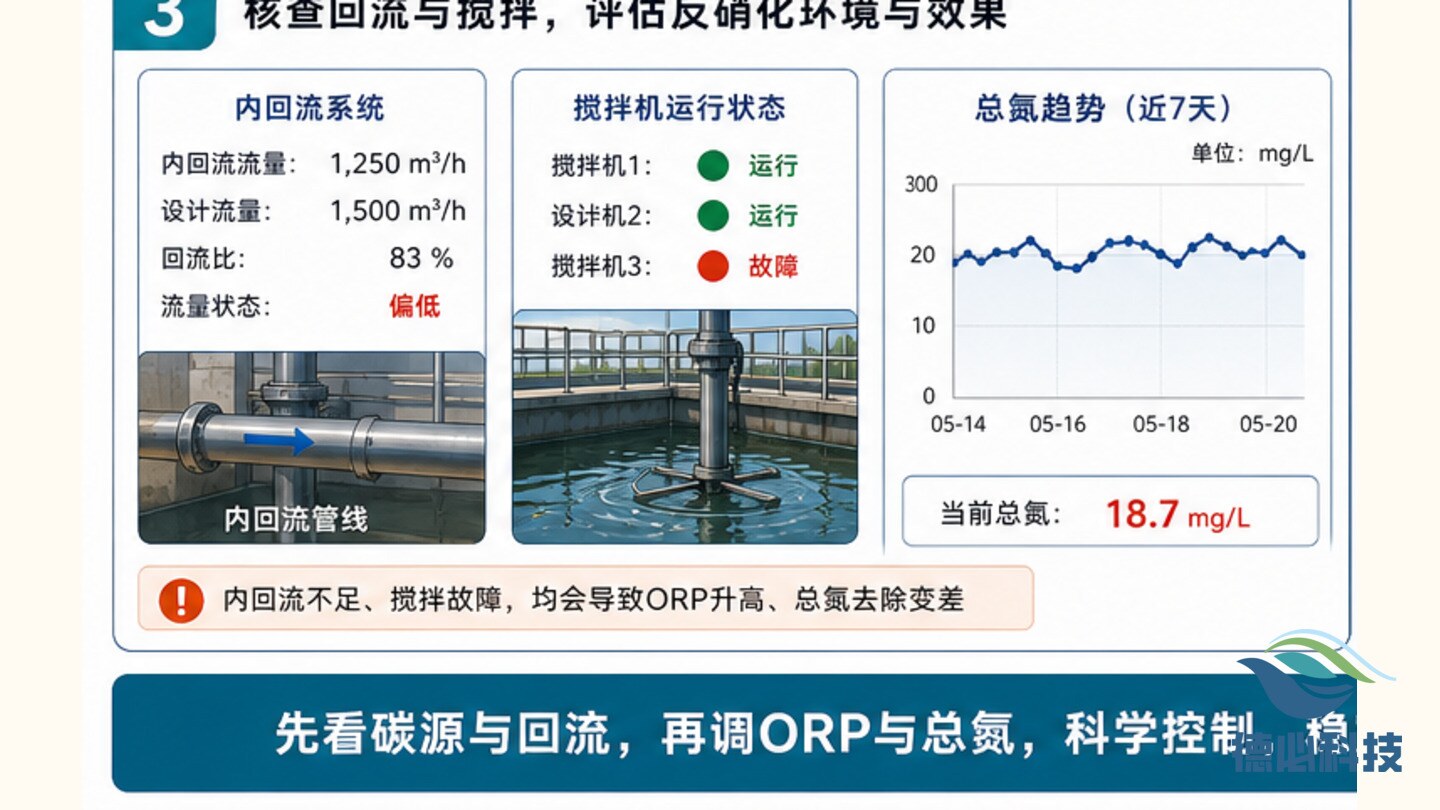

内回流泵故障、阀门开度异常或管路堵塞,都会让硝化液回不到缺氧段,表现为总氮控制困难。
每次调整应记录投加量、投加时段、对应水量和调整原因,避免不同班组凭经验反复修改。
在线数据、现场快检和实验室报告存在时间差,判断时要对应采样时间和水力停留时间。
总氮达标不是唯一目标,还要关注碳源单耗、出水 COD、污泥状态和项目运行成本。
环保运维资料应能支撑现场判断、过程复核和管理改进。

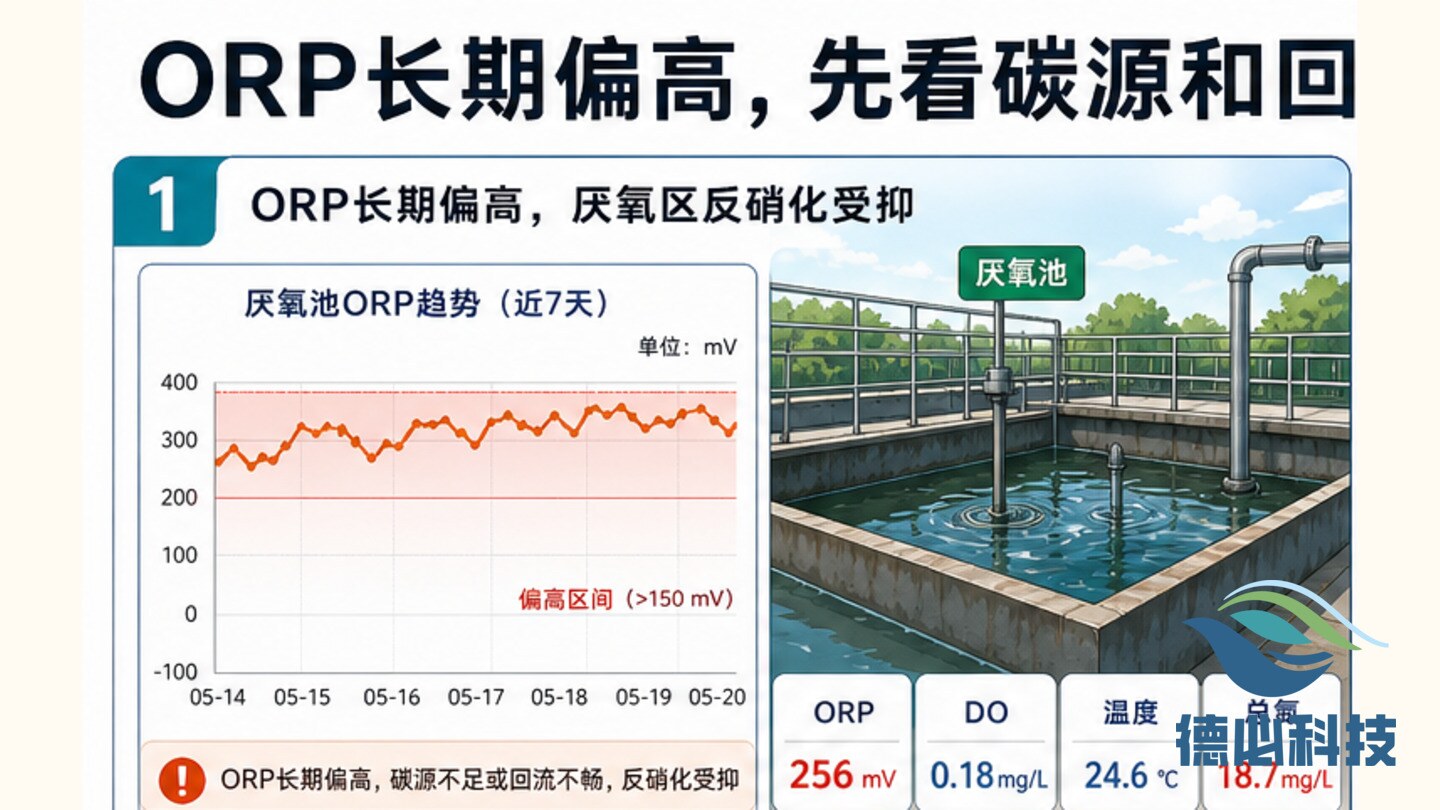

ORP 长期偏高通常提示缺氧环境不足,但仍要结合硝态氮、DO、回流和进水负荷判断。
盲目加碳源可能造成出水 COD 上升、污泥负荷变化和药剂成本异常。

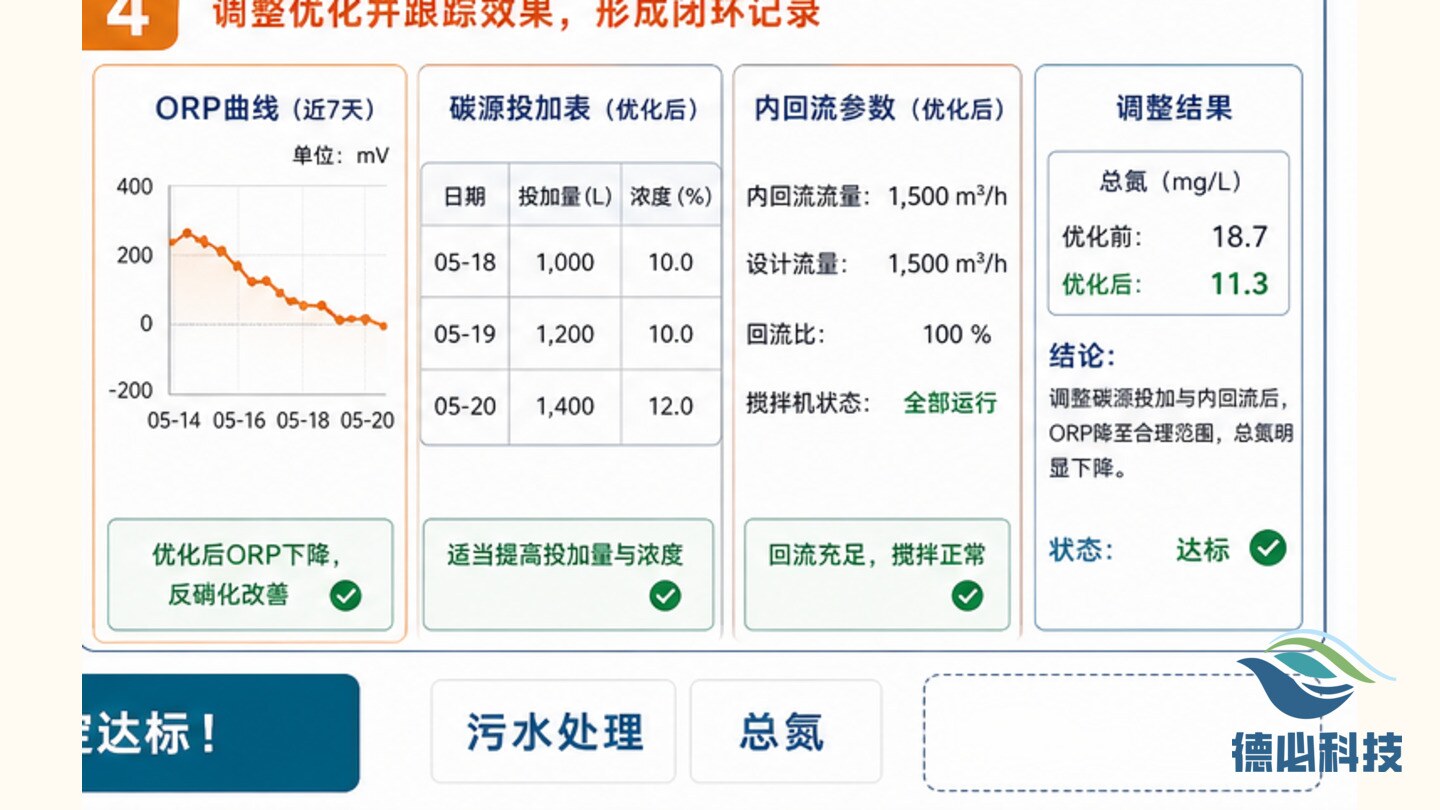

没有调整前后曲线、投加记录和采样复核,后续很难说明措施是否有效。
把真实项目中容易遗漏的检查点写清楚,便于现场人员执行和业主复核。
搅拌不足会导致局部短流或死角,在线趋势正常也可能掩盖局部反硝化不足。
雨后水量增大、COD 稀释,单耗计算和投加策略都应重新核对。
报告应说明进水变化、数据趋势、现场检查、调整动作和后续观察点。
反硝化控制的价值,是把经验加药变成有依据的调整,让项目单位既看到达标结果,也看到成本控制和风险预防。
将数据、现场、药剂和回流因素逐项列明。
记录每次投加调整的时间、剂量、依据和复核结果。
用简洁语言说明风险、动作、结果和后续观察点。
不建议直接这样处理。应先确认是否缺碳、回流是否正常、缺氧段环境是否合适。
不一定。ORP 只是判断线索,还要结合 DO、硝态氮、回流和进水负荷。
