现场怎么做
- 导出 pH 趋势。
- 检查电极外观和浸泡状态。
- 核对标液和校准斜率。
- 进行人工比对。
- 清洗或更换电极。
- 更新维护记录。
电极老化、污染、标液失效和温度补偿异常,都可能造成 pH 数据不稳定。

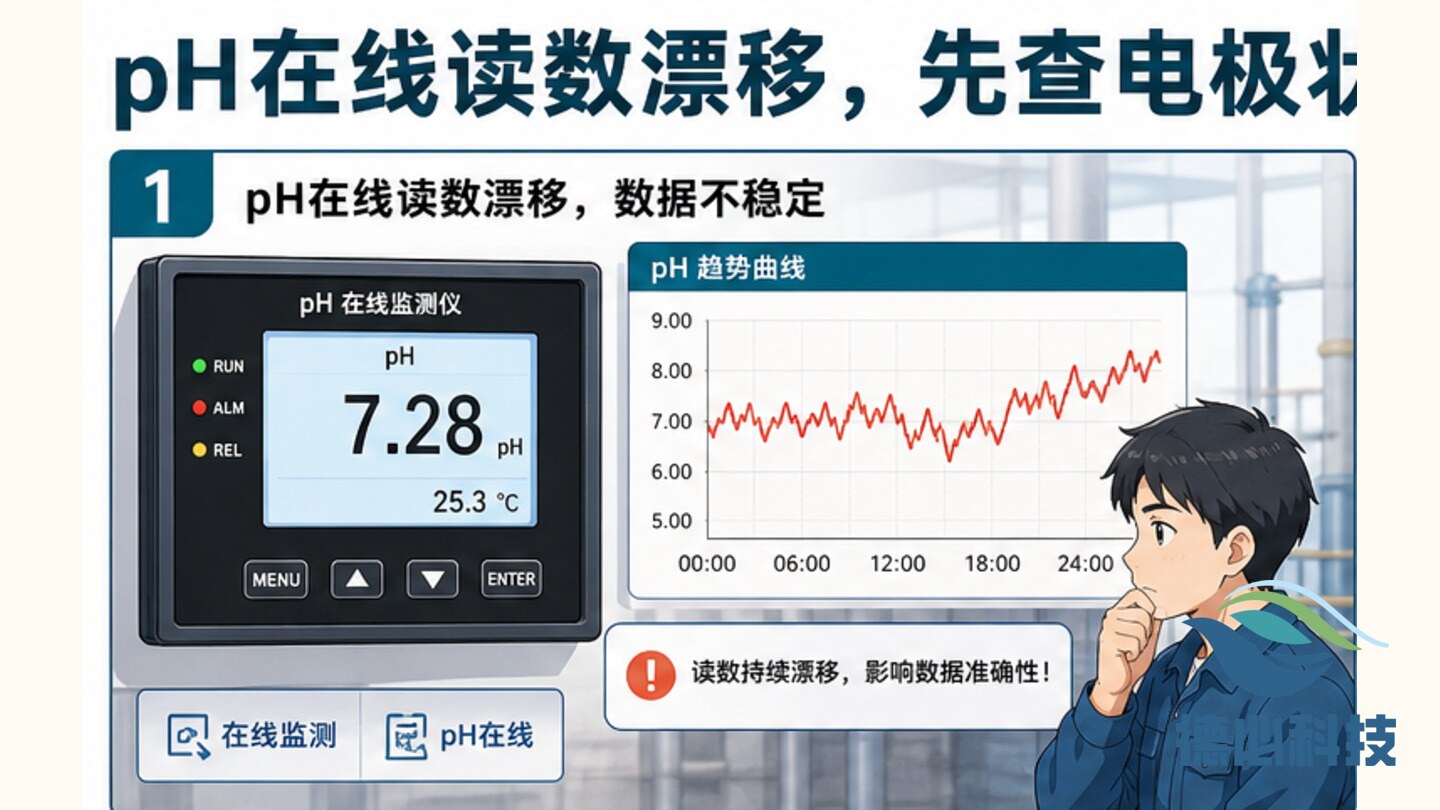

某在线站房 pH 曲线频繁跳动,现场水样人工检测波动不大。检查发现电极响应变慢,标液校准斜率也明显下降。
pH 数据质量直接影响异常判断,应把电极维护作为在线监测日常重点。
围绕现场执行、管理复核和资料留存三个环节,整理可操作、可检查、可追溯的工作要点。
围绕现场运行、在线监测、工单闭环和项目交付整理可执行内容。

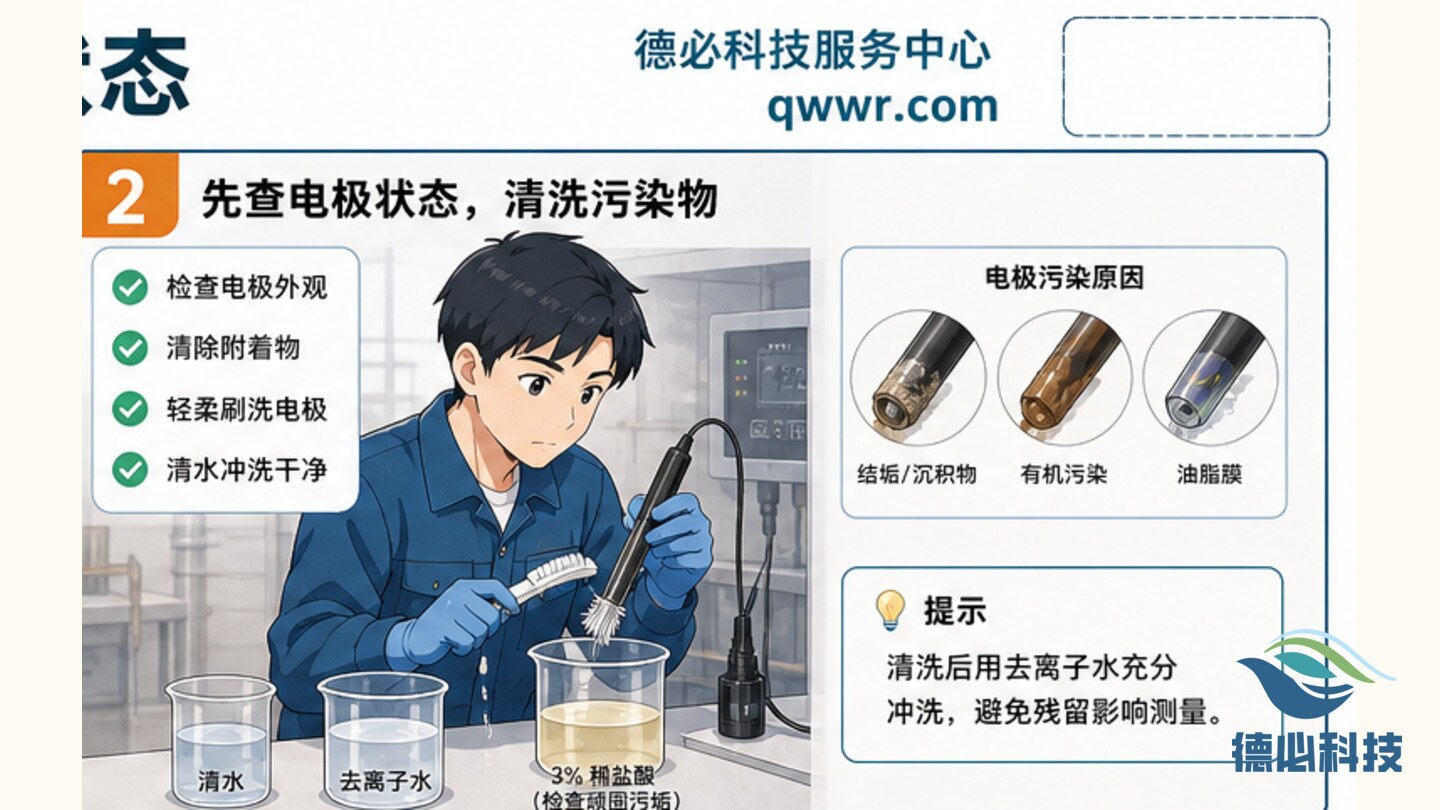

检查 pH 电极污染、老化、浸泡液、接线和温度补偿状态。

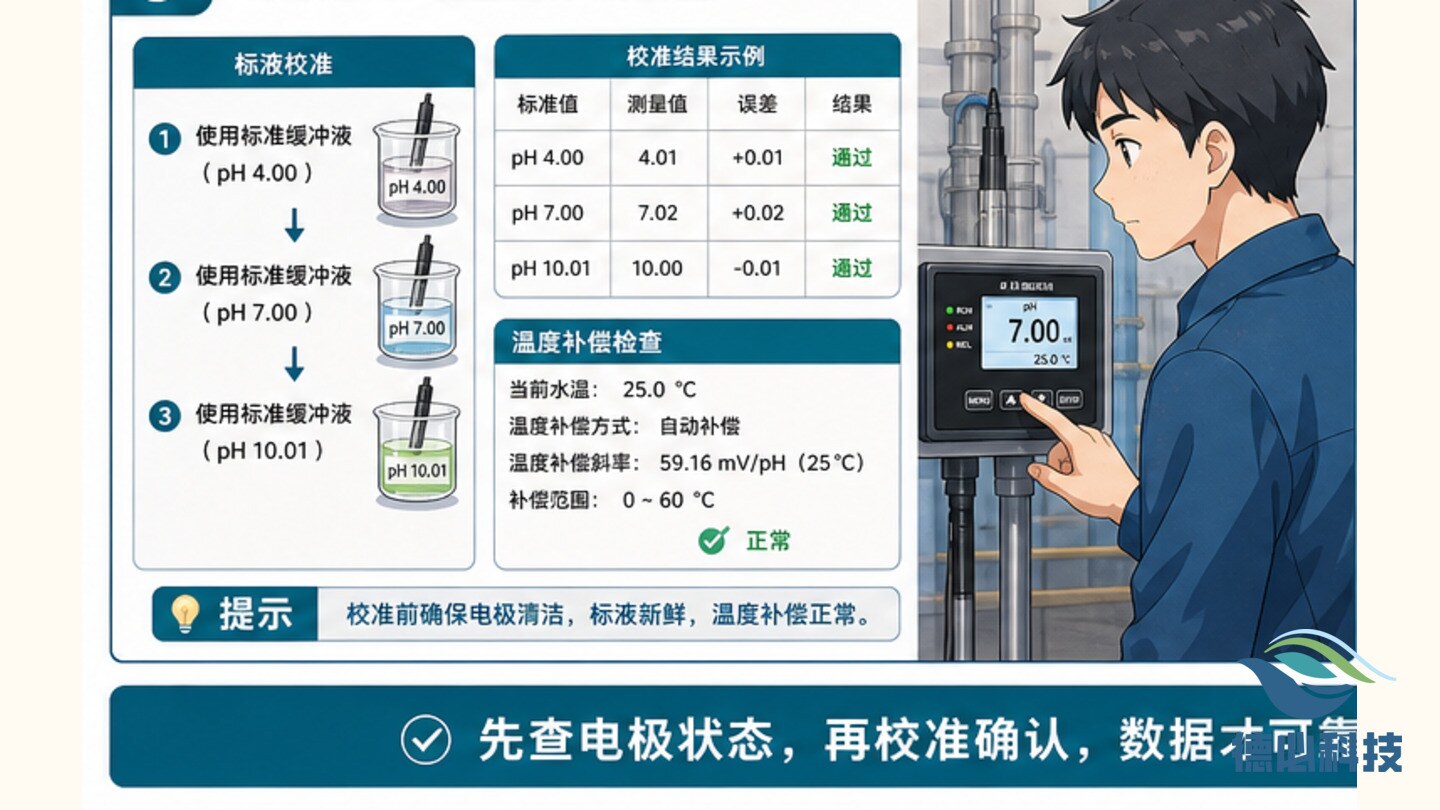

核对标液有效期、校准斜率、响应时间和人工比对结果。

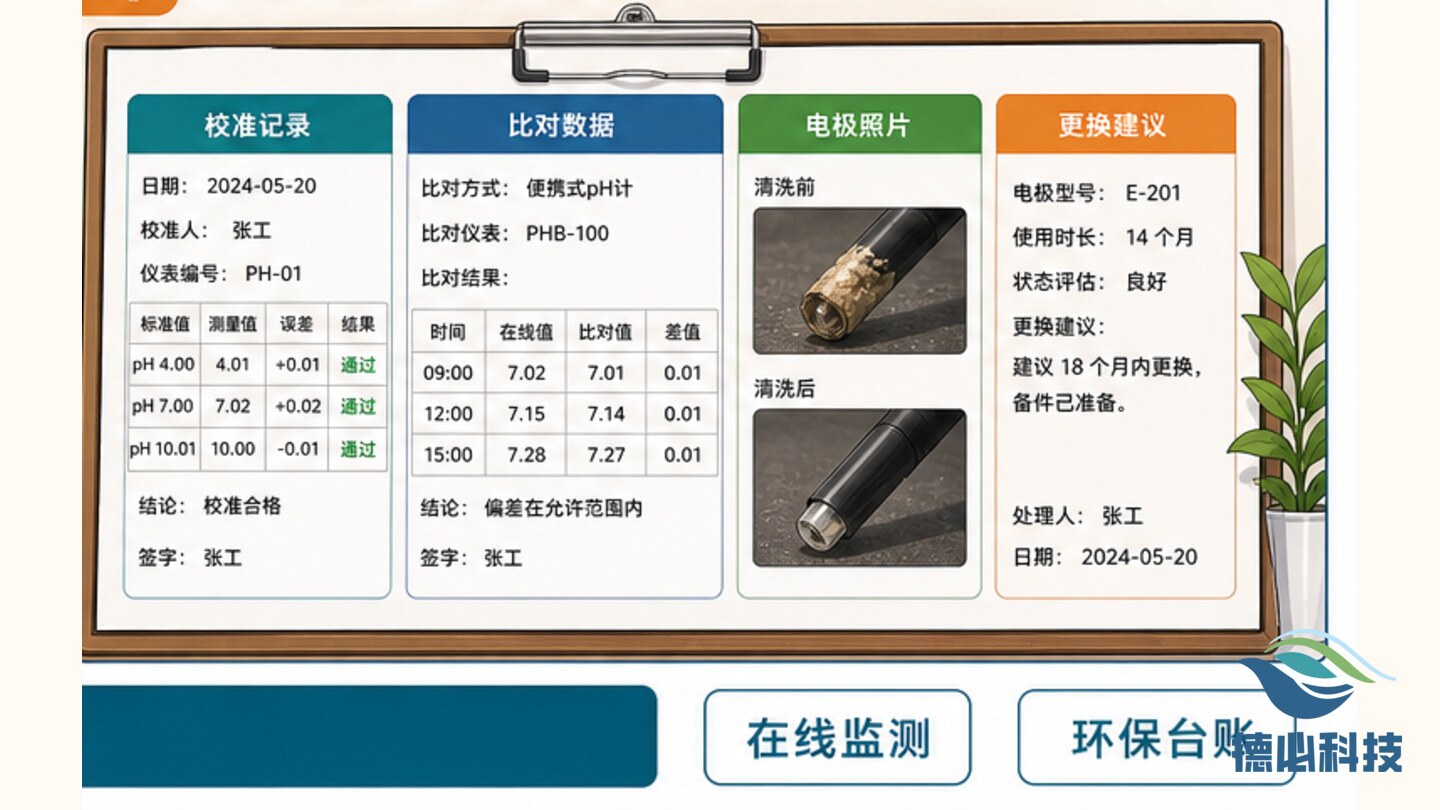

形成电极维护、更换建议和数据有效性说明。
把需要维修、补测、协同、复查或补充资料的事项写明责任人和完成时间。
把处理过程沉淀到 Water cloud 工单、周报、月报和迎检资料包中,形成连续管理证据。
环保运维资料应能支撑现场判断、过程复核和管理改进。
照片、数据、时间和点位应互相对应,避免只留下结论。
区分设备、工艺、采样、外部来水、人员操作和资料缺口,处理路径才不会偏。
每一次复核都应转化为记录、工单、照片、说明或后续计划。
把真实项目中容易遗漏的检查点写清楚,便于现场人员执行和业主复核。
应写清原因、动作、结果和下一步观察要求。
图片应看得出设备、点位、表计、管路或资料对象。
平台趋势、快检、采样和维修记录应按同一时段口径核对。
环保运维的专业度,体现在对小问题的持续复盘和资料化交付。
记录问题背景、现场现象、数据依据、处理动作和复核结论。
用正式业务语言说明原因、影响、处置结果和后续计划。
整理平台截图、现场照片、台账、工单和复查结论,供周报和月报引用。
不应先调阈值。应先确认电极、标液、校准和人工比对结果,避免掩盖真实异常。
它能把现场经验转化为可学习、可复核、可交付的项目资料,提升日常运维管理质量。
