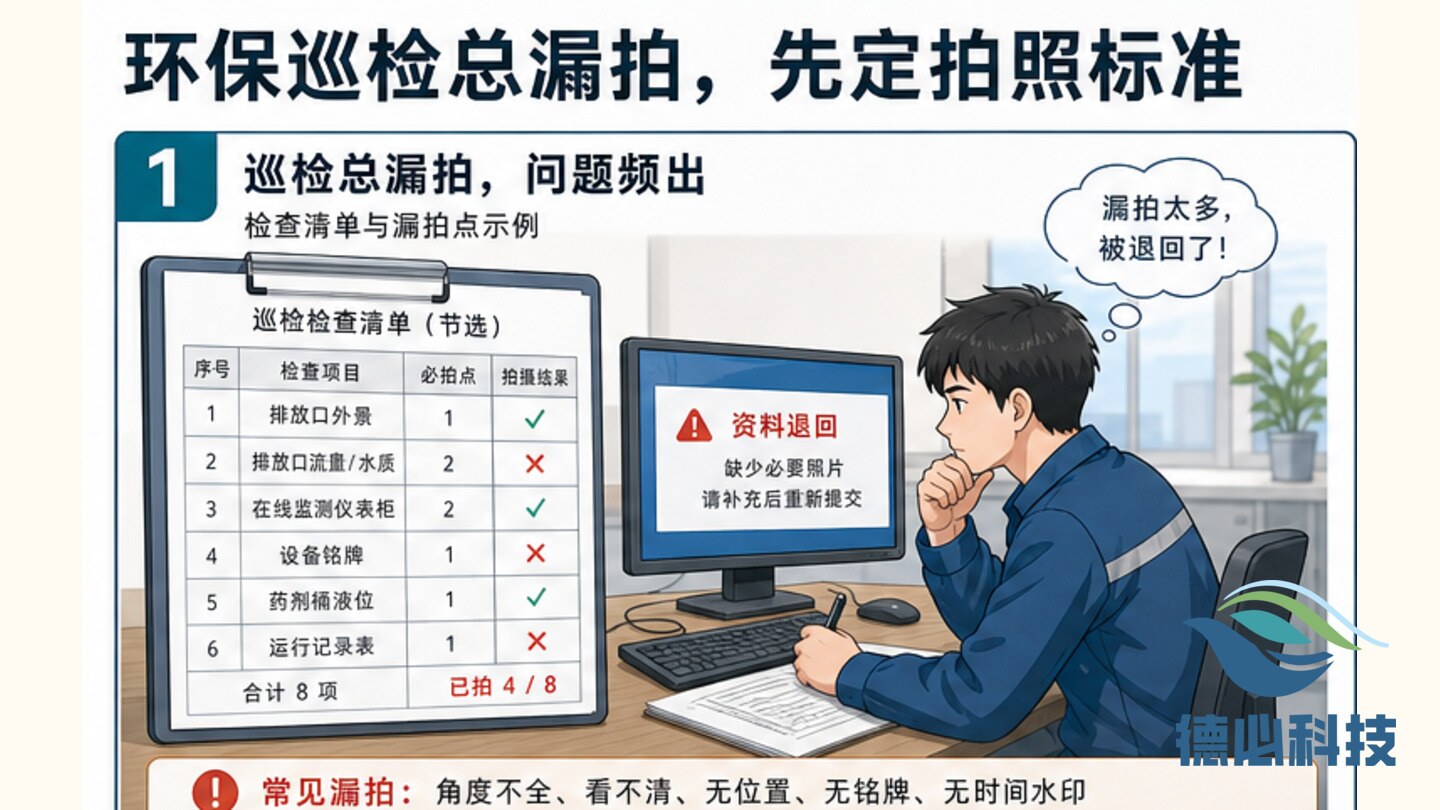

现场怎么做
- 调取排污许可。
- 整理指标限值。
- 核对排口和频次。
- 比对在线和手工数据。
- 检查月报口径。
- 形成核对结论。
许可限值、执行标准、监测频次、异常说明和月报数据必须能相互对应。
某项目月报中使用了旧限值口径,在线平台和手工报告又采用另一套描述。复核排污许可后,重新统一了指标、限值和说明方式。
排污许可是运行资料的重要依据,应定期核对,避免资料口径漂移。
围绕现场执行、管理复核和资料留存三个环节,整理可操作、可检查、可追溯的工作要点。
围绕现场运行、在线监测、工单闭环和项目交付整理可执行内容。
核对排污许可中的指标、限值、监测频次、排口和执行标准。
比对在线数据、手工检测、运行台账、月报和异常说明是否一致。
形成许可限值核对表、资料缺口和整改建议。

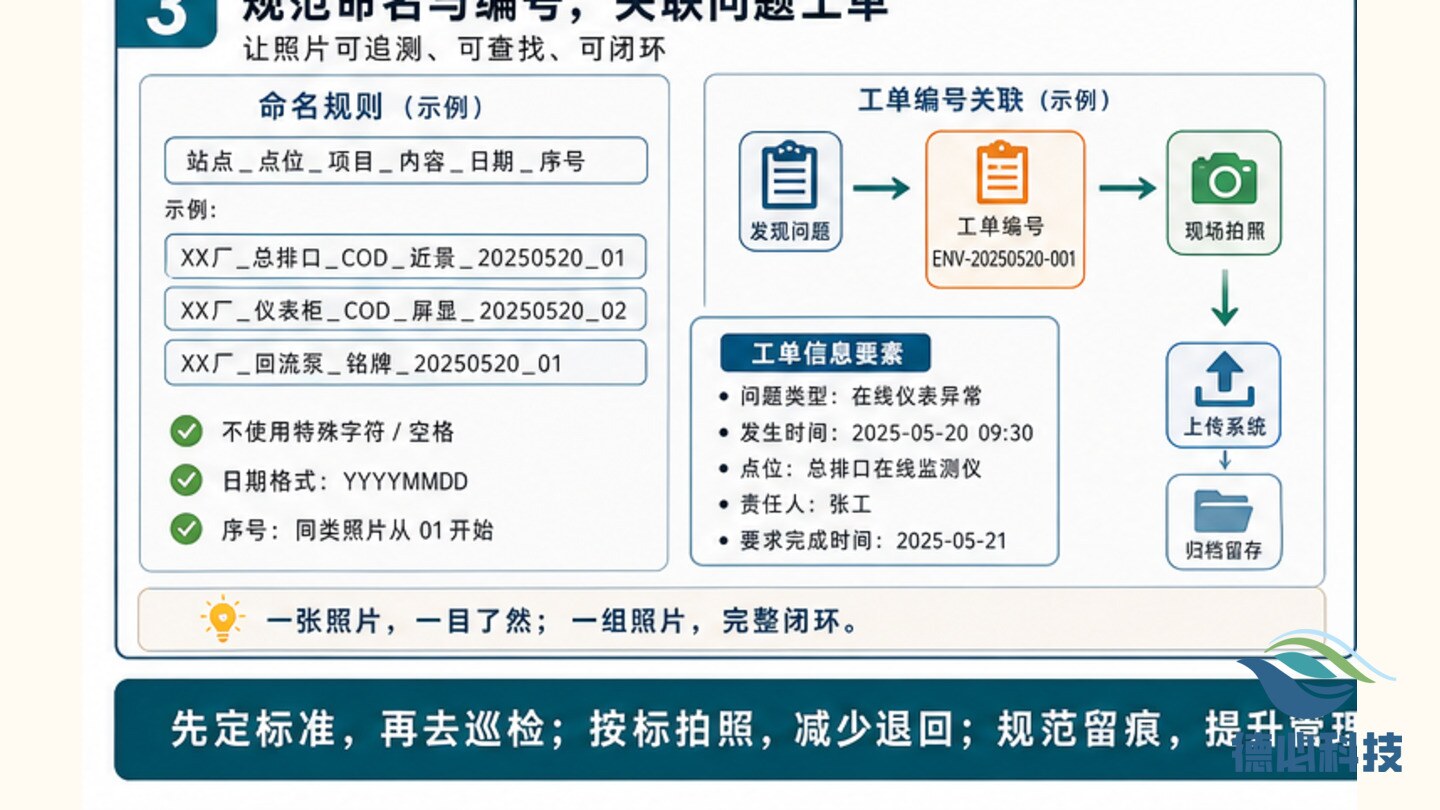

把需要维修、补测、协同、复查或补充资料的事项写明责任人和完成时间。
把处理过程沉淀到 Water cloud 工单、周报、月报和迎检资料包中,形成连续管理证据。
环保运维资料应能支撑现场判断、过程复核和管理改进。
照片、数据、时间和点位应互相对应,避免只留下结论。
区分设备、工艺、采样、外部来水、人员操作和资料缺口,处理路径才不会偏。
每一次复核都应转化为记录、工单、照片、说明或后续计划。
把真实项目中容易遗漏的检查点写清楚,便于现场人员执行和业主复核。
应写清原因、动作、结果和下一步观察要求。

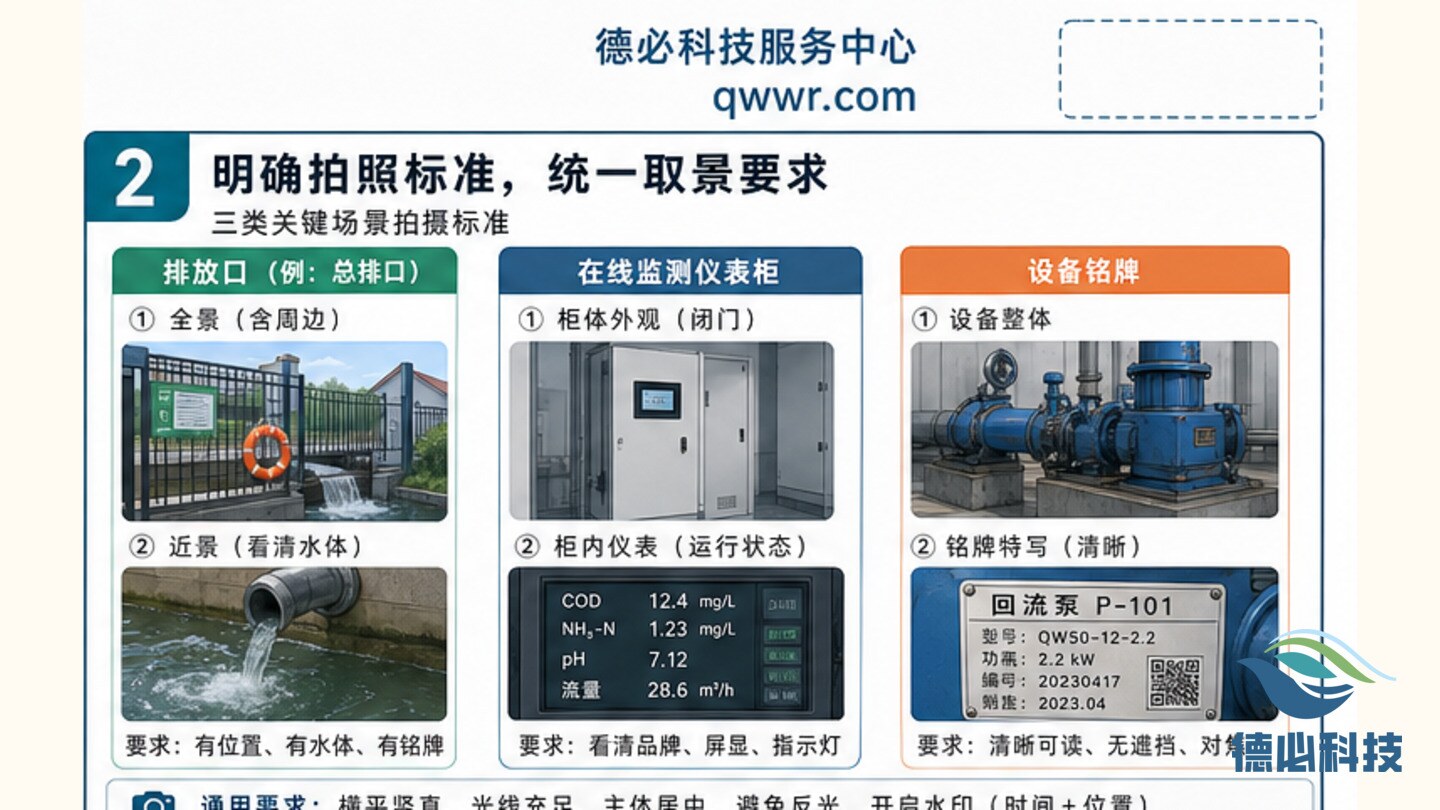

图片应看得出设备、点位、表计、管路或资料对象。
平台趋势、快检、采样和维修记录应按同一时段口径核对。
环保运维的专业度,体现在对小问题的持续复盘和资料化交付。
记录问题背景、现场现象、数据依据、处理动作和复核结论。
用正式业务语言说明原因、影响、处置结果和后续计划。

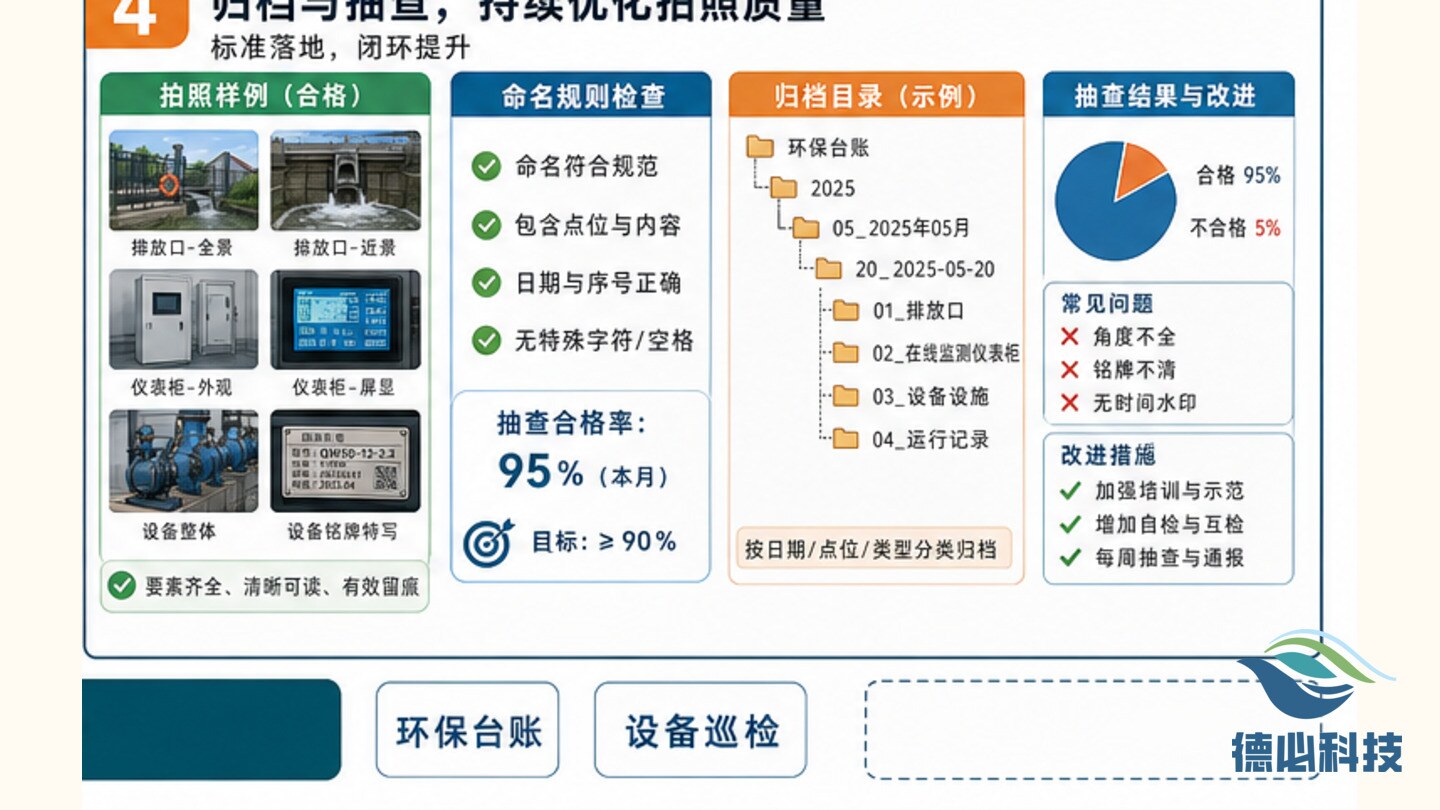

整理平台截图、现场照片、台账、工单和复查结论,供周报和月报引用。
需要。月报是否达标要以许可限值和执行标准为依据,口径必须一致。
它能把现场经验转化为可学习、可复核、可交付的项目资料,提升日常运维管理质量。
如果正在接管污水处理设施、梳理在线监测站房、准备环保咨询资料或推进验收整改,可先整理项目位置、处理规模、现有设备、运行资料和主要问题,便于我们给出更贴近现场的运维建议。
