雨后进水 COD 降低,不一定代表运行变好

雨季运行要同时看水量、液位、COD、氨氮、泵站和管网情况,防止把稀释误判为工艺改善。

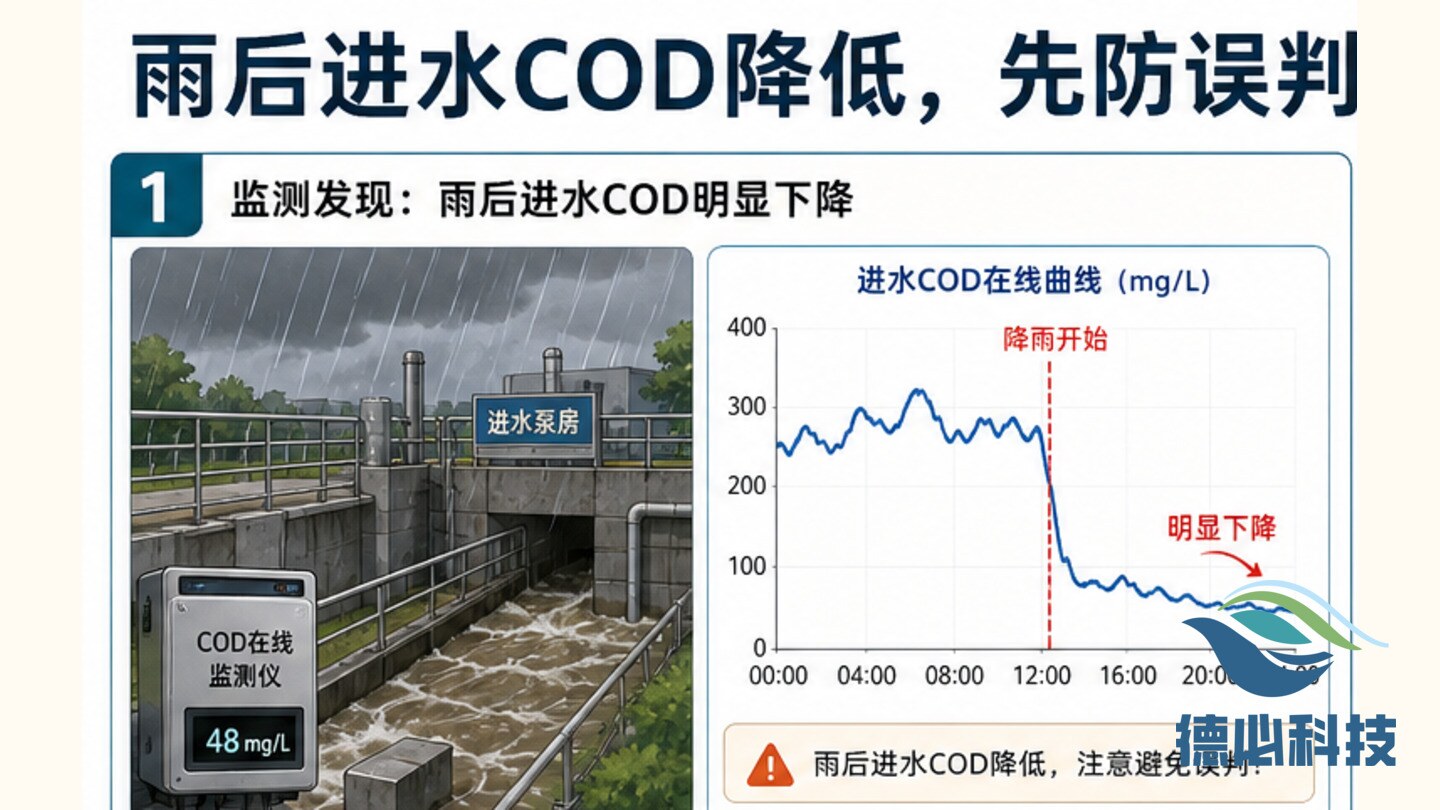

雨后进水冲击与污水厂运行复核示意图
雨后数据变化要把进水水量、水质、泵站液位和现场情况一起判断。

雨后数据看起来变好,现场风险可能更高

一场强降雨后,平台显示进水 COD 明显下降,出水也暂时稳定。表面看似运行压力降低,但现场检查发现泵站高液位频繁、格栅栅渣增多,调节池液位接近上限。低 COD 只是雨水稀释,水量冲击和管网渗入反而让设备风险上升。

雨季运维不能只看某个指标变好,而要把水量、水质、设备、管网和业主协同一起看。否则容易错过泵站溢流、设备超负荷和后续水质反弹。

雨后进水水质趋势复核

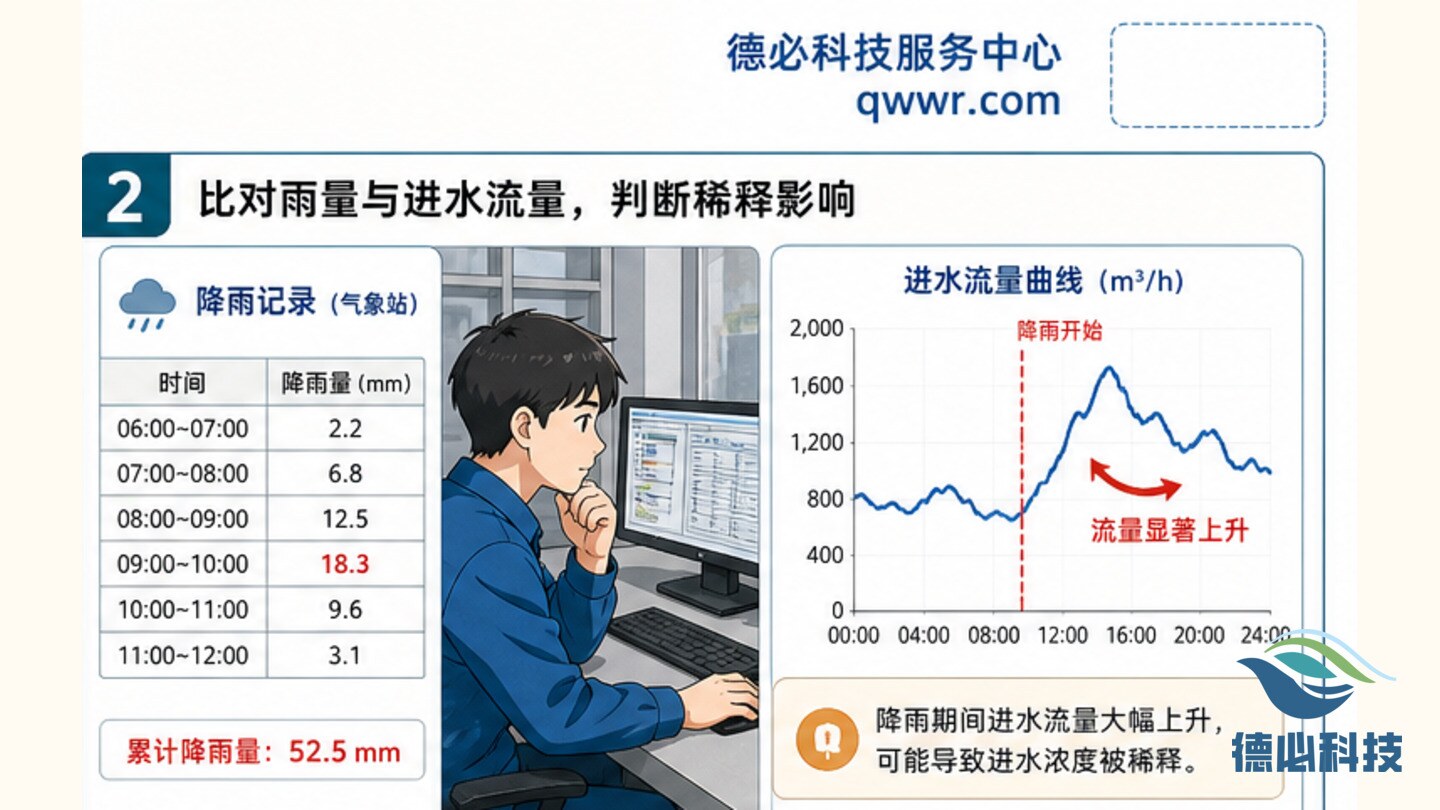

雨后 COD 降低时,要先判断是否存在稀释和雨污混接。

实操学习区

围绕现场执行、管理复核和资料留存三个环节,整理可操作、可检查、可追溯的工作要点。

现场怎么做

  1. 雨前检查泵站和电源。
  2. 雨中关注水量液位和报警。
  3. 雨后核对水质水量趋势。
  4. 现场排查格栅和调节池。
  5. 记录业主协同事项。
  6. 形成雨后复盘报告。

怎么判断

  • 雨季看负荷要算总量:浓度下降但水量上升时,污染物总量未必下降,不能只看浓度。
  • 雨后容易出现滞后影响:前端稀释后,后续污泥状态、二沉池和消毒效果可能延迟反映。
  • 复盘比抢修更重要:每次雨后都应沉淀高液位点、堵塞点、薄弱设备和业主协同事项。

要留下什么资料

  • 核心指标:降雨时间、水量、液位、COD、氨氮、SS、泵启停次数和报警记录。
  • 现场检查:格栅、泵坑、调节池、电控柜、备用电源、排口和厂区排水。
  • 输出成果:雨后运行复盘、风险点清单、业主协同事项和整改建议。

实务工作要点

围绕现场运行、在线监测、工单闭环和项目交付整理可执行内容。

工作要点

先看水量是否异常增加

雨后水量突增通常提示雨污混接、管网渗入或泵站来水变化,应结合流量计和液位判断。

工作要点

COD 降低要防稀释误判

进水 COD 下降不一定代表污染负荷降低,还要看总水量、氨氮、SS 和后续反弹。

工作要点

泵站和格栅要加密巡检

雨后杂物、漂浮物和高液位容易造成堵塞、频繁启停和电控风险。

工作要点

调节池要留缓冲能力

调节池液位过高会削弱削峰能力,应提前安排提升泵和后端处理负荷。

工作要点

业主协同要写清楚

涉及外部管网、雨污混接和源头排水的问题,应单独列为业主协同事项。

泵站高液位与格栅检查
水量冲击会放大泵站、格栅、调节池和电控柜风险。

专业判断原则

环保运维资料应能支撑现场判断、过程复核和管理改进。

判断原则

雨季看负荷要算总量

浓度下降但水量上升时,污染物总量未必下降,不能只看浓度。

判断原则

雨后容易出现滞后影响

前端稀释后,后续污泥状态、二沉池和消毒效果可能延迟反映。

判断原则

复盘比抢修更重要

每次雨后都应沉淀高液位点、堵塞点、薄弱设备和业主协同事项。

现场处理细节

把真实项目中容易遗漏的检查点写清楚,便于现场人员执行和业主复核。

雨前先看泵站和备用电源

主备泵、液位计、电控柜、发电机和排水通道应提前检查。

雨中记录高液位时间

高液位持续时间能帮助判断泵站能力和管网来水冲击程度。

雨后照片要覆盖杂物和淤积

格栅、泵坑、调节池、排口和厂区积水都应留证。

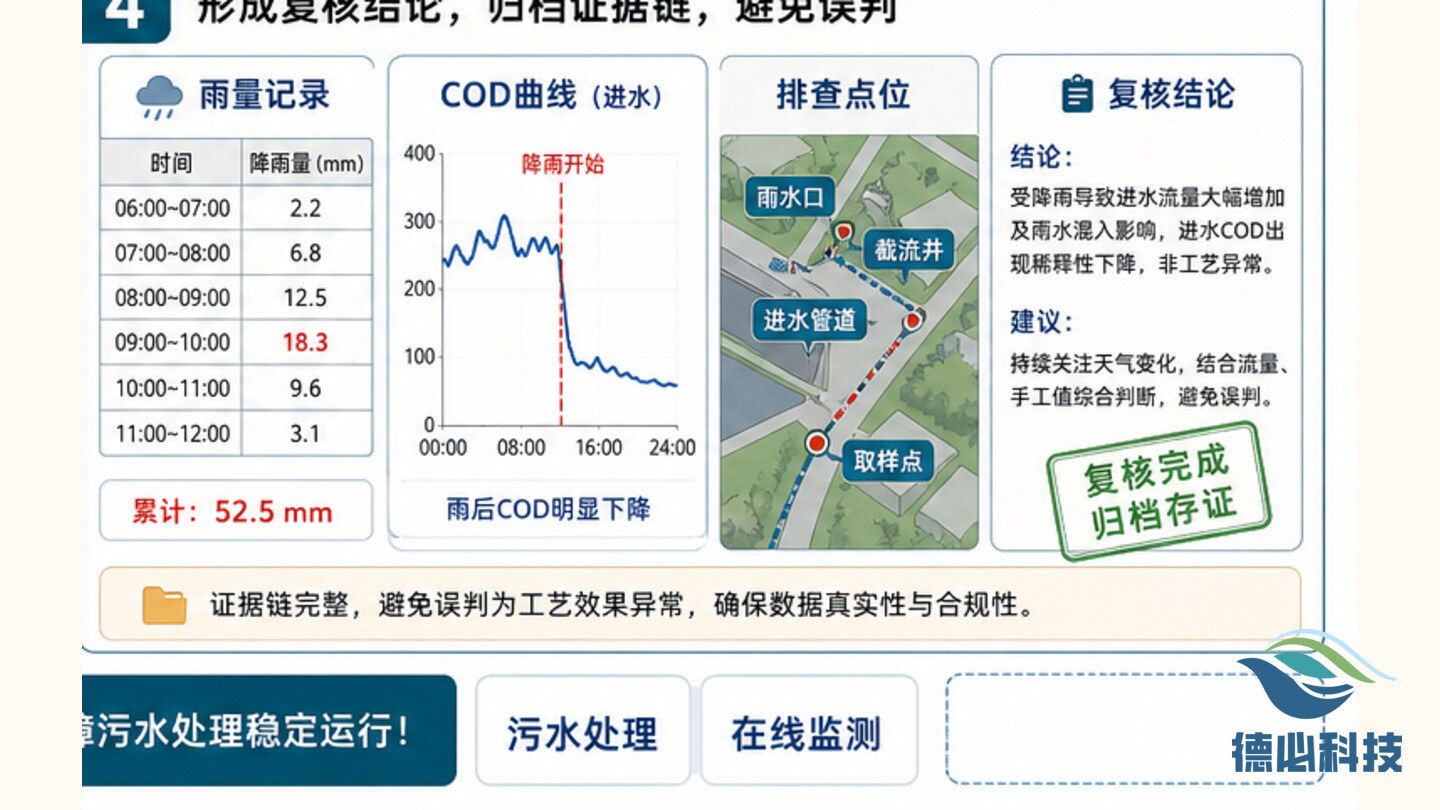

雨季运行复盘记录
雨后复盘应形成数据、现场、处置和业主协同事项清单。

为什么要这样做

雨季运维的核心,是把突发水量冲击变成可预判、可处置、可复盘的管理动作,减少溢流、停机和沟通争议。

围绕乡镇污水处理厂现场运行、在线监测数据和项目资料交付组织内容。
强调真实运维场景下的记录、证据、责任人、完成时间和复核结果。
与 Water cloud 在线监测运维平台、企业官网环保栏目和项目资料归档衔接。

常见误区

  • 只看到平台有数据,就认为在线监测工作已经完成。
  • 只记录处理结果,不保存现场照片、采样比对和复核依据。
  • 只做单次故障处理,不分析重复问题和管理责任。
交付资料

需要留痕的内容

  • 核心指标:降雨时间、水量、液位、COD、氨氮、SS、泵启停次数和报警记录。
  • 现场检查:格栅、泵坑、调节池、电控柜、备用电源、排口和厂区排水。
  • 输出成果:雨后运行复盘、风险点清单、业主协同事项和整改建议。
执行流程

建议工作步骤

  • 雨前检查泵站和电源。
  • 雨中关注水量液位和报警。
  • 雨后核对水质水量趋势。
  • 现场排查格栅和调节池。
  • 记录业主协同事项。
  • 形成雨后复盘报告。
适用对象

主要使用人员

  • 乡镇污水厂运维班组。
  • 项目经理。
  • 镇村环保负责人。

项目交付资料

交付成果

雨后巡检记录

记录关键点位、设备状态、水量水质和现场照片。

交付成果

雨污混接线索表

列明疑似来源、影响范围和业主协同需求。

交付成果

应急整改建议

提出泵站、格栅、调节池和备用电源的改进事项。

常见问题

雨后 COD 降低是不是好事?

不一定。可能是雨水稀释,应结合水量和污染物总量判断。

雨后最需要检查什么?

优先检查泵站高液位、格栅堵塞、调节池余量、电控柜安全和在线数据异常。
