药剂库存低于预警线,先算消耗和采购周期

药剂管理不能等用完才采购,要按日耗、交期、有效期、安全库存和异常水量建立预警。

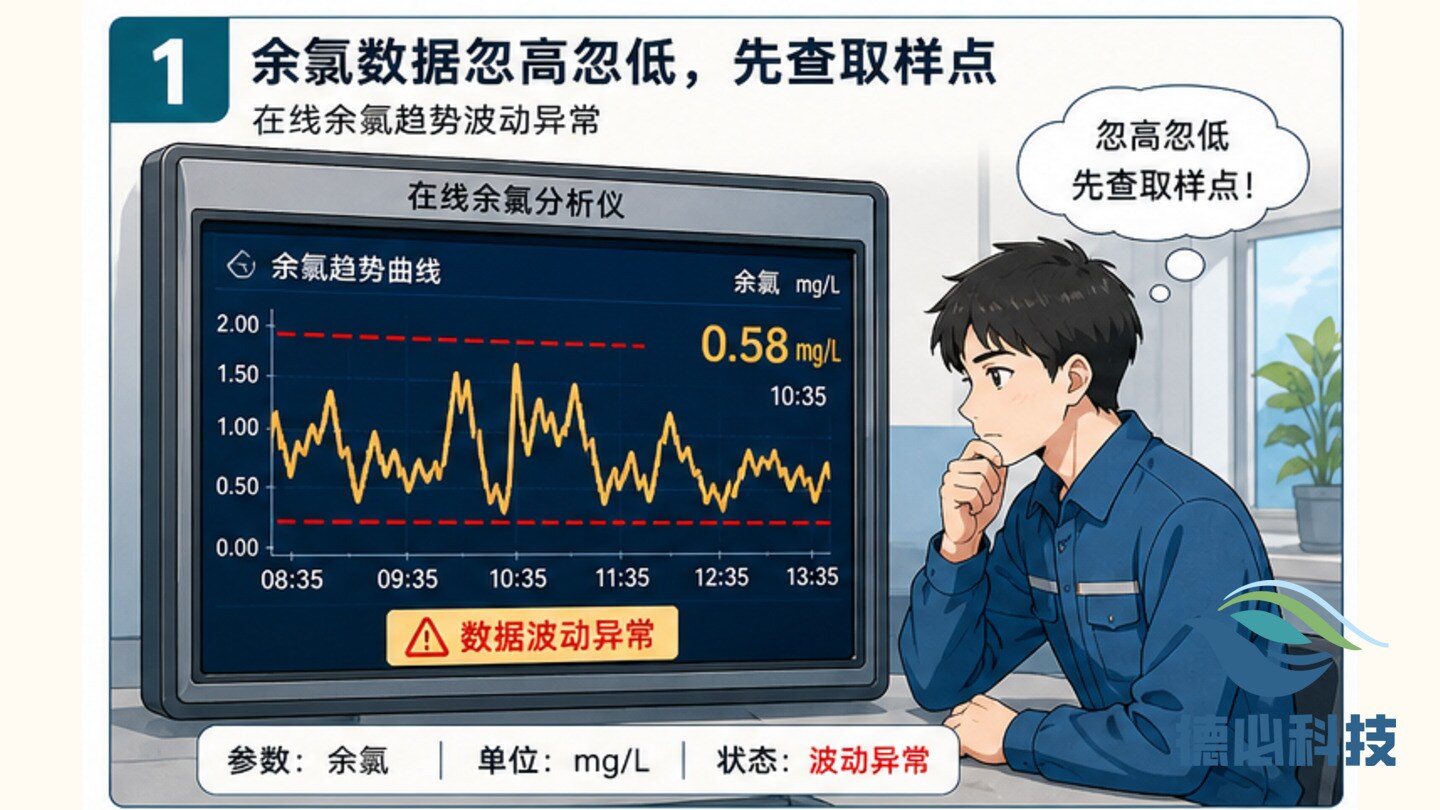

药剂库存预警管理示意图
药剂库存要把现场余量、日均消耗、采购周期和安全储存统一管理。

药剂库存不足,会直接影响达标和数据连续

某站点 PAC 库存看似还有几桶,但近期雨季水量增大,日耗明显上升,采购到货又需要三天。现场若不提前预警,可能在周末出现断药风险。

药剂管理要从“有几桶”升级到“还能支撑几天”。把消耗、交期、有效期和安全库存算清楚,才能保障污水处理和在线监测连续运行。

药剂库存和标签检查
先核对药剂名称、浓度、批次、有效期和现场余量。

实操学习区

围绕现场执行、管理复核和资料留存三个环节,整理可操作、可检查、可追溯的工作要点。

现场怎么做

  1. 盘点现场库存。
  2. 核对有效期和储存状态。
  3. 计算日均消耗。
  4. 确认采购周期。
  5. 判断安全库存缺口。
  6. 形成采购或调拨建议。

怎么判断

  • 药剂有效期影响运行:过期或储存不当的药剂可能造成投加效果下降。
  • 在线试剂也要纳入库存:在线监测仪表试剂、标液和废液桶同样需要周期管理。
  • 安全库存不是固定数字:应根据水量、季节、采购周期和项目风险动态调整。

要留下什么资料

  • 关键数据:库存余量、日均消耗、采购周期、有效期、安全库存和水量变化。
  • 现场证据:库存照片、领用记录、投加记录、采购验收、试剂标液和安全检查。
  • 交付成果:药剂库存预警表、采购建议、储存安全检查和单耗分析。

实务工作要点

围绕现场运行、在线监测、工单闭环和项目交付整理可执行内容。

工作要点

先盘点真实余量

核对药剂名称、规格、浓度、批次、有效期、开封状态和存放位置。

工作要点

计算日均消耗

按近 7 天或近 30 天水量和投加记录计算消耗,雨季或异常工况应单独估算。

工作要点

设定安全库存线

安全库存应覆盖采购周期、运输不确定性和突发负荷。

工作要点

检查储存安全

注意通风、防渗、防晒、标识、防混放和泄漏应急物资。

工作要点

库存和投加要对账

领用记录、投加记录和库存变化不一致时,应及时查明原因。

投加消耗和采购周期核算
按日均消耗和采购周期计算安全库存,不靠临时判断。

专业判断原则

环保运维资料应能支撑现场判断、过程复核和管理改进。

判断原则

药剂有效期影响运行

过期或储存不当的药剂可能造成投加效果下降。

判断原则

在线试剂也要纳入库存

在线监测仪表试剂、标液和废液桶同样需要周期管理。

判断原则

安全库存不是固定数字

应根据水量、季节、采购周期和项目风险动态调整。

现场处理细节

把真实项目中容易遗漏的检查点写清楚,便于现场人员执行和业主复核。

库存照片要拍标签

照片应能看到名称、浓度、批号和有效期。

开封药剂要单独标注

开封时间和剩余量要清楚,避免误用或过期。

预警要提前发出

低于安全线时应立即形成采购或调拨建议,不等实际断药。

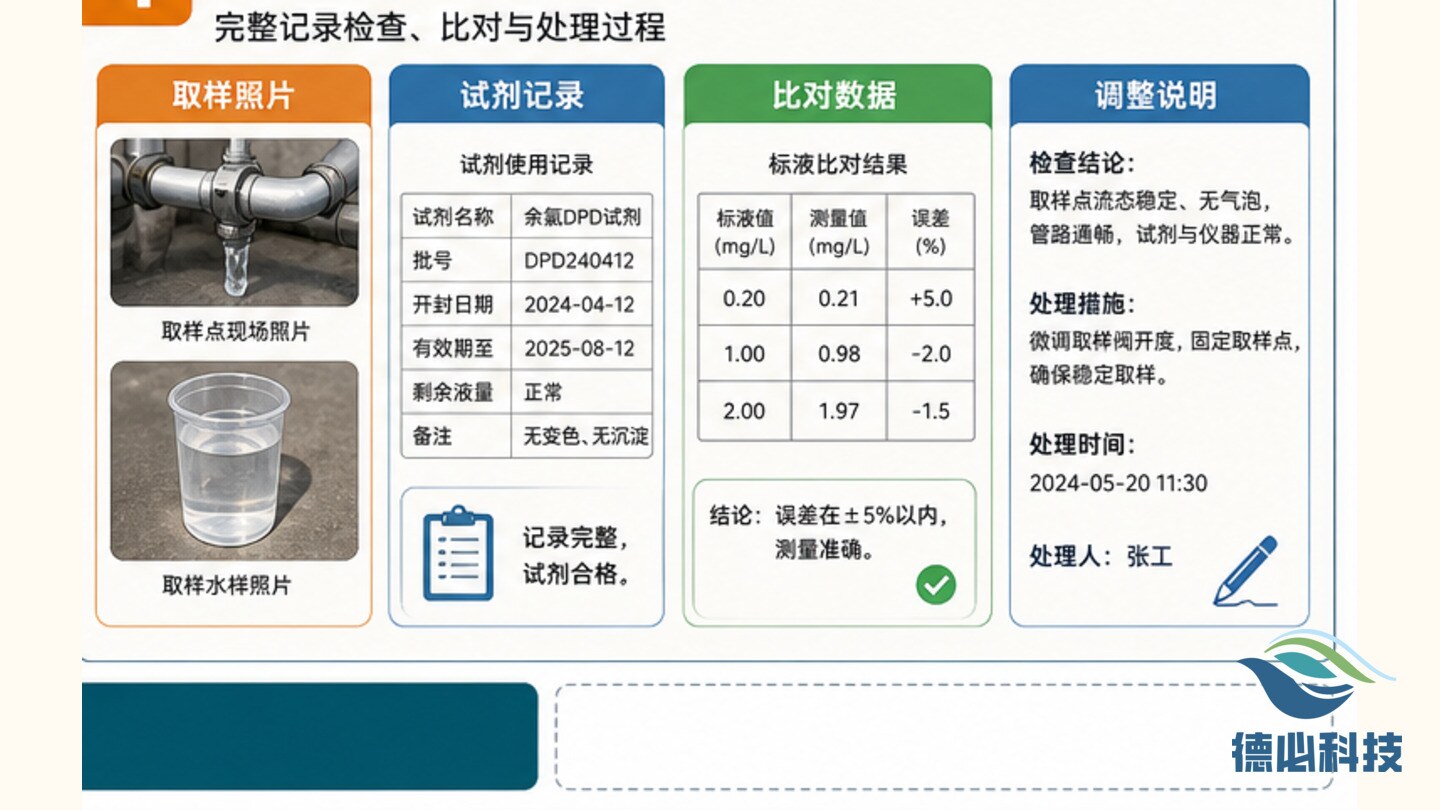

药剂库存台账归档
库存台账应与领用、投加和采购验收记录一致。

为什么要这样做

药剂库存管理做细,才能让达标运行、在线数据和项目资料都不断档。

围绕乡镇污水处理厂现场运行、在线监测数据和项目资料交付组织内容。
强调真实运维场景下的记录、证据、责任人、完成时间和复核结果。
与 Water cloud 在线监测运维平台、企业官网环保栏目和项目资料归档衔接。

常见误区

  • 只看到平台有数据,就认为在线监测工作已经完成。
  • 只记录处理结果,不保存现场照片、采样比对和复核依据。
  • 只做单次故障处理,不分析重复问题和管理责任。
交付资料

需要留痕的内容

  • 关键数据:库存余量、日均消耗、采购周期、有效期、安全库存和水量变化。
  • 现场证据:库存照片、领用记录、投加记录、采购验收、试剂标液和安全检查。
  • 交付成果:药剂库存预警表、采购建议、储存安全检查和单耗分析。
执行流程

建议工作步骤

  • 盘点现场库存。
  • 核对有效期和储存状态。
  • 计算日均消耗。
  • 确认采购周期。
  • 判断安全库存缺口。
  • 形成采购或调拨建议。
适用对象

主要使用人员

  • 污水处理站现场运维人员。
  • 项目负责人和业主环保管理员。
  • Water cloud 平台值守与资料整理人员。

项目交付资料

交付成果

药剂库存预警表

显示余量、可用天数、安全线、采购建议和责任人。

交付成果

药剂单耗分析

按水量和投加记录判断消耗是否异常。

交付成果

储存安全检查表

检查标识、通风、防渗、防混放和应急物资。

常见问题

药剂还有几桶就一定够用吗?

不一定,应结合日均消耗、水量变化和采购周期计算。

在线仪表试剂需要和处理药剂一起管吗?

需要。在线试剂短缺会影响数据连续和项目合规资料。
