现场怎么做
- 导出泵运行记录。
- 现场查看电流声音。
- 检查阀门和管路。
- 测二沉池泥位。
- 判断回流效果。
- 安排清堵或维修。

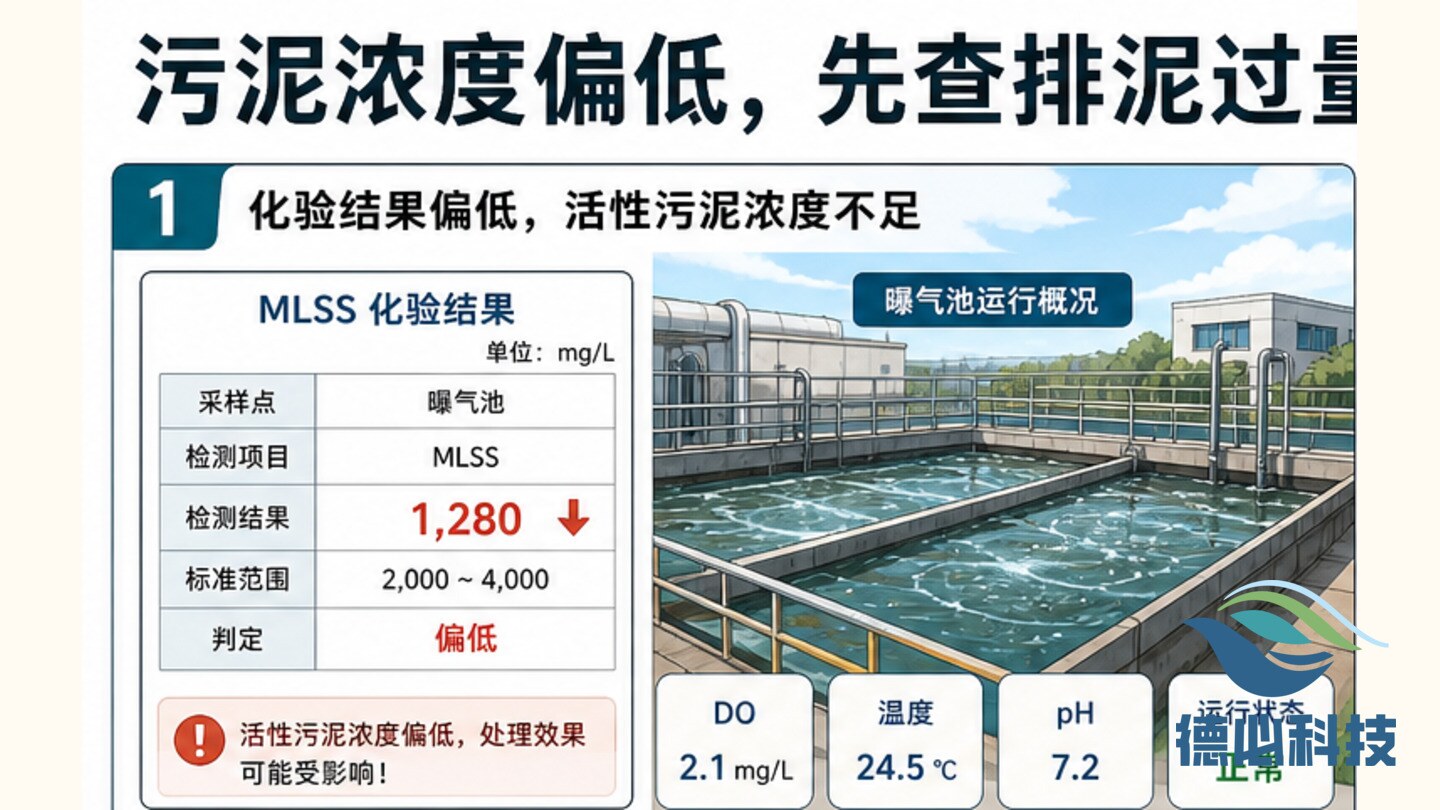

电流偏高可能堵塞,偏低可能空转或阀门异常,要和泥位、回流比、MLSS 一起判断。
某站二沉池泥位升高,回流泵仍显示运行。进一步检查发现泵电流偏低,出泥量不足,回流管局部堵塞。
回流泵不能只看启停状态,电流和实际回流效果同样重要。
围绕现场执行、管理复核和资料留存三个环节,整理可操作、可检查、可追溯的工作要点。
围绕现场运行、在线监测、工单闭环和项目交付整理可执行内容。

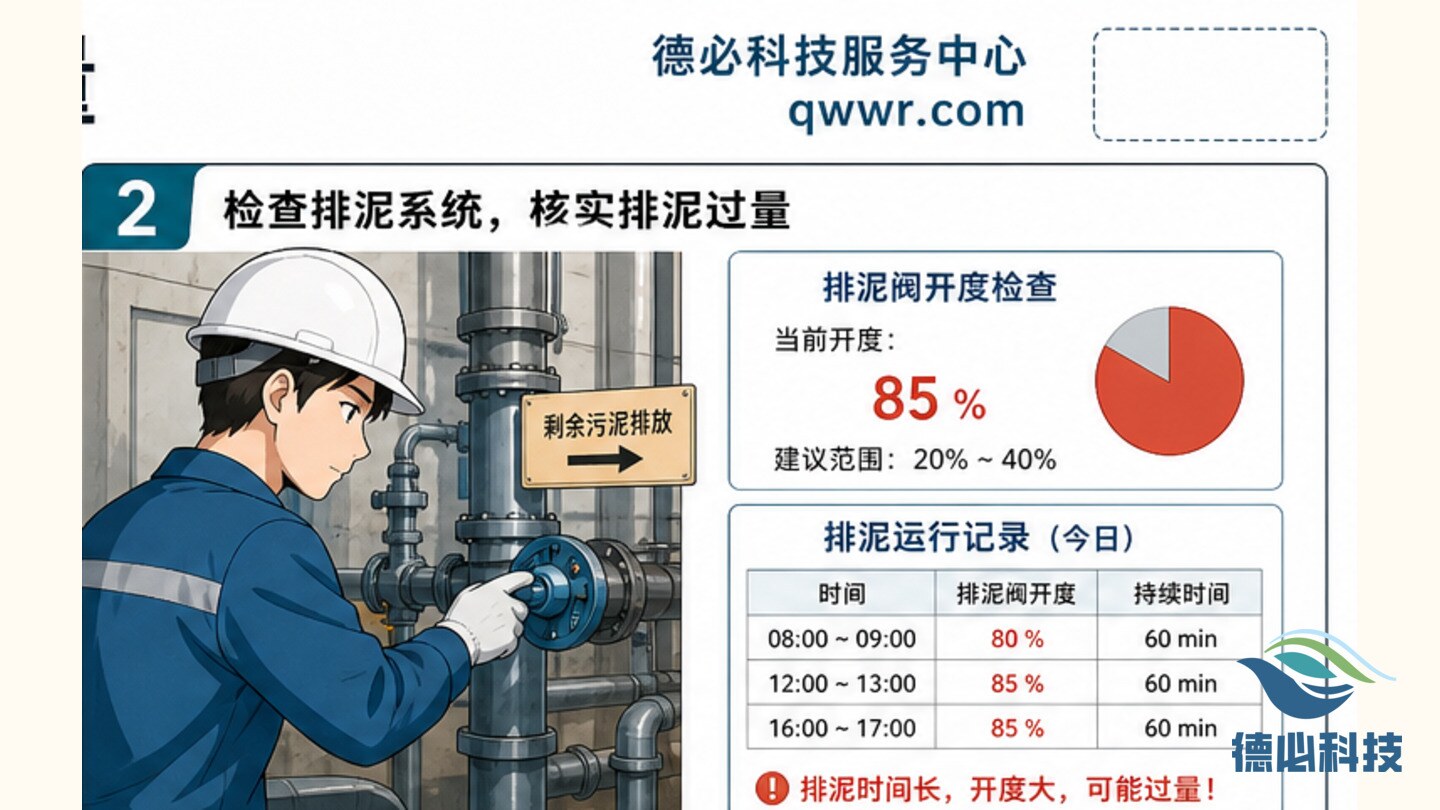

查看回流泵电流、启停、声音、振动和阀门开度。

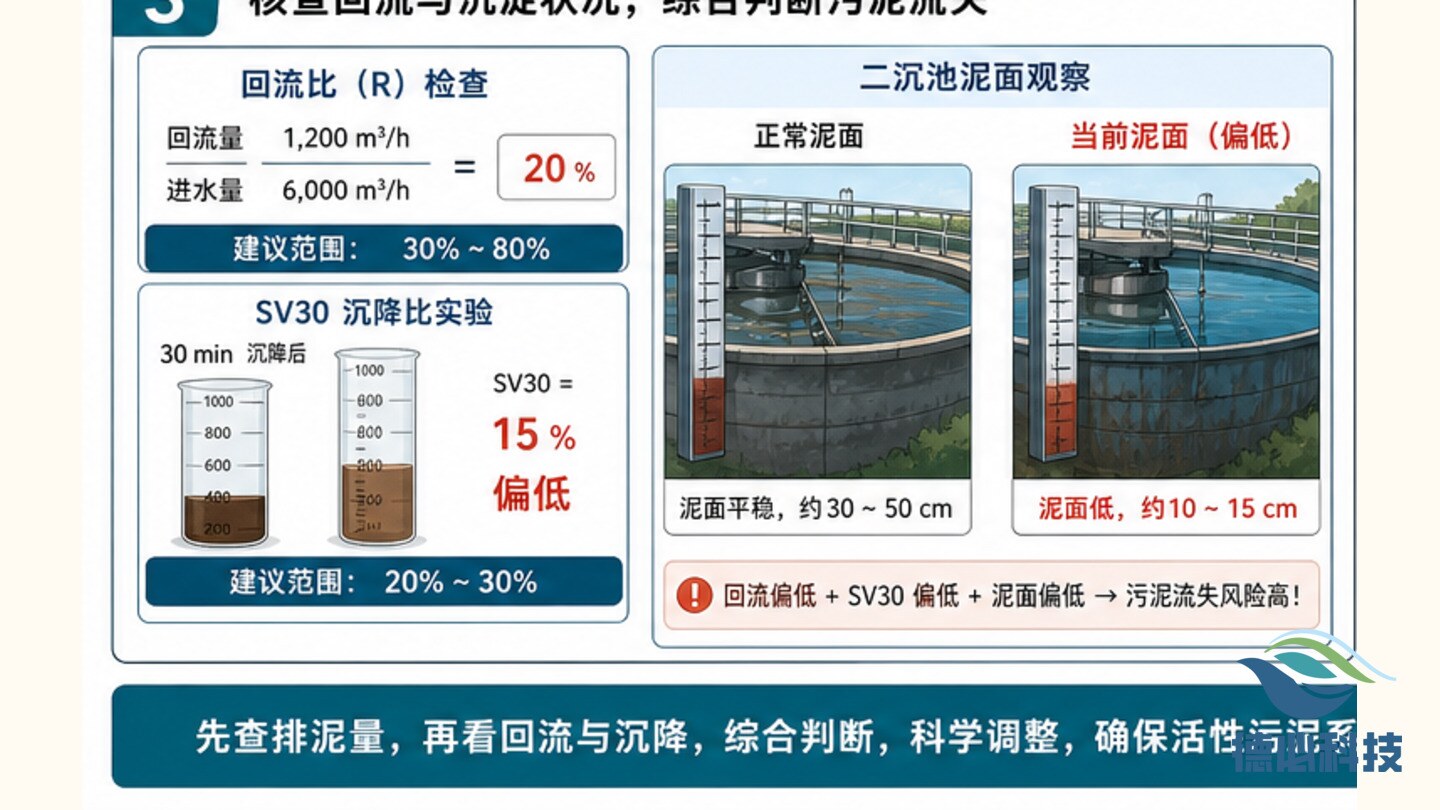

检查二沉池泥位、回流管堵塞和 MLSS 变化。

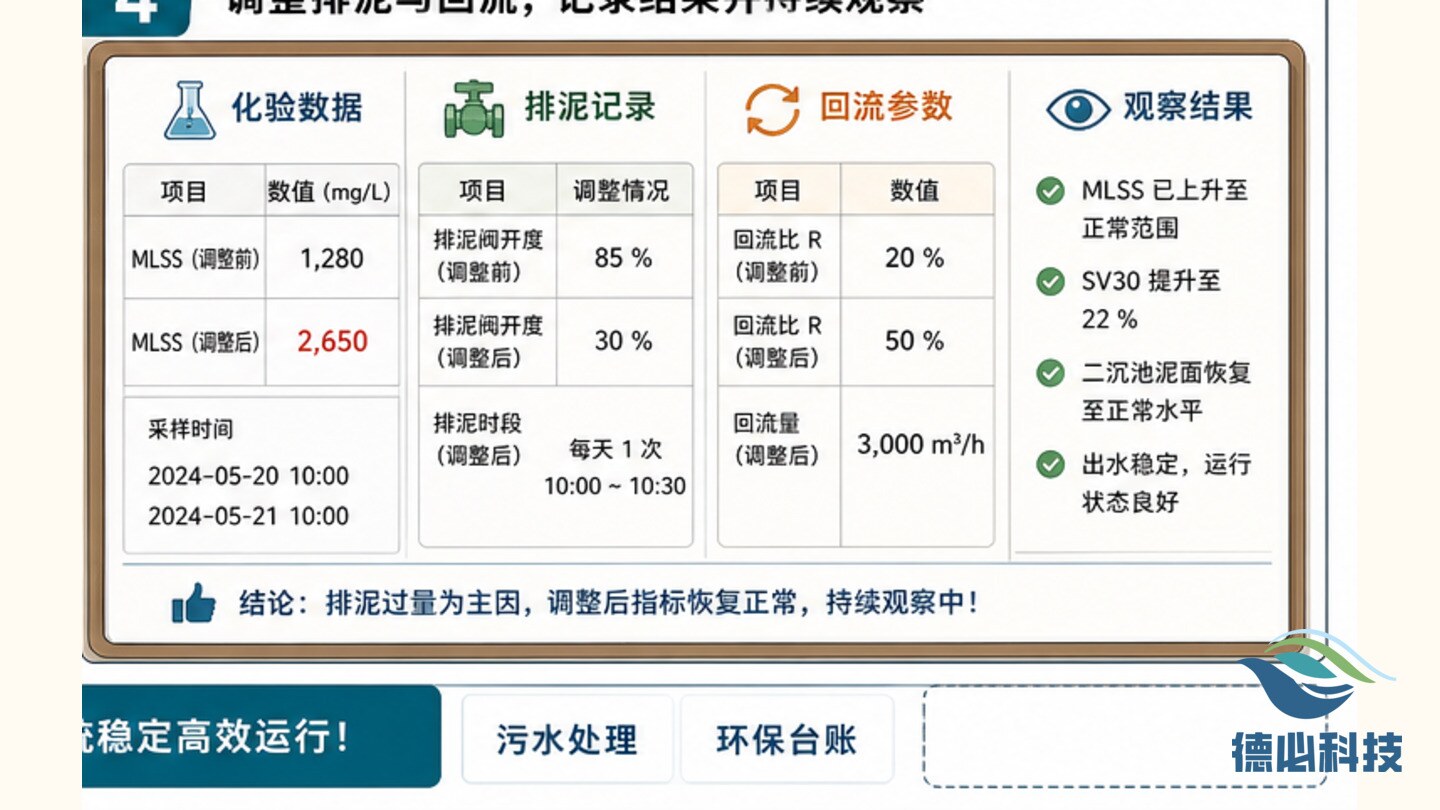

形成回流异常复核表和维护工单。
将需要继续观察、维修、补充资料或协调业主单位的事项列明责任人和完成时间。
把本次事项纳入 Water cloud 工单、项目周报和月度资料包,形成连续管理。
环保运维资料应能支撑现场判断、过程复核和管理改进。
越是日常的小问题,越需要时间、点位、照片和数据互相对应。
要区分设备问题、工艺问题、采样问题、外部来水和资料缺口,避免处理方向偏差。
每次处理都应沉淀为记录、照片、说明或清单,方便项目复查。
把真实项目中容易遗漏的检查点写清楚,便于现场人员执行和业主复核。
原因、过程、复核和下一步安排同样重要。
应能看出点位、设备或资料对象,避免无意义局部图。
平台截图、快检和现场记录应使用同一时段口径。
真正有价值的环保运维内容,来自现场问题的持续复盘和资料化沉淀。
记录检查背景、现场情况、数据依据、处理动作和复核结论。
用正式业务语言说明原因、影响、结果和后续计划。
整理平台截图、照片、台账、工单和复查结论,供周报和月报引用。
不一定。还要看电流、出泥量、阀门、管路和二沉池泥位。
它能体现项目日常运维能力,把现场经验变成可培训、可复核、可交付的资料。
如果正在接管污水处理设施、梳理在线监测站房、准备环保咨询资料或推进验收整改,可先整理项目位置、处理规模、现有设备、运行资料和主要问题,便于我们给出更贴近现场的运维建议。
