环保运维与在线监测专题

回流比不能只写经验值,要用水量和泵况校核

回流泵频率、运行时间、流量、二沉池泥位和 MLSS 应共同支撑回流比判断。

污泥回流比计算与现场校核示意图
回流比复核要把泵运行、流量、泥位和生化指标放到同一口径下。

回流比不准会影响污泥龄和二沉池判断

某站运行台账长期填写固定回流比,但二沉池泥位和 MLSS 变化明显。复核泵频率、运行时间和流量后,发现实际回流量低于记录值。

回流比是工艺控制参数,不应长期只按经验填写。

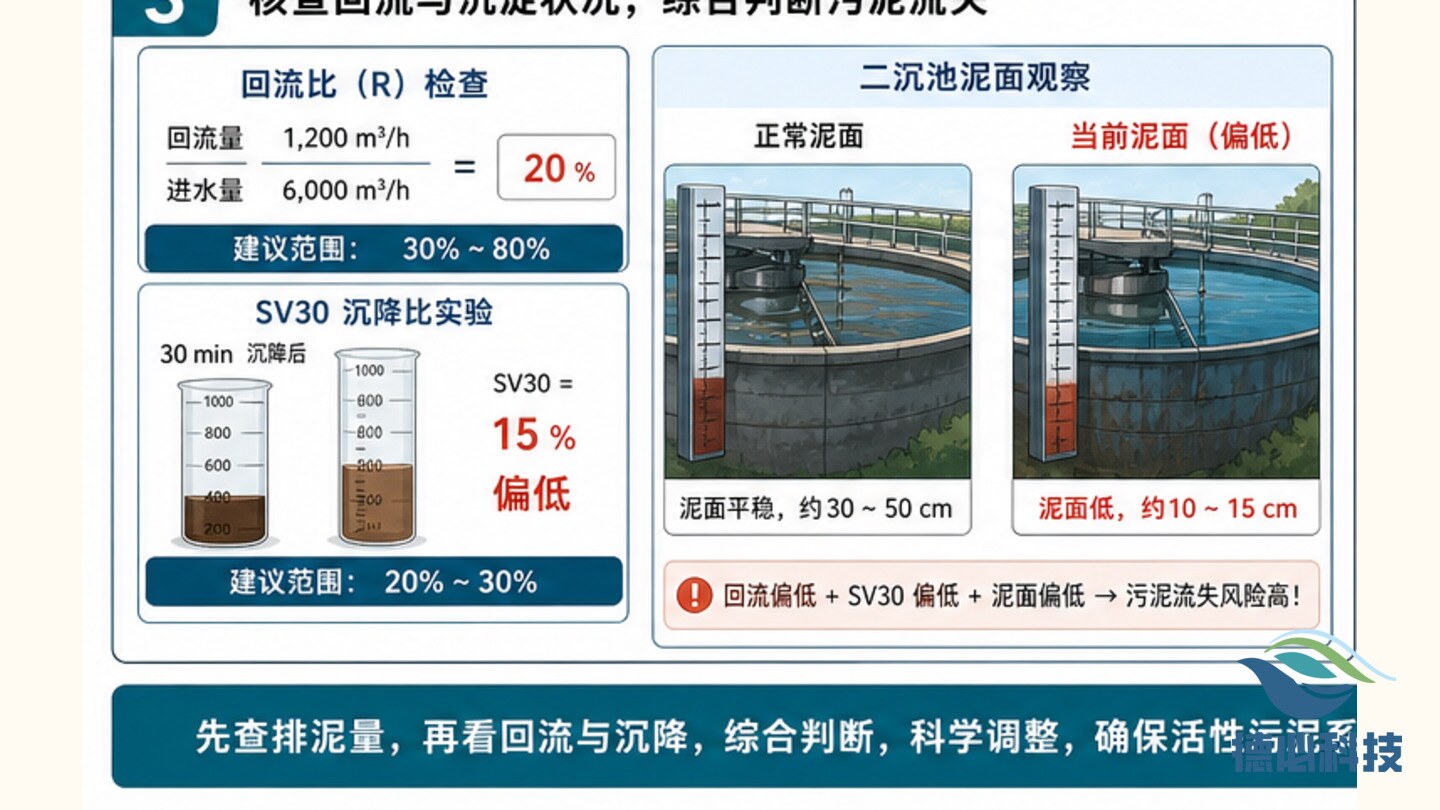

回流比现场检查
核对进水量、回流泵运行时间、泵频率、实际流量、二沉池泥位、MLSS 和 SV30。

实操学习区

围绕现场执行、管理复核和资料留存三个环节,整理可操作、可检查、可追溯的工作要点。

现场怎么做

  1. 统计进水水量。
  2. 核对回流泵运行。
  3. 计算实际回流比。
  4. 检查泥位和 MLSS。
  5. 调整回流策略。
  6. 连续观察结果。

怎么判断

  • 现象必须能被复核:照片、时间、点位、数据和责任人要能互相对应,避免只有口头判断。
  • 原因要区分层级:先区分设备、工艺、采样、外部来水、人员操作和资料缺口,再确定处理路径。
  • 交付资料要能直接使用:每次复核都应转化为记录、工单、照片、说明或后续计划,便于业主沟通和检查引用。

要留下什么资料

  • 关键数据:进水量、回流流量、回流比、泵频率、运行时长、泥位、MLSS、SV30 和出水 SS。
  • 现场证据:平台趋势、泵房照片、阀门照片、泥位记录、计算表和运行台账。
  • 交付成果:回流比校核表、运行调整单、复查记录和工艺说明。

实务工作要点

围绕现场运行、在线监测、工单闭环和项目交付整理可执行内容。

工作要点

先确认现场现象

核对进水量、回流泵运行时间、泵频率、实际流量、二沉池泥位、MLSS 和 SV30。

工作要点

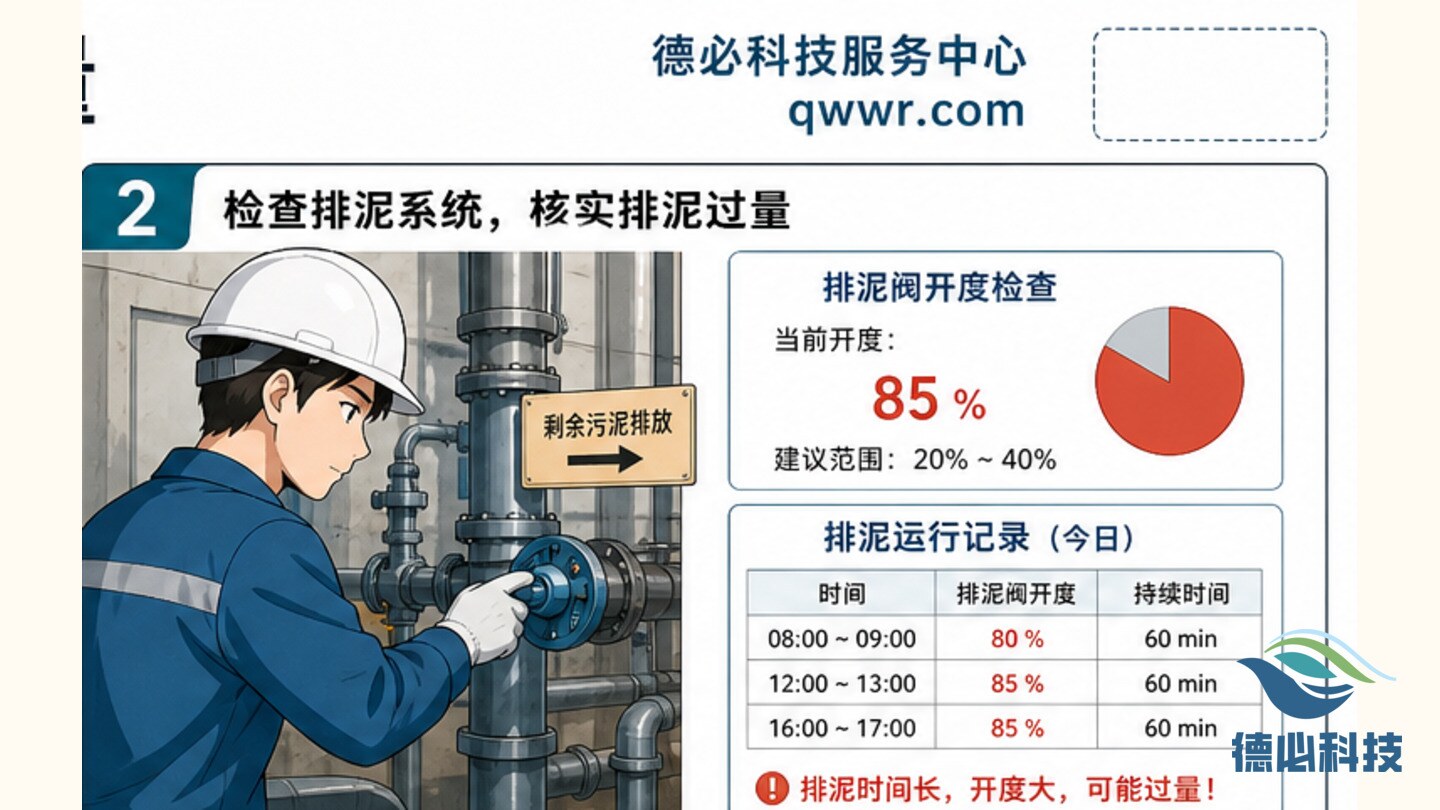

再核对数据和设备状态

检查回流管路、阀门、泵效率、泵轮换记录和历史维护情况。

工作要点

同步形成资料闭环

形成回流比计算表、现场校核记录、运行调整建议和复查计划。

工作要点

明确责任和复查时限

把需要维修、补测、协同、复查或补充资料的事项写明责任人、完成时间和复查口径。

工作要点

沉淀为项目标准做法

把处理过程沉淀到 Water cloud 工单、周报、月报和迎检资料包中,减少同类问题反复解释。

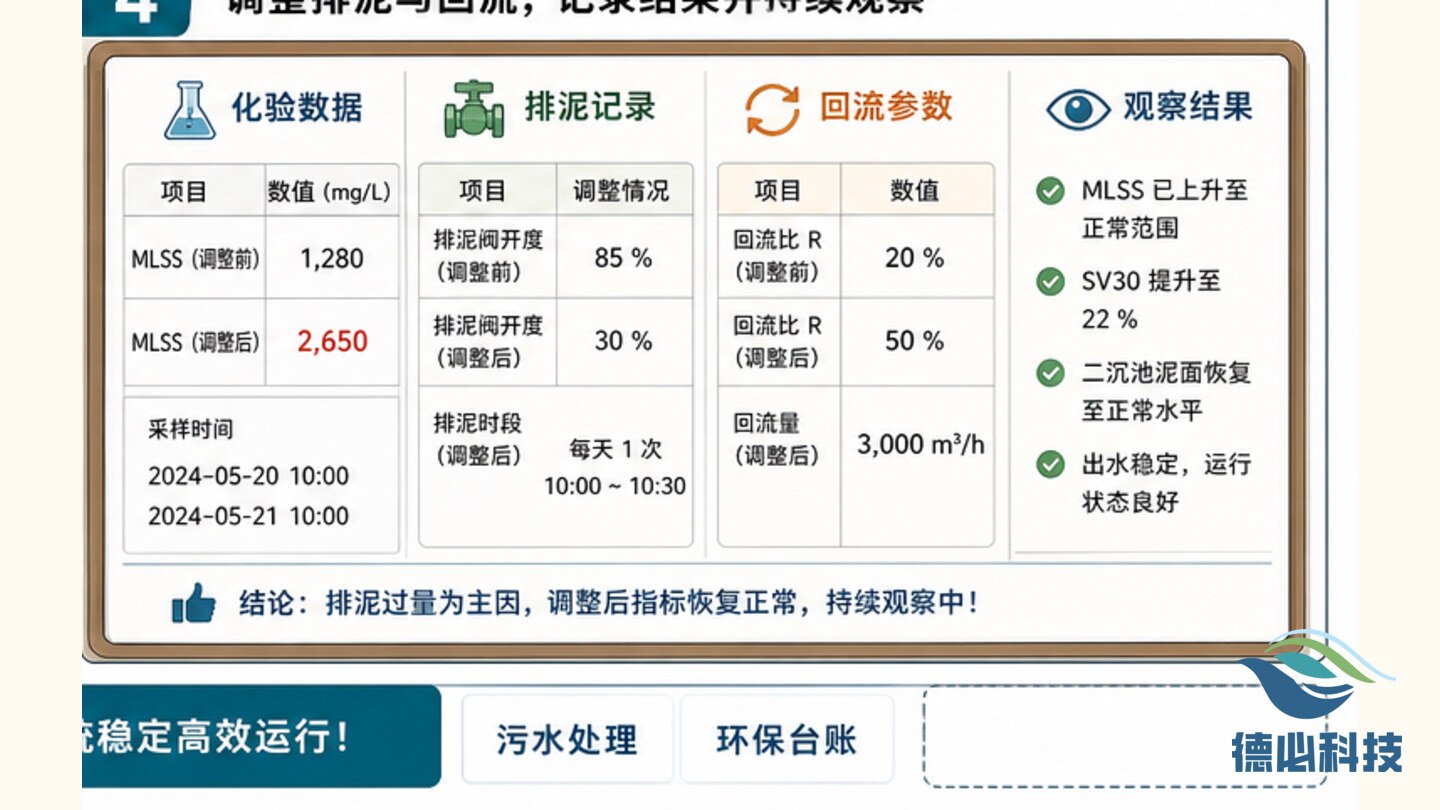

回流比数据复核
检查回流管路、阀门、泵效率、泵轮换记录和历史维护情况。

专业判断原则

环保运维资料应能支撑现场判断、过程复核和管理改进。

判断原则

现象必须能被复核

照片、时间、点位、数据和责任人要能互相对应,避免只有口头判断。

判断原则

原因要区分层级

先区分设备、工艺、采样、外部来水、人员操作和资料缺口,再确定处理路径。

判断原则

交付资料要能直接使用

每次复核都应转化为记录、工单、照片、说明或后续计划,便于业主沟通和检查引用。

现场处理细节

把真实项目中容易遗漏的检查点写清楚,便于现场人员执行和业主复核。

不要只写情况正常

应写清检查对象、判断依据、现场动作和复查结论。

照片要体现对象

图片应看得出设备、点位、表计、管路、药剂或资料对象。

时间线要统一

平台趋势、快检、采样、维修和沟通记录应按同一时间口径整理。

回流比资料闭环
形成回流比计算表、现场校核记录、运行调整建议和复查计划。

为什么要这样做

环保运维的价值,体现在把日常细节持续做实、做细、做成可追溯资料。

围绕乡镇污水处理厂现场运行、在线监测数据和项目资料交付组织内容。
强调真实运维场景下的记录、证据、责任人、完成时间和复核结果。
与 Water cloud 在线监测运维平台、企业官网环保栏目和项目资料归档衔接。

常见误区

  • 只看到平台有数据,就认为在线监测工作已经完成。
  • 只记录处理结果,不保存现场照片、采样比对和复核依据。
  • 只做单次故障处理,不分析重复问题和管理责任。
交付资料

需要留痕的内容

  • 关键数据:进水量、回流流量、回流比、泵频率、运行时长、泥位、MLSS、SV30 和出水 SS。
  • 现场证据:平台趋势、泵房照片、阀门照片、泥位记录、计算表和运行台账。
  • 交付成果:回流比校核表、运行调整单、复查记录和工艺说明。
执行流程

建议工作步骤

  • 统计进水水量。
  • 核对回流泵运行。
  • 计算实际回流比。
  • 检查泥位和 MLSS。
  • 调整回流策略。
  • 连续观察结果。
适用对象

主要使用人员

  • 污水处理设施运维人员。
  • 在线监测设备维护人员。
  • 项目负责人和资料归档人员。

项目交付资料

交付成果

回流比复核记录

记录问题背景、现场现象、数据依据、处理动作和复核结论。

交付成果

项目沟通说明

用正式业务语言说明原因、影响、处置结果、责任边界和后续计划。

交付成果

周月报附件

整理平台截图、现场照片、台账、工单和复查结论,供周报和月报引用。

常见问题

回流比是否可以一直按固定经验值填写?

不建议。来水量、污泥状态和设备效率会变化,应定期用实际数据校核。

为什么要把这类问题做成专题?

它能把现场经验转化为可学习、可复核、可交付的项目资料,提升日常运维管理质量。
