现场怎么做
- 整理水温和负荷变化。
- 核对 MLSS 和 SV30。
- 计算污泥龄和排泥量。
- 观察氨氮趋势。

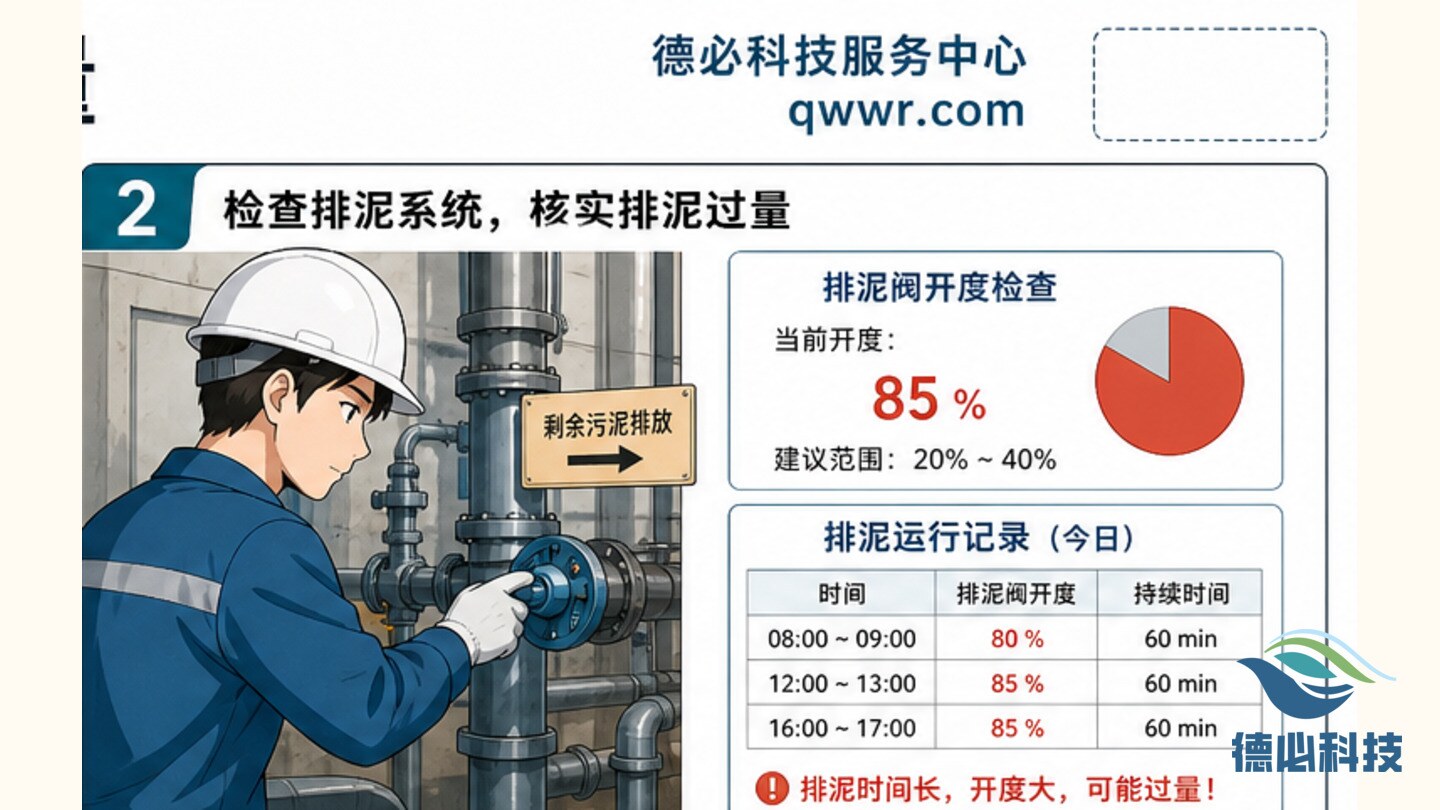

- 调整排泥策略。
- 连续复核一周。
水温、负荷和硝化能力变化时,排泥策略、MLSS 和污泥龄都要动态复核。

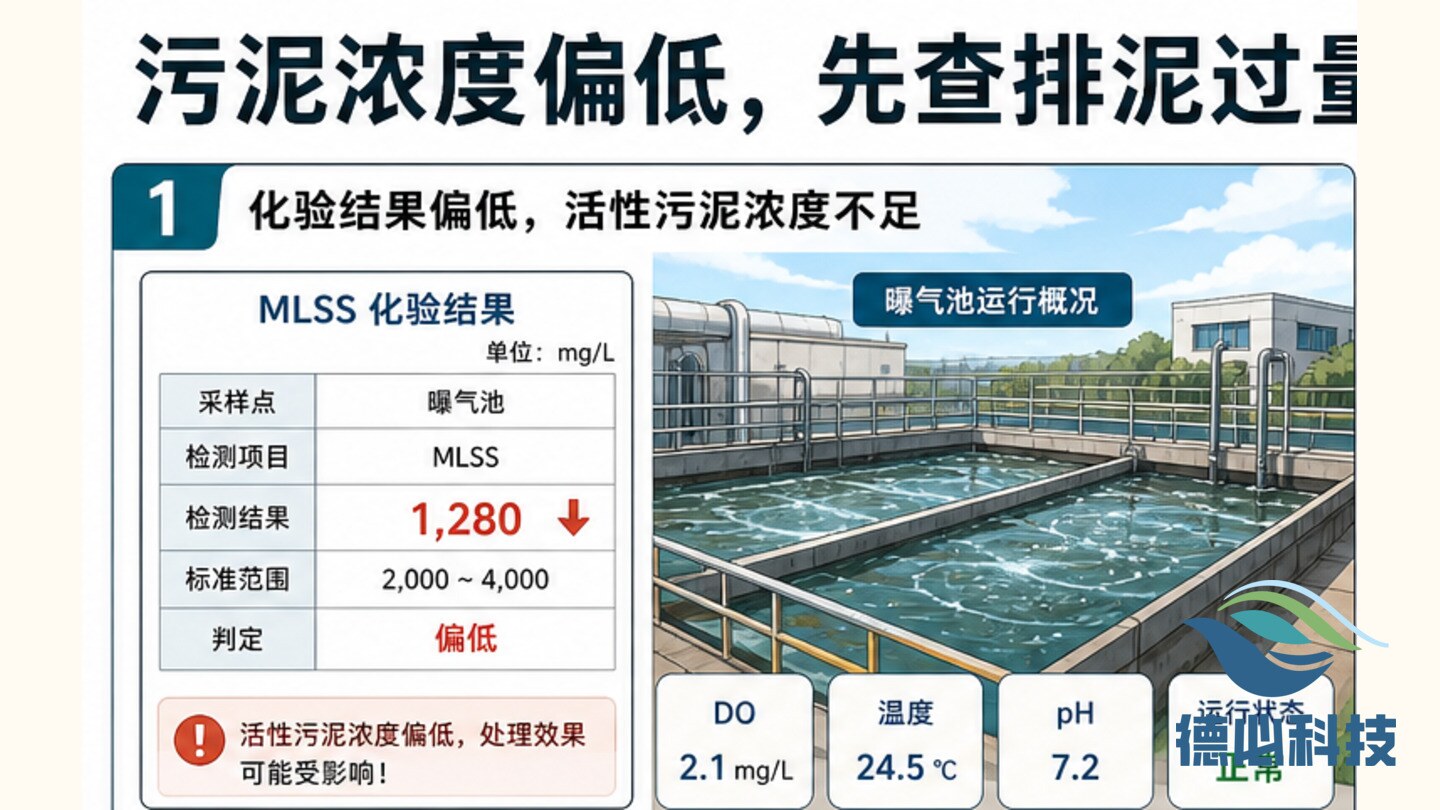

某站气温变化后,氨氮去除开始波动,MLSS 看似稳定但 SV30 变差。复盘发现排泥策略没有随水温和负荷变化调整。
污泥龄管理应服务于处理目标,不能机械保持一个经验值。
围绕现场执行、管理复核和资料留存三个环节,整理可操作、可检查、可追溯的工作要点。
围绕现场运行、在线监测、工单闭环和项目交付整理可执行内容。

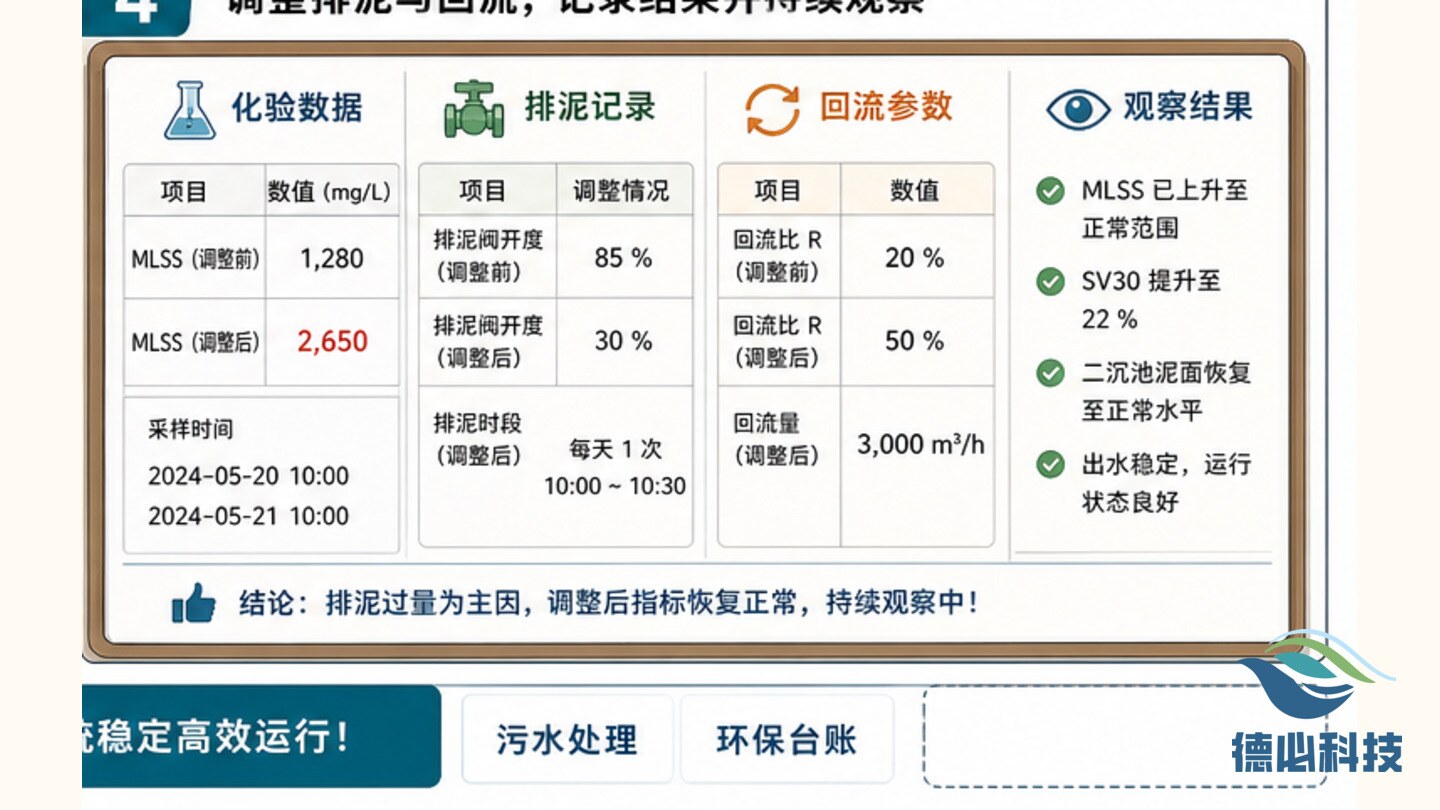

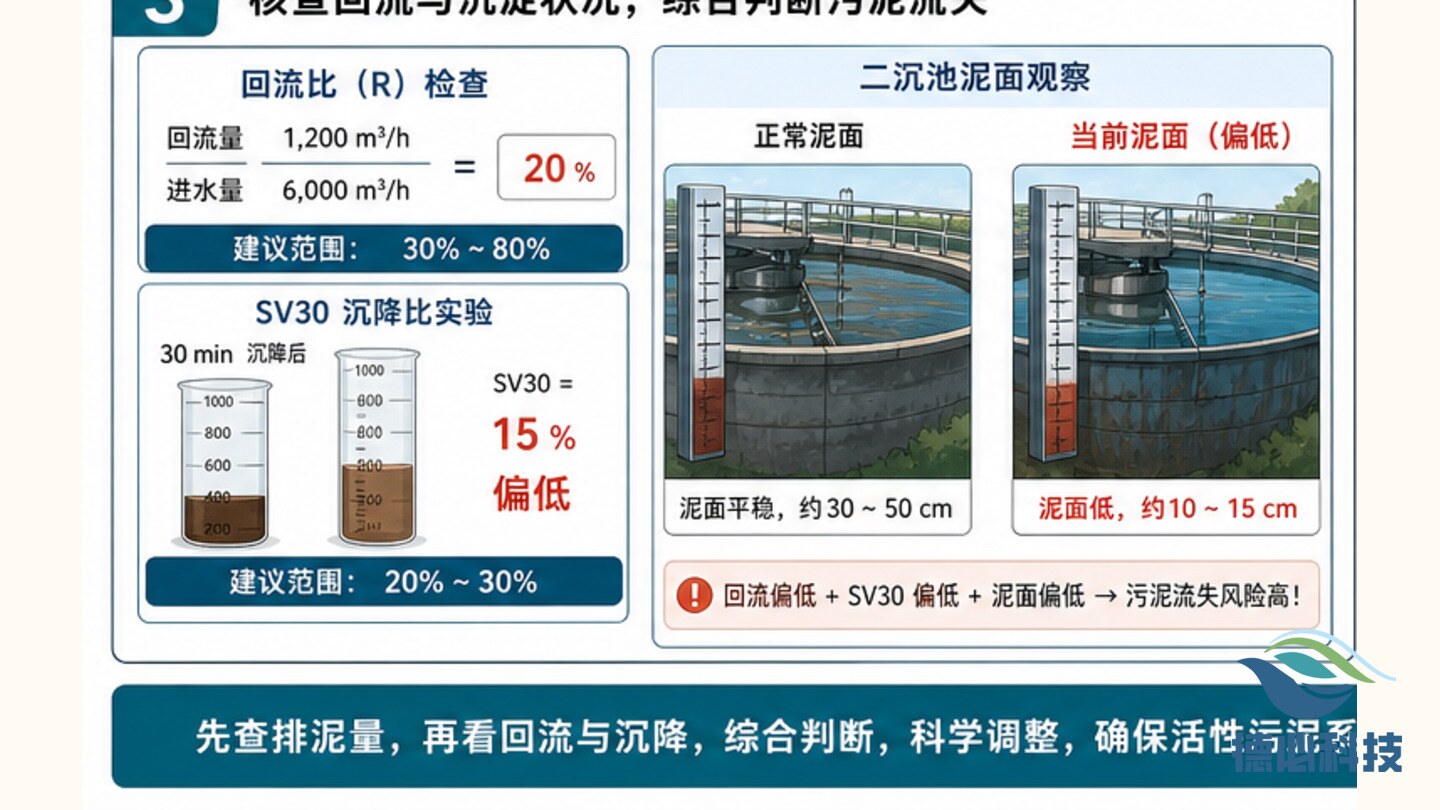

复核水温、进水负荷、MLSS、SV30、污泥龄和排泥记录。
观察氨氮、DO、回流、污泥沉降性和二沉池泥位变化。
形成季节切换期运行建议和连续观察表。
把需要维修、补测、协同、复查或补充资料的事项写明责任人和完成时间。
把处理过程沉淀到 Water cloud 工单、周报、月报和迎检资料包中,形成连续管理证据。
环保运维资料应能支撑现场判断、过程复核和管理改进。
照片、数据、时间和点位应互相对应,避免只留下结论。
区分设备、工艺、采样、外部来水、人员操作和资料缺口,处理路径才不会偏。
每一次复核都应转化为记录、工单、照片、说明或后续计划。
把真实项目中容易遗漏的检查点写清楚,便于现场人员执行和业主复核。
应写清原因、动作、结果和下一步观察要求。
图片应看得出设备、点位、表计、管路或资料对象。
平台趋势、快检、采样和维修记录应按同一时段口径核对。
环保运维的专业度,体现在对小问题的持续复盘和资料化交付。
记录问题背景、现场现象、数据依据、处理动作和复核结论。
用正式业务语言说明原因、影响、处置结果和后续计划。
整理平台截图、现场照片、台账、工单和复查结论,供周报和月报引用。
不一定。还要看污泥龄、沉降性、氨氮、二沉池泥位和排泥记录。
它能把现场经验转化为可学习、可复核、可交付的项目资料,提升日常运维管理质量。
如果正在接管污水处理设施、梳理在线监测站房、准备环保咨询资料或推进验收整改,可先整理项目位置、处理规模、现有设备、运行资料和主要问题,便于我们给出更贴近现场的运维建议。
