现场怎么做
- 检查灯管状态。
- 观察套管结垢。
- 核对水位和流量。
- 安排清洗维护。
- 跟踪检测结果。
- 更新寿命台账。
套管结垢会削弱紫外透射,水位、灯管寿命、清洗周期和检测结果要一起看。

某站 UV 渠灯管指示正常,但消毒检测结果波动。现场拆检发现套管表面有明显水垢和附着物,清洗后检测结果趋稳。
消毒单元不能只看设备是否通电,还要关注透光和水力条件。
围绕现场执行、管理复核和资料留存三个环节,整理可操作、可检查、可追溯的工作要点。
围绕现场运行、在线监测、工单闭环和项目交付整理可执行内容。
检查套管结垢、灯管寿命、渠内水位、流速、清洗周期、维护记录和检测结果。

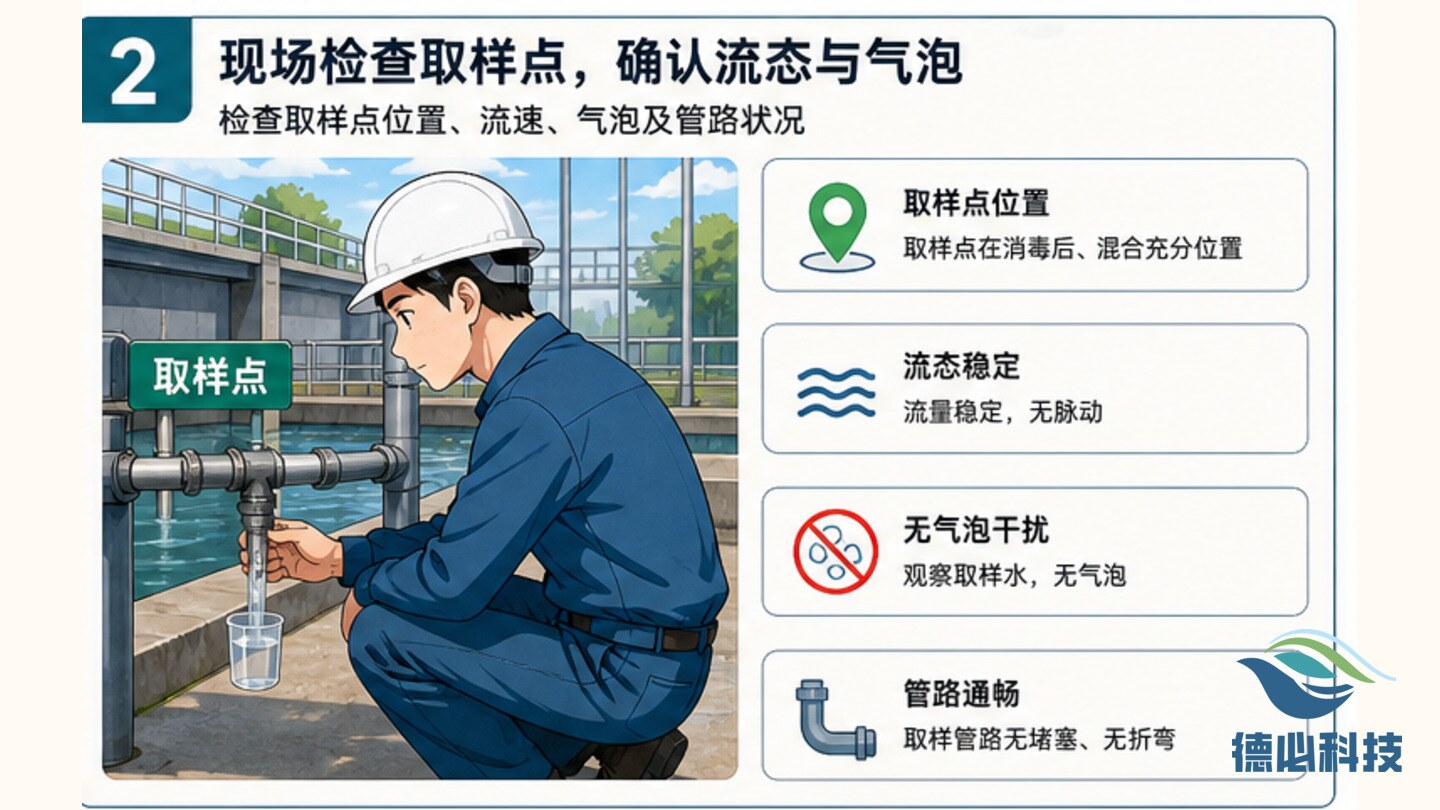

核对出水 SS、浊度、余氯或粪大肠菌群检测数据,判断是否影响消毒效果。

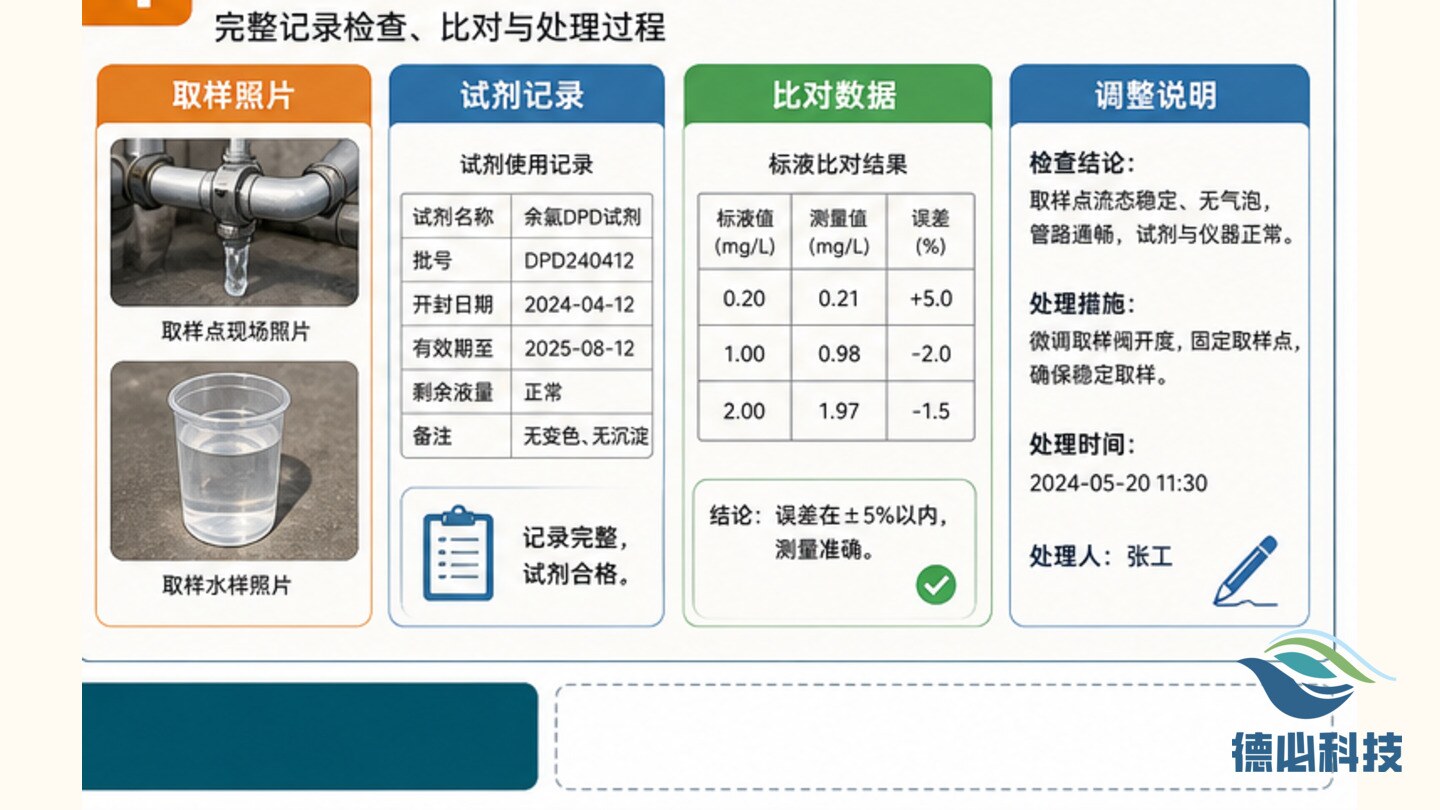

形成 UV 套管清洗记录、灯管寿命台账、检测跟踪和下次维护提醒。
把需要维修、补测、协同、复查或补充资料的事项写明责任人、完成时间和复查口径。
把处理过程沉淀到 Water cloud 工单、周报、月报和迎检资料包中,减少同类问题反复解释。
环保运维资料应能支撑现场判断、过程复核和管理改进。
照片、时间、点位、数据和责任人要能互相对应,避免只有口头判断。
先区分设备、工艺、采样、外部来水、人员操作和资料缺口,再确定处理路径。
每次复核都应转化为记录、工单、照片、说明或后续计划,便于业主沟通和检查引用。
把真实项目中容易遗漏的检查点写清楚,便于现场人员执行和业主复核。
应写清检查对象、判断依据、现场动作和复查结论。
图片应看得出设备、点位、表计、管路、药剂或资料对象。
平台趋势、快检、采样、维修和沟通记录应按同一时间口径整理。
环保运维的价值,体现在把日常细节持续做实、做细、做成可追溯资料。
记录问题背景、现场现象、数据依据、处理动作和复核结论。
用正式业务语言说明原因、影响、处置结果、责任边界和后续计划。
整理平台截图、现场照片、台账、工单和复查结论,供周报和月报引用。

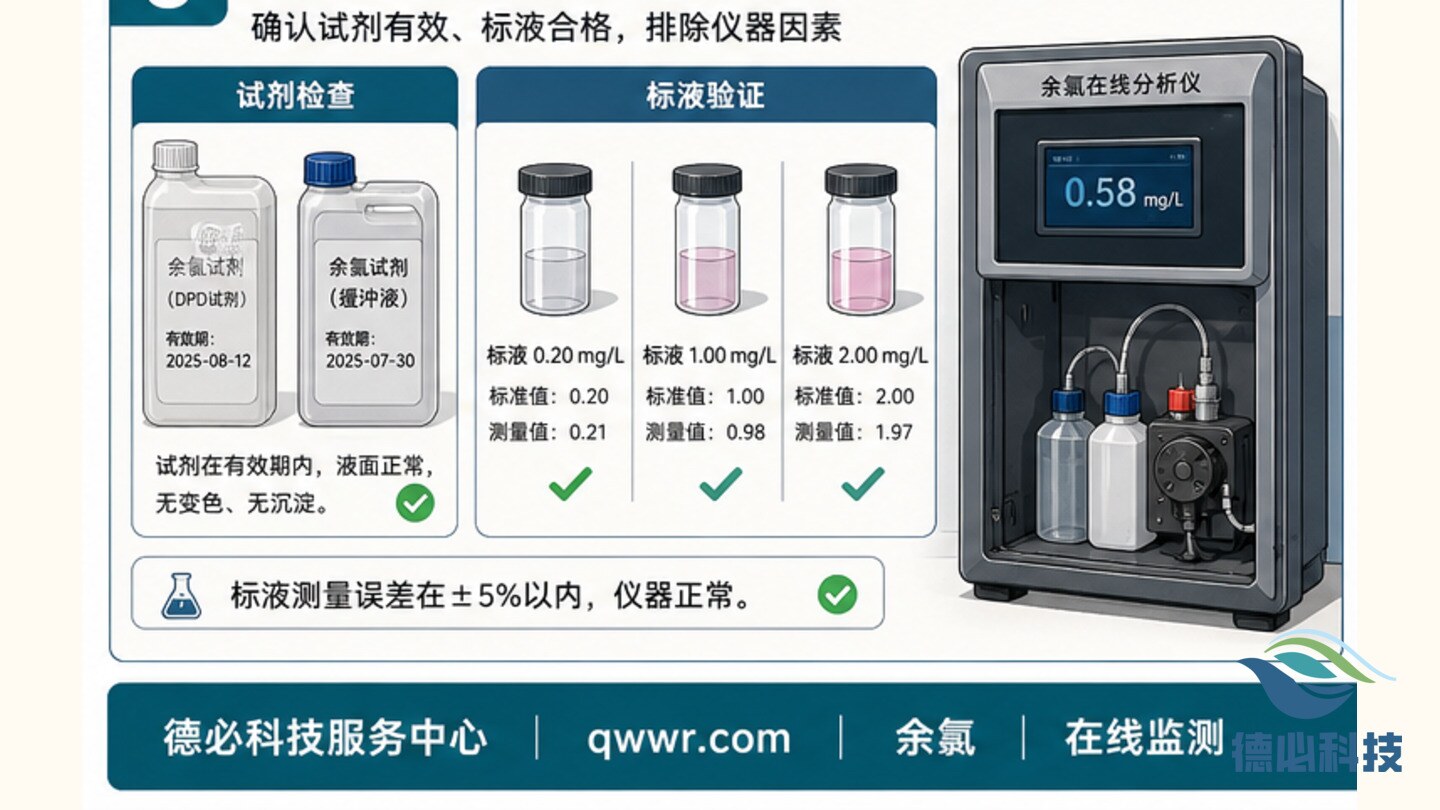

不一定。套管结垢、水位过高、SS 偏高或灯管衰减都会影响实际消毒效果。
它能把现场经验转化为可学习、可复核、可交付的项目资料,提升日常运维管理质量。
