现场怎么做
- 导出本周核心数据。
- 整理问题和工单。
- 筛选关键照片。
- 核对药剂污泥资料。
- 列出未完成事项。
- 形成下周计划。
周报不是流水账,要用数据、问题闭环、现场照片和下周计划支撑项目管理。
某项目月报编制时发现很多问题只能从聊天记录追溯。后来每周固定整理水质、设备、告警和整改事项,月底月报质量明显提升。
周报的价值,是把日常碎片化工作沉淀为可管理、可复核的项目资料。
围绕现场执行、管理复核和资料留存三个环节,整理可操作、可检查、可追溯的工作要点。
围绕现场运行、在线监测、工单闭环和项目交付整理可执行内容。

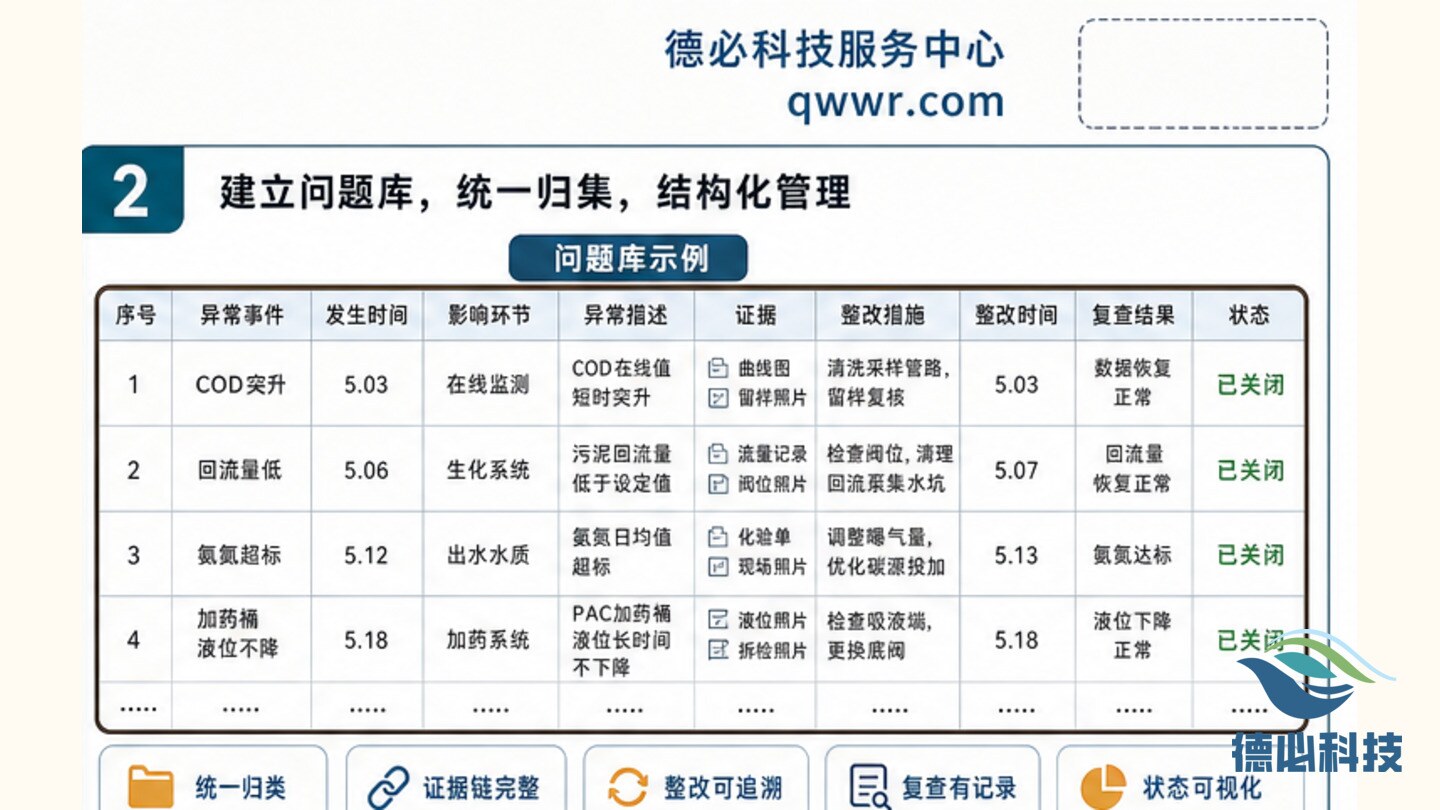

汇总本周水质、在线数据、告警工单、设备维护和药剂污泥情况。

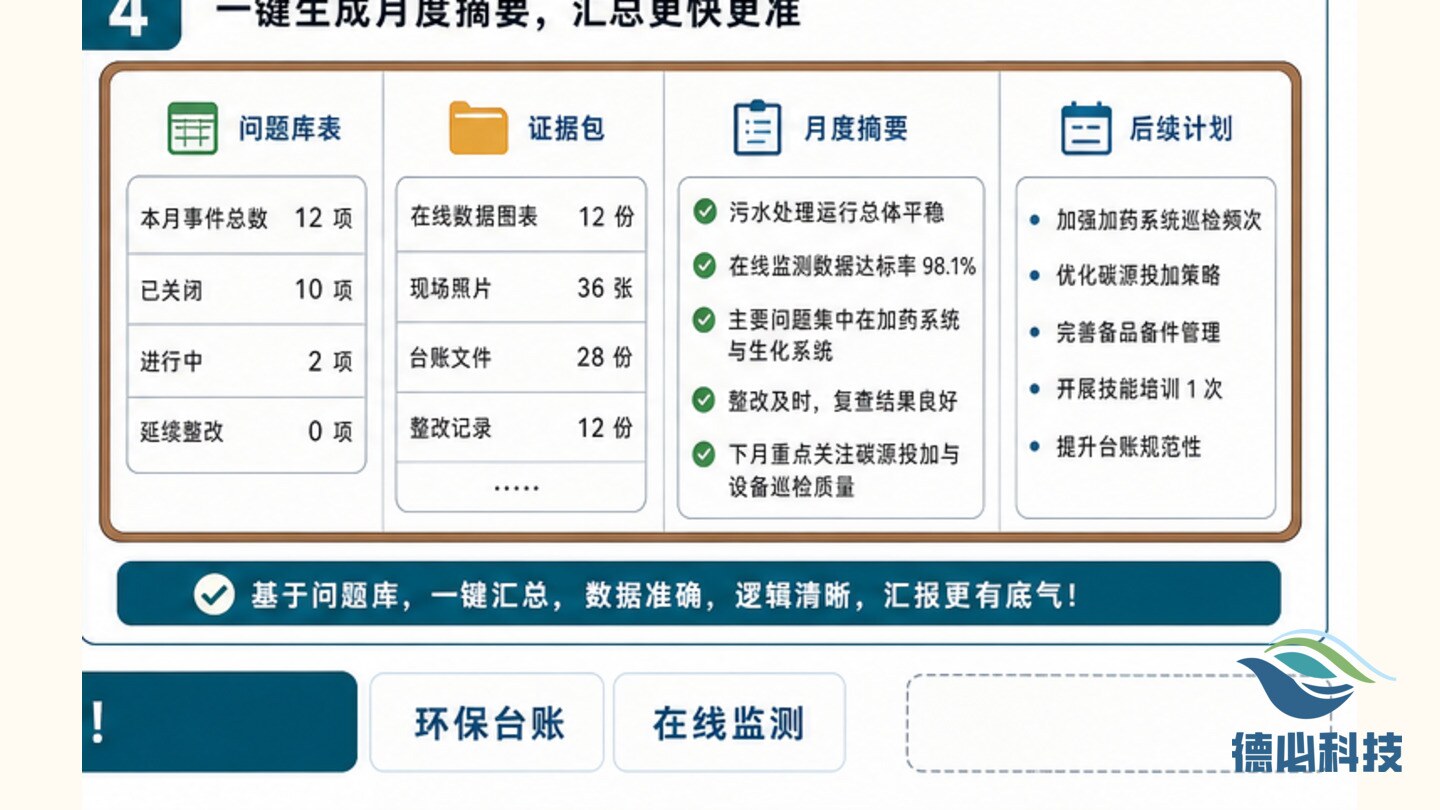

列明已闭环问题、未闭环问题、风险事项和责任人。
形成下周巡检、复核、维修和资料补充计划。
将需要继续观察、维修、补充资料或协调业主单位的事项列明责任人和完成时间。
把本次事项纳入 Water cloud 工单、项目周报和月度资料包,形成连续管理。
环保运维资料应能支撑现场判断、过程复核和管理改进。

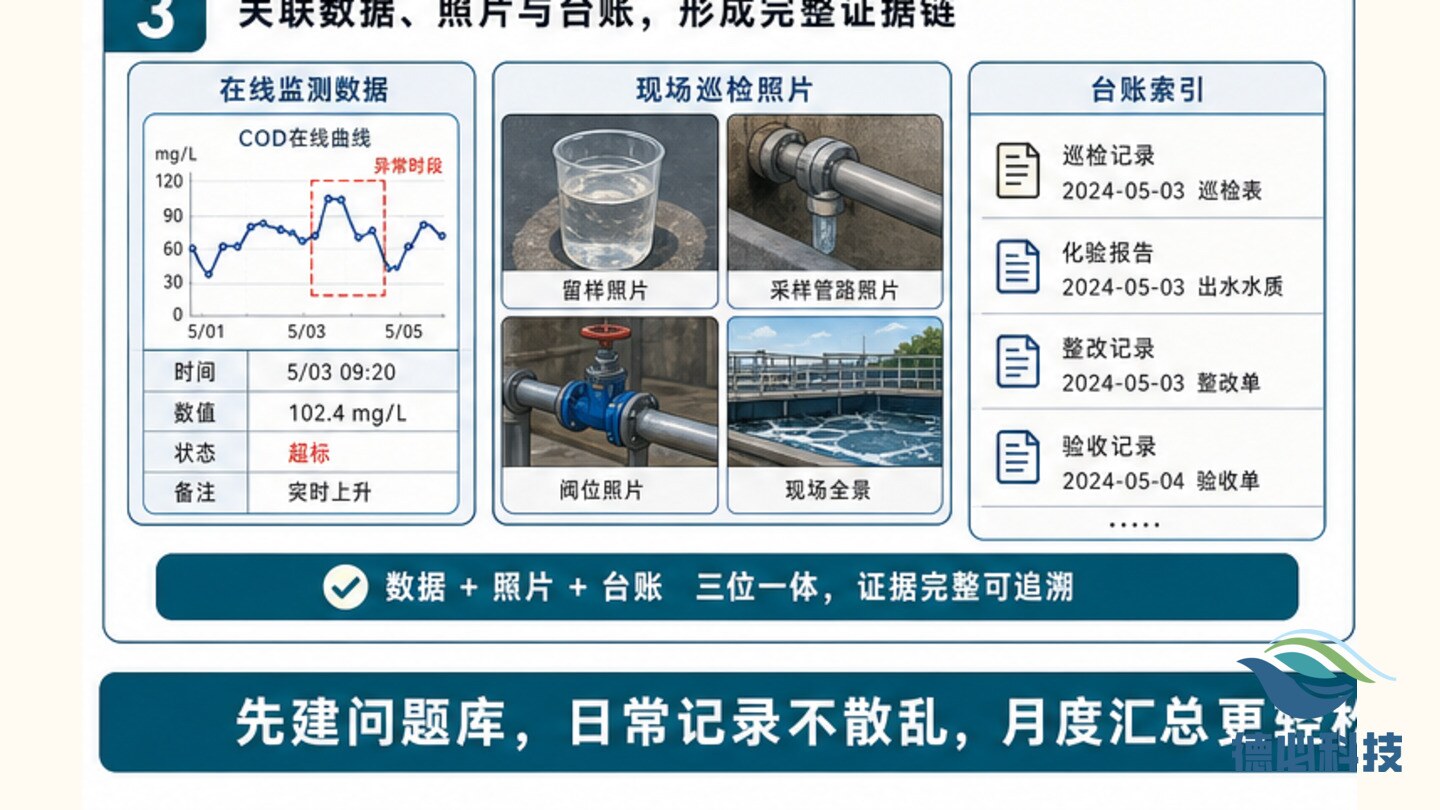

越是日常的小问题,越需要时间、点位、照片和数据互相对应。
要区分设备问题、工艺问题、采样问题、外部来水和资料缺口,避免处理方向偏差。
每次处理都应沉淀为记录、照片、说明或清单,方便项目复查。
把真实项目中容易遗漏的检查点写清楚,便于现场人员执行和业主复核。
原因、过程、复核和下一步安排同样重要。
应能看出点位、设备或资料对象,避免无意义局部图。
平台截图、快检和现场记录应使用同一时段口径。
真正有价值的环保运维内容,来自现场问题的持续复盘和资料化沉淀。
记录检查背景、现场情况、数据依据、处理动作和复核结论。
用正式业务语言说明原因、影响、结果和后续计划。
整理平台截图、照片、台账、工单和复查结论,供周报和月报引用。
不是。周报应归纳本周重点问题、处理结果、风险和下周计划。
它能体现项目日常运维能力,把现场经验变成可培训、可复核、可交付的资料。
如果正在接管污水处理设施、梳理在线监测站房、准备环保咨询资料或推进验收整改,可先整理项目位置、处理规模、现有设备、运行资料和主要问题,便于我们给出更贴近现场的运维建议。
