现场怎么做
- 导出雨前雨后水量水质。
- 标记异常管网点位。
- 现场巡查低洼井和支管。
- 拍照编号并记录雨量。
- 分析对厂站负荷影响。
- 提交管网整改建议。

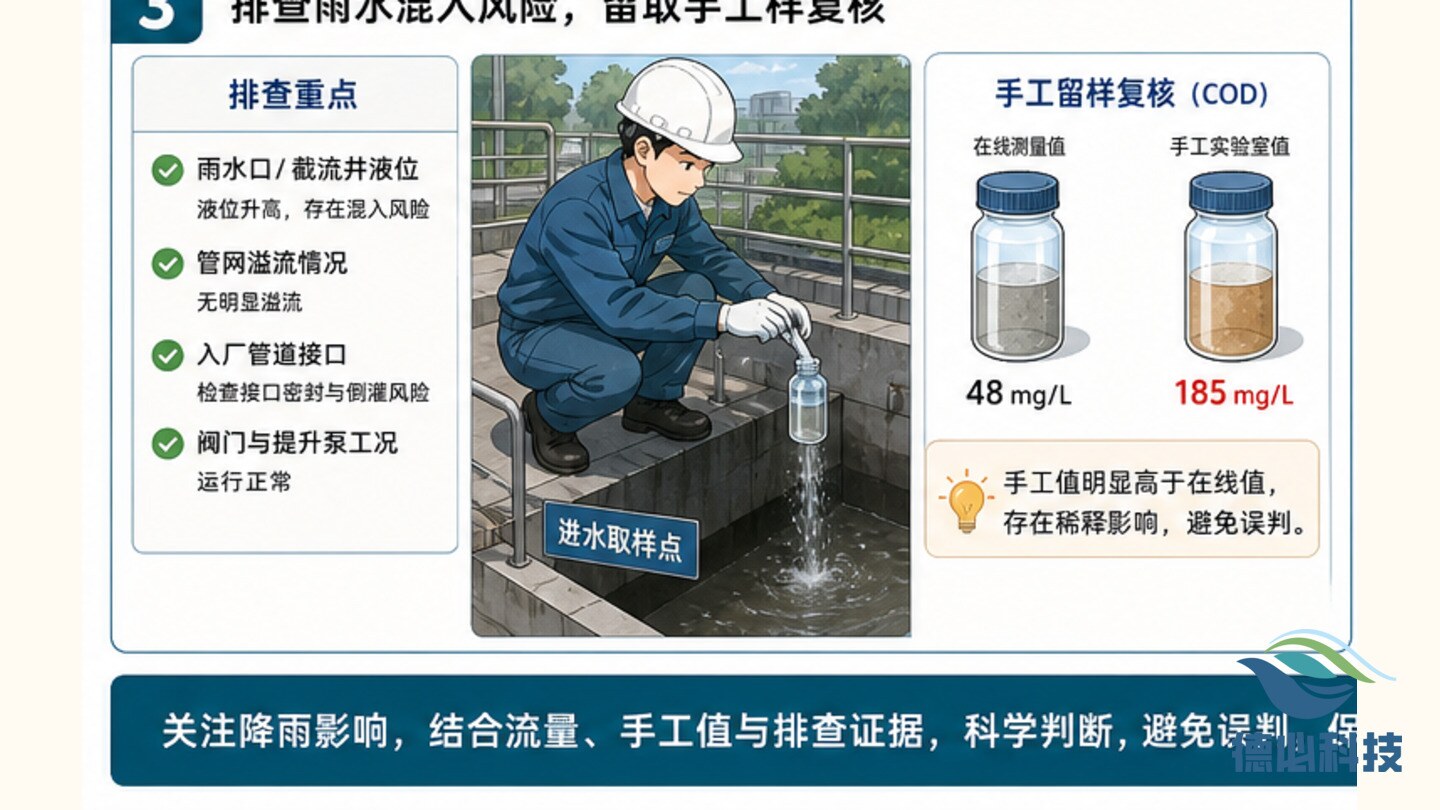

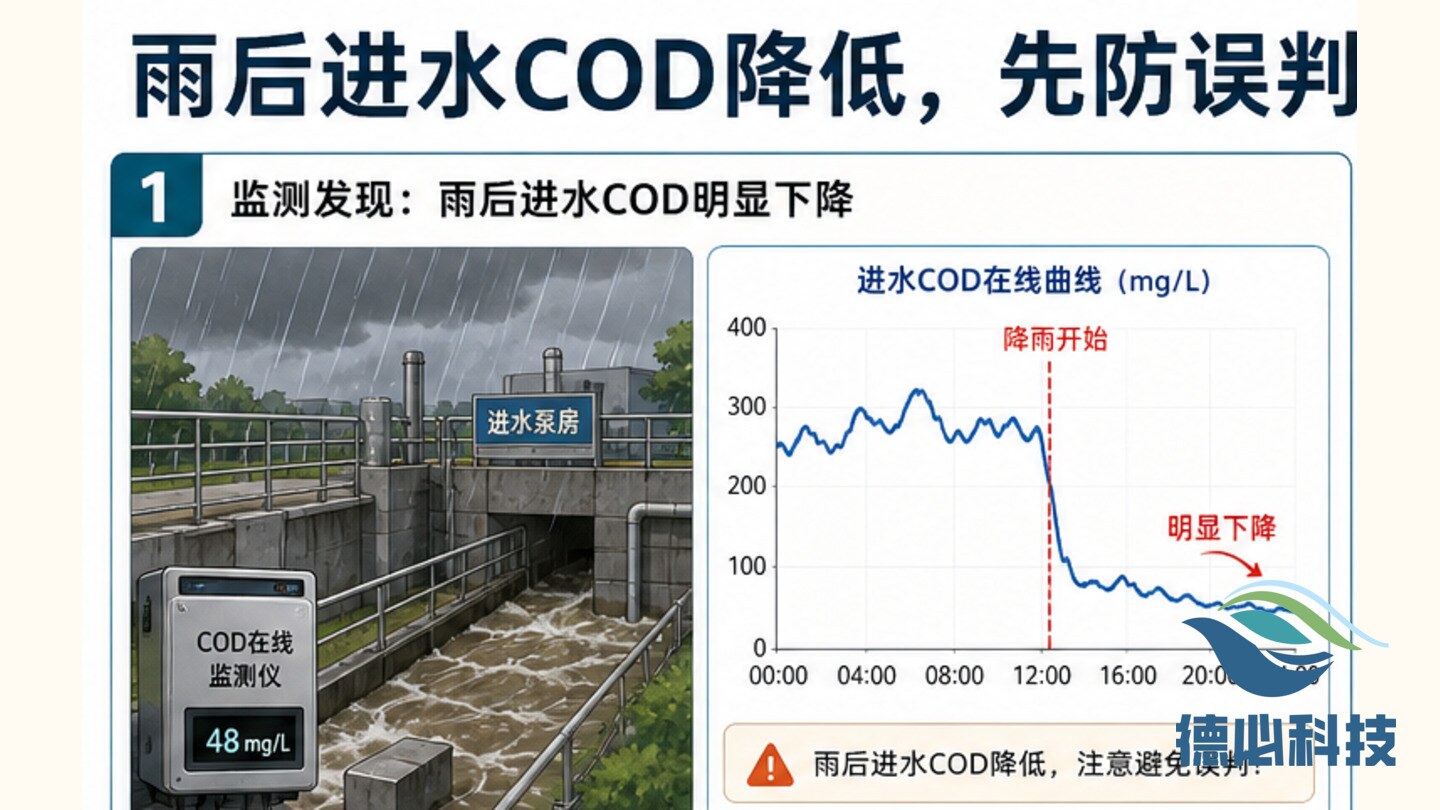

水量突然放大时,要把井盖冒水、支管错接、低洼积水、水质稀释和泵站液位一起排查。
某站雨后进水量翻倍,COD 和氨氮明显稀释,提升泵高频运行。巡查发现上游低洼井盖周边积水倒灌,一条支管雨污混接线索明显。
管网问题如果不定位,厂站只能被动承压。运维资料要说明水量异常来自哪里,建议如何分步整改。

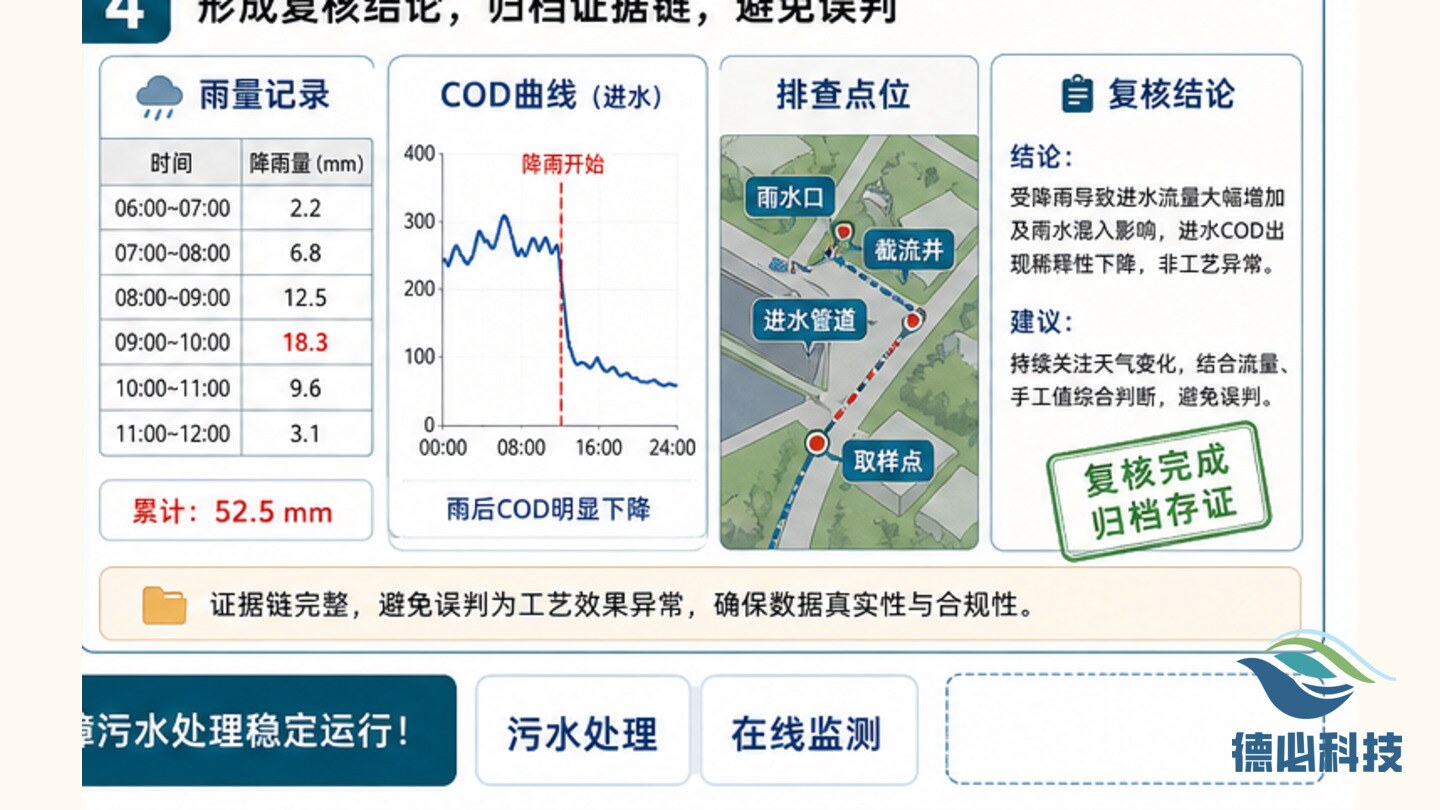

围绕现场执行、管理复核和资料留存三个环节,整理可操作、可检查、可追溯的工作要点。
围绕现场运行、在线监测、工单闭环和项目交付整理可执行内容。

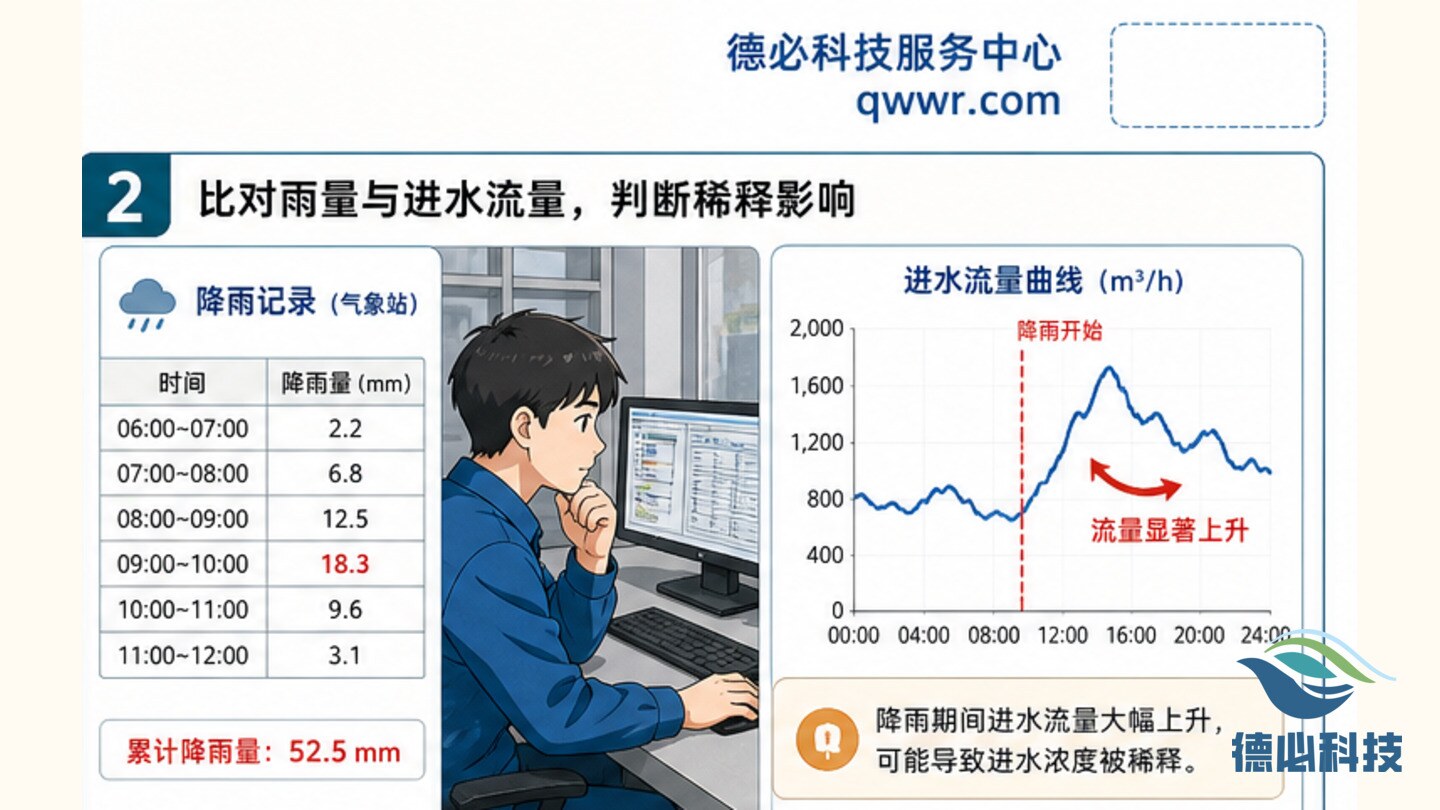

对比雨量、水量和水质稀释趋势。
巡查井盖、支管、低洼点和泵站液位。
形成点位照片、编号和整改建议。
处理建议必须能落实到责任人、时间、复核点和资料留存,避免只写原则性意见。
将本次问题纳入 Water cloud 趋势、巡检记录、工单闭环和项目月报,便于下次对比。
环保运维资料应能支撑现场判断、过程复核和管理改进。
在线数据、现场快检、设备状态和照片资料应相互印证,单点判断容易误导处置方向。
区分瞬时波动、连续异常、设备问题和真实工况变化,决定是否需要升级处理。
每一次处置都应留下时间、点位、照片、数据和复核结论,便于业主单位检查。
把真实项目中容易遗漏的检查点写清楚,便于现场人员执行和业主复核。
照片应能说明位置、设备状态或资料对象,不能只有局部特写。
异常发生、到场、处理、复核和恢复时间都要清楚。
除了说明已处理,还要列明后续观察指标和预防措施。
环保运维的专业性,体现在把现场问题讲清楚、把处置过程留完整、把后续风险管起来。
按数据、现场、设备、资料和处置动作逐项记录。
说明问题背景、判断依据、处理措施、恢复结果和后续观察点。
整理平台截图、现场照片、台账、工单和复查结论。
不一定。应先判断是否存在外水渗入或雨污混接。
月报能把日常运维动作转化为可追溯资料,便于业主单位了解风险、措施和改进结果。
如果正在接管污水处理设施、梳理在线监测站房、准备环保咨询资料或推进验收整改,可先整理项目位置、处理规模、现有设备、运行资料和主要问题,便于我们给出更贴近现场的运维建议。
