现场怎么做
- 导出雨前雨后水质水量曲线。
- 复核采样点和快检结果。
- 巡查管网低洼点。
- 判断是否外水稀释。
- 调整曝气和投药观察策略。
- 形成低负荷运行说明。

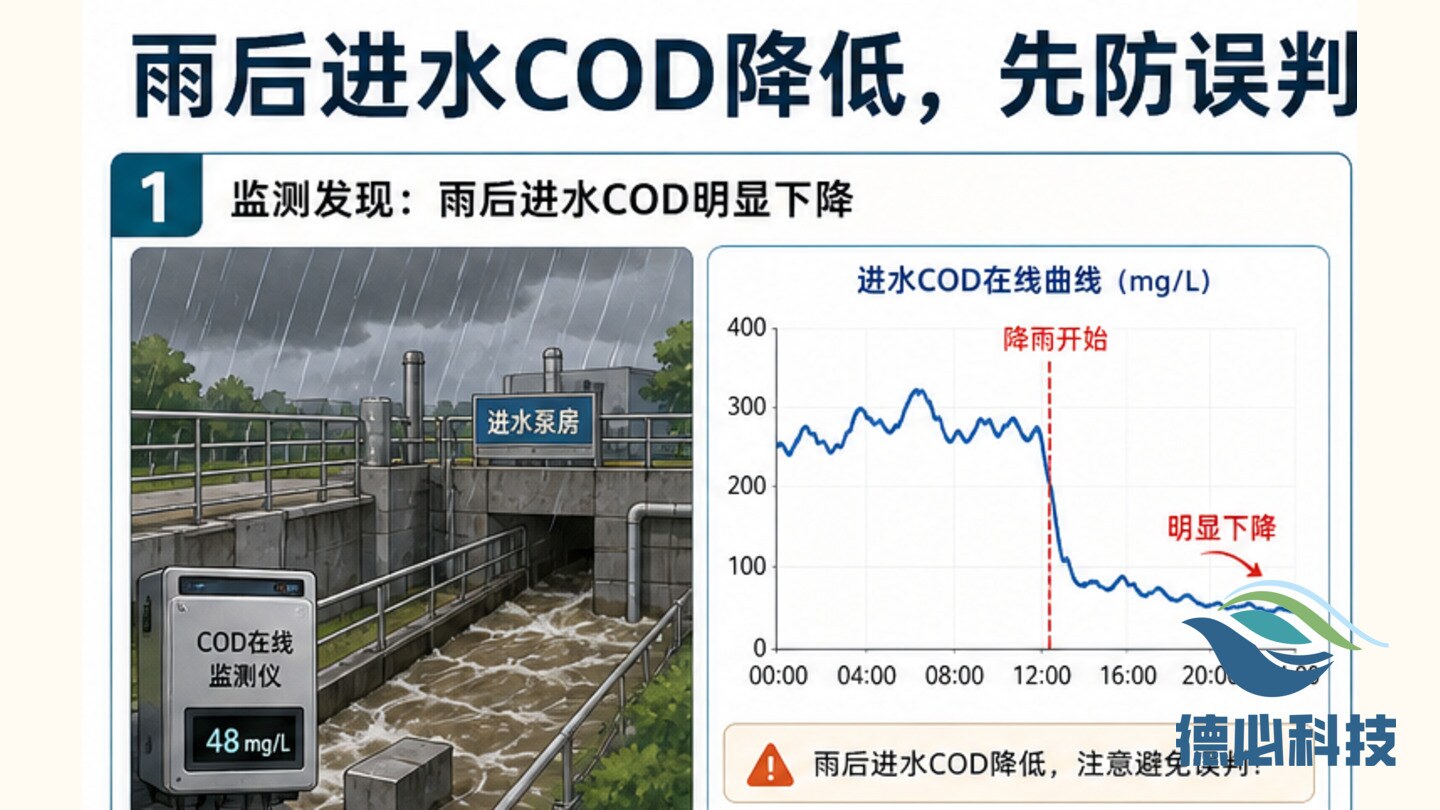

COD 下降不一定代表来水更干净,可能是雨水、地下水或管网倒灌稀释了真实污水负荷。
某乡镇污水站雨后进水 COD 明显下降,水量反而升高。平台曲线看似污染物浓度降低,但现场检查发现上游低洼井盖进水,泵站液位也持续偏高。
如果只看 COD 降低,就可能忽视外水稀释对脱氮除磷和污泥活性的影响。正确做法是把水量、水质和管网巡查证据串起来。

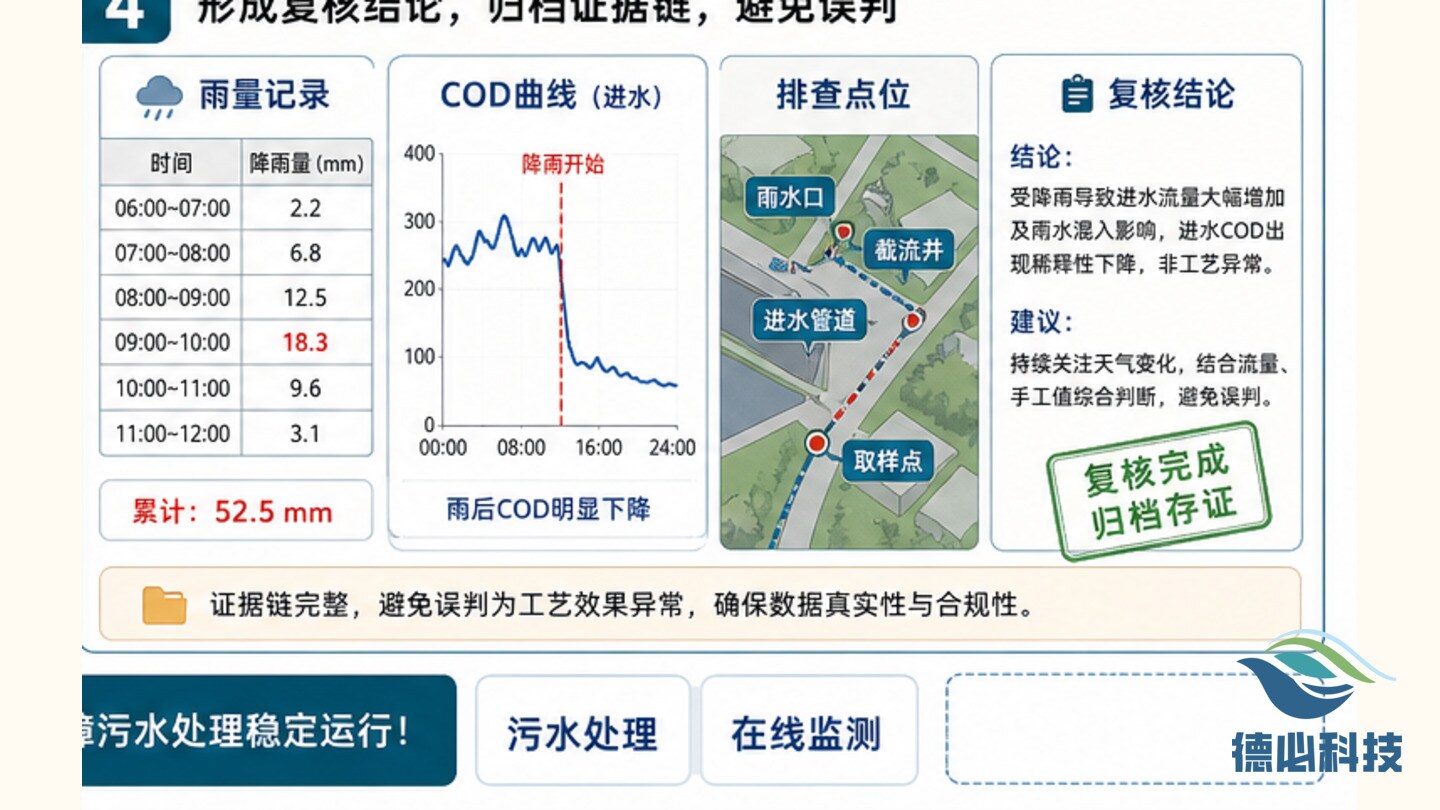

围绕现场执行、管理复核和资料留存三个环节,整理可操作、可检查、可追溯的工作要点。
围绕现场运行、在线监测、工单闭环和项目交付整理可执行内容。

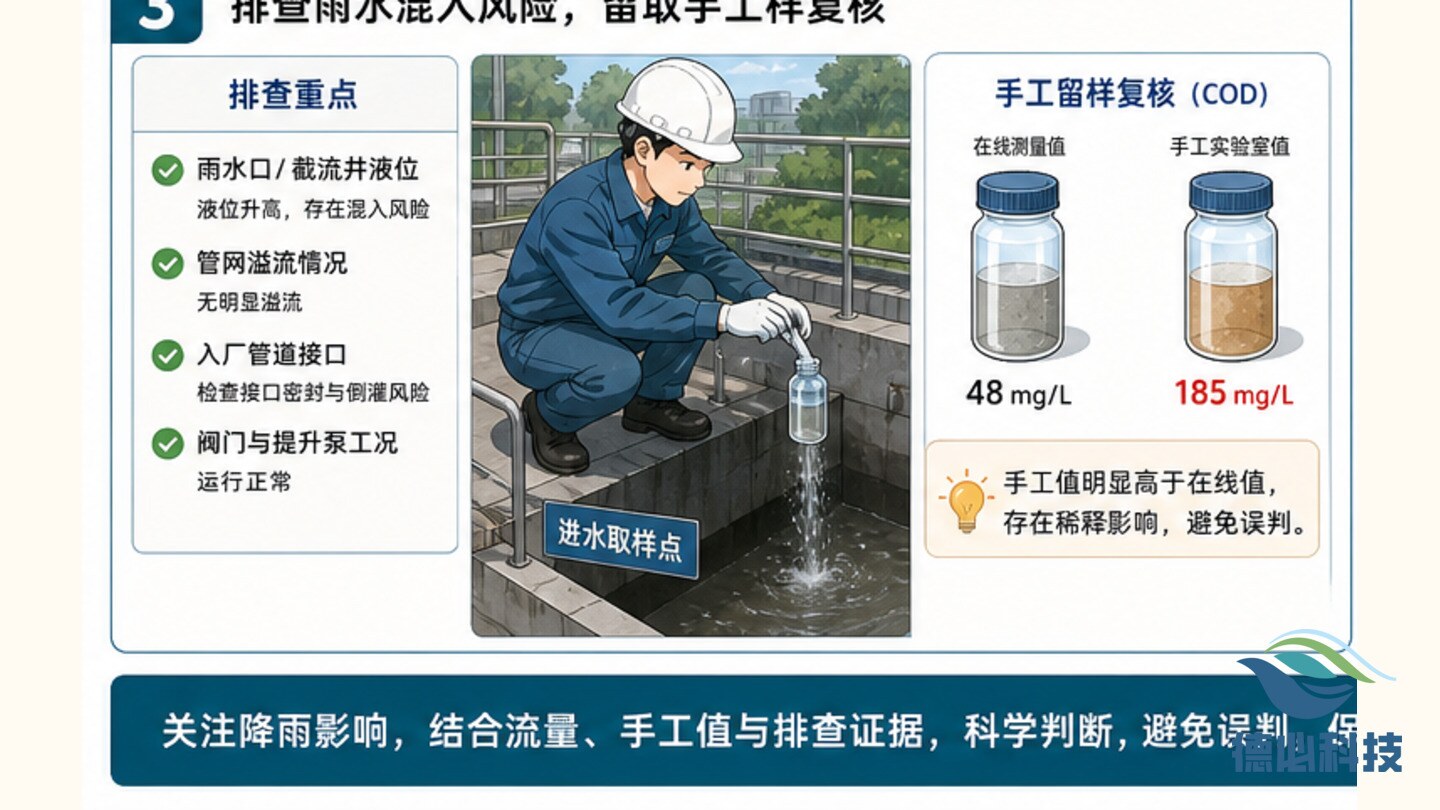

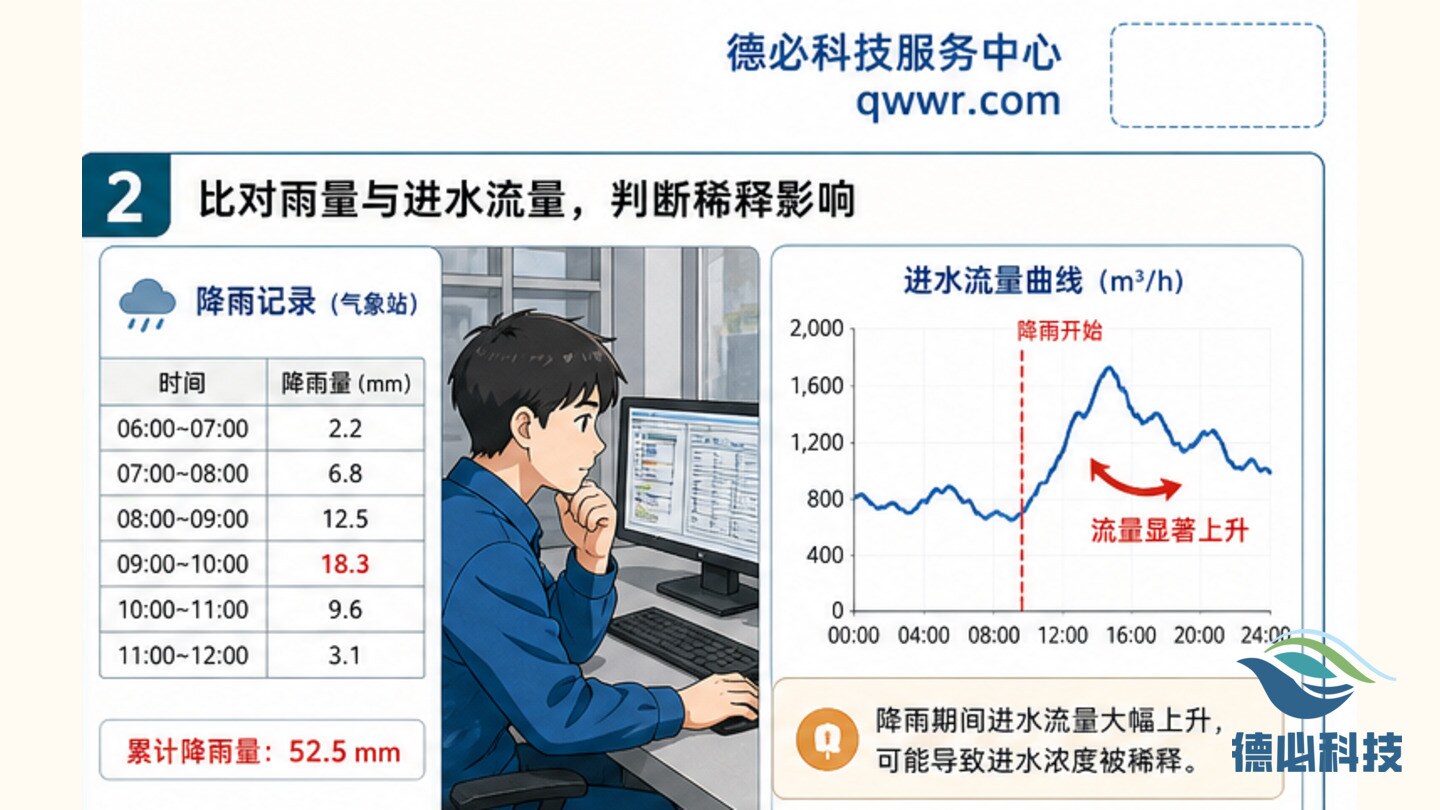

对比 COD、水量、雨量和液位变化。
巡查上游井盖、支管、低洼积水点和泵站状态。
在报告中说明外水稀释对工艺负荷和后续调整的影响。
把现场可立即处理、需要业主协调、需要外部检测或需要设备维修的事项分开写清。
将本次问题进入 Water cloud 工单、月报和整改清单,避免相同问题重复发生。
环保运维资料应能支撑现场判断、过程复核和管理改进。
平台趋势、现场照片、台账记录和复核结果要能互相印证。
判断问题是否影响出水、在线数据、合规资料、现场安全或项目成本。
项目资料应能让业主单位快速看到原因、措施、结果和后续安排。
把真实项目中容易遗漏的检查点写清楚,便于现场人员执行和业主复核。
应写明处理依据、现场动作、复核结果和仍需观察的指标。
照片、曲线和文字说明应指向同一个点位或同一段时间。
所有异常复盘都应有责任人、完成时间和下次检查点。
环保运维的价值,是把每一次现场问题变成可复盘的管理经验。
记录异常背景、数据依据、现场检查、处理动作和复核结果。
用正式业务语言说明原因、影响、处置和后续计划。
整理平台截图、现场照片、工单、台账和复查结论,便于月度归档。
不一定。COD 过低可能影响反硝化碳源和系统稳定,应结合水量和总氮风险判断。
它能把经验性处理转化为可学习、可复核、可交付的项目资料,便于后续培训和检查。
如果正在接管污水处理设施、梳理在线监测站房、准备环保咨询资料或推进验收整改,可先整理项目位置、处理规模、现有设备、运行资料和主要问题,便于我们给出更贴近现场的运维建议。
