现场怎么做
- 建立雨后时间线。
- 核对进水碳源变化。
- 检查缺氧段运行。
- 复核内回流和碳源。
- 安排连续采样观察。
- 输出复盘说明。
要把雨量、水量、进水碳源、缺氧段状态和采样时段放在同一条时间线上复核。
某乡镇站雨后进水水量明显上升,COD 被稀释,出水总氮连续两天偏高。复盘发现缺氧段碳源不足,内回流策略也没有及时调整。
总氮反弹不能简单归因于设备故障,雨季来水、碳氮比和运行策略都可能是核心原因。
围绕现场执行、管理复核和资料留存三个环节,整理可操作、可检查、可追溯的工作要点。
围绕现场运行、在线监测、工单闭环和项目交付整理可执行内容。

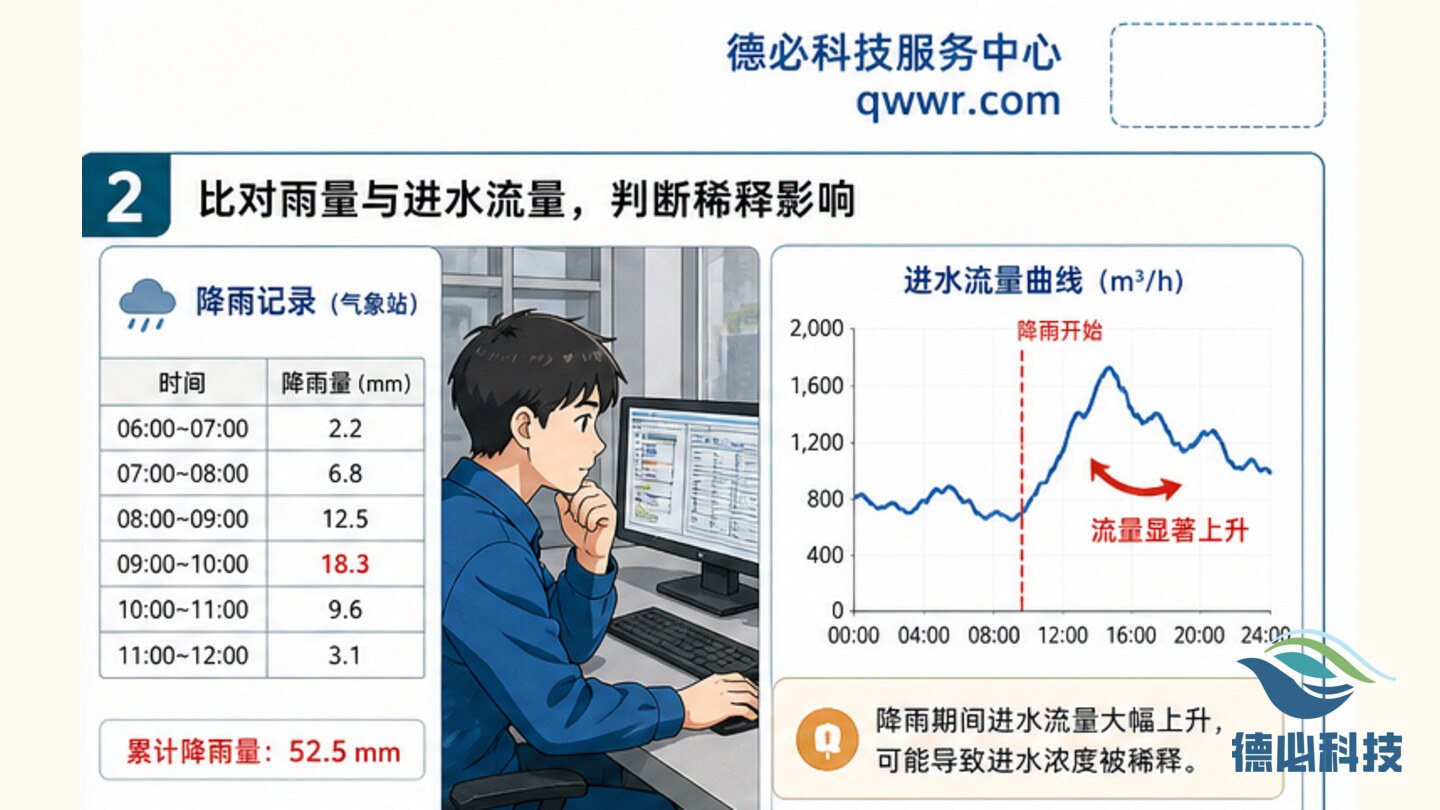

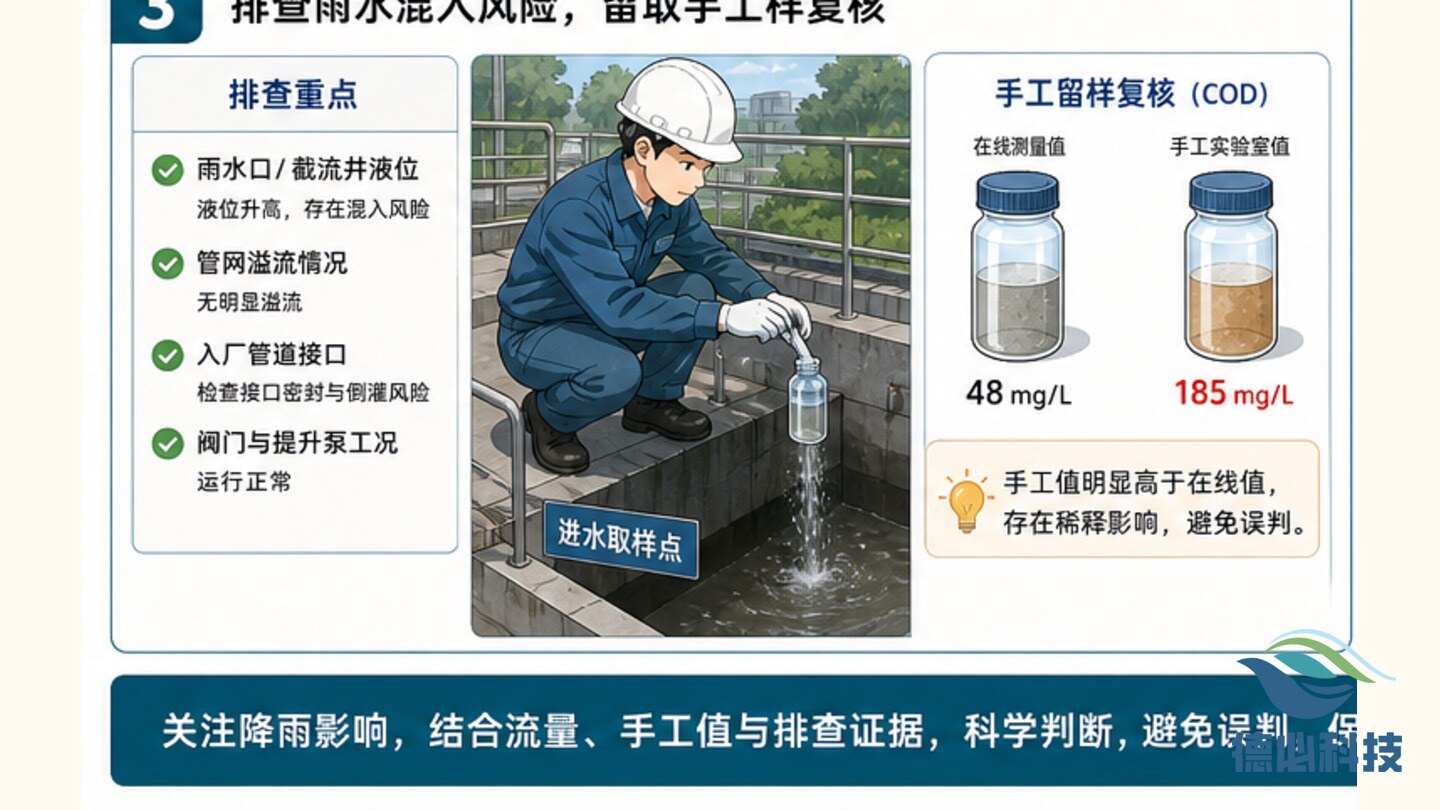

复核雨量、水量、进水 COD、氨氮、硝态氮和总氮趋势。
检查缺氧段 DO、ORP、内回流、碳源投加和搅拌状态。
形成雨后运行复盘、调整记录和后续观察计划。
把需要维修、补测、协同、复查或补充资料的事项写明责任人和完成时间。
把处理过程沉淀到 Water cloud 工单、周报、月报和迎检资料包中,形成连续管理证据。
环保运维资料应能支撑现场判断、过程复核和管理改进。
照片、数据、时间和点位应互相对应,避免只留下结论。
区分设备、工艺、采样、外部来水、人员操作和资料缺口,处理路径才不会偏。
每一次复核都应转化为记录、工单、照片、说明或后续计划。
把真实项目中容易遗漏的检查点写清楚,便于现场人员执行和业主复核。
应写清原因、动作、结果和下一步观察要求。
图片应看得出设备、点位、表计、管路或资料对象。
平台趋势、快检、采样和维修记录应按同一时段口径核对。
环保运维的专业度,体现在对小问题的持续复盘和资料化交付。

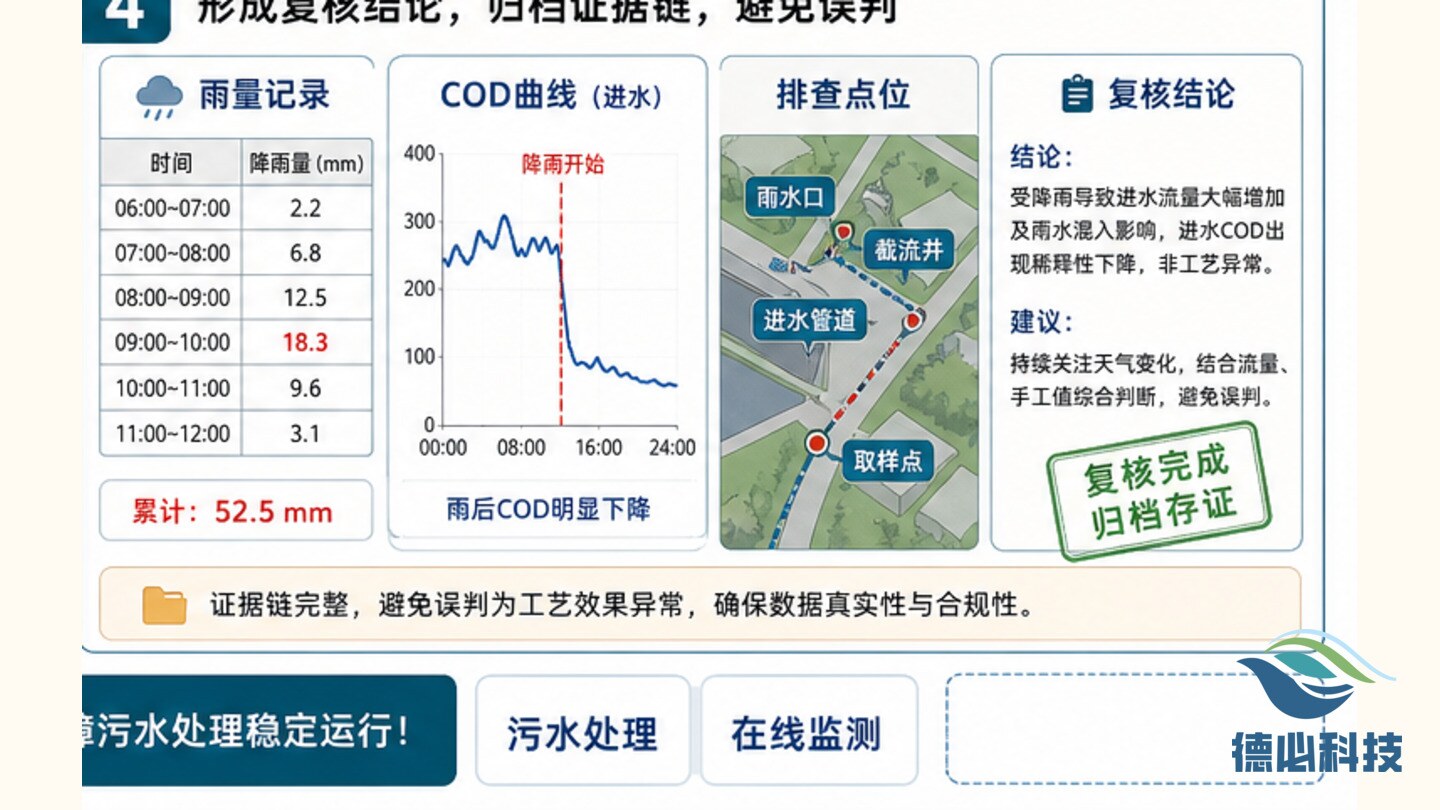

记录问题背景、现场现象、数据依据、处理动作和复核结论。
用正式业务语言说明原因、影响、处置结果和后续计划。
整理平台截图、现场照片、台账、工单和复查结论,供周报和月报引用。
不建议盲目增加。应先判断是否雨水稀释、内回流异常、缺氧段 DO 偏高或采样时段影响。
它能把现场经验转化为可学习、可复核、可交付的项目资料,提升日常运维管理质量。
