现场怎么做
- 记录雨量时段。
- 巡查高液位井室。
- 拍摄倒灌证据。
- 核对泵站响应。
- 整理点位清单。
- 提交整改建议。
倒灌复盘不能只写暴雨影响,要明确点位、时段、泵站响应、外水来源和协同整改建议。

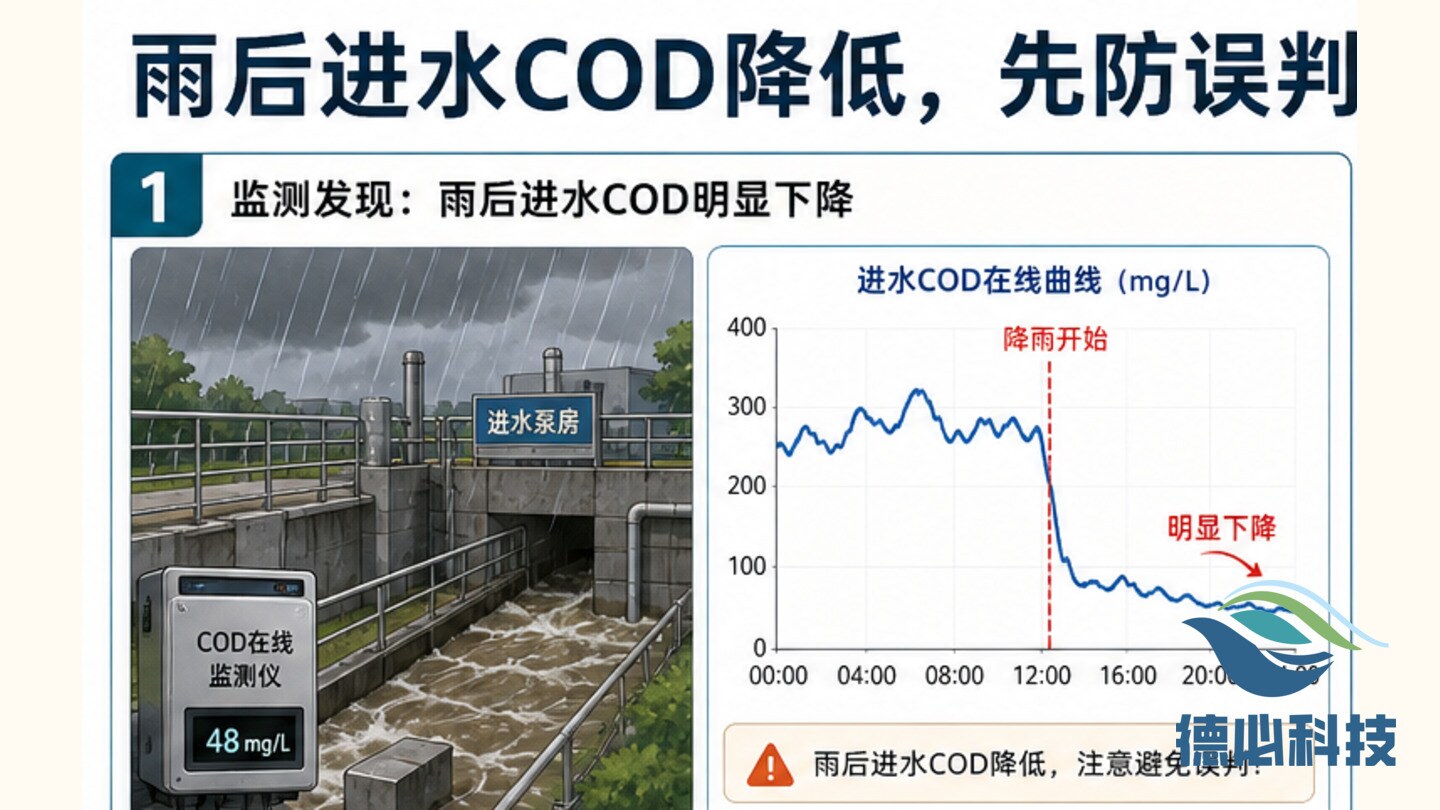

某镇暴雨期间多个检查井出现高液位,污水站进水水量快速上升。运维人员按时间拍摄倒灌点位,并整理泵站启停和雨量记录。
这类资料能帮助业主单位判断雨污混接、管网瓶颈和后续整改重点。
围绕现场执行、管理复核和资料留存三个环节,整理可操作、可检查、可追溯的工作要点。
围绕现场运行、在线监测、工单闭环和项目交付整理可执行内容。

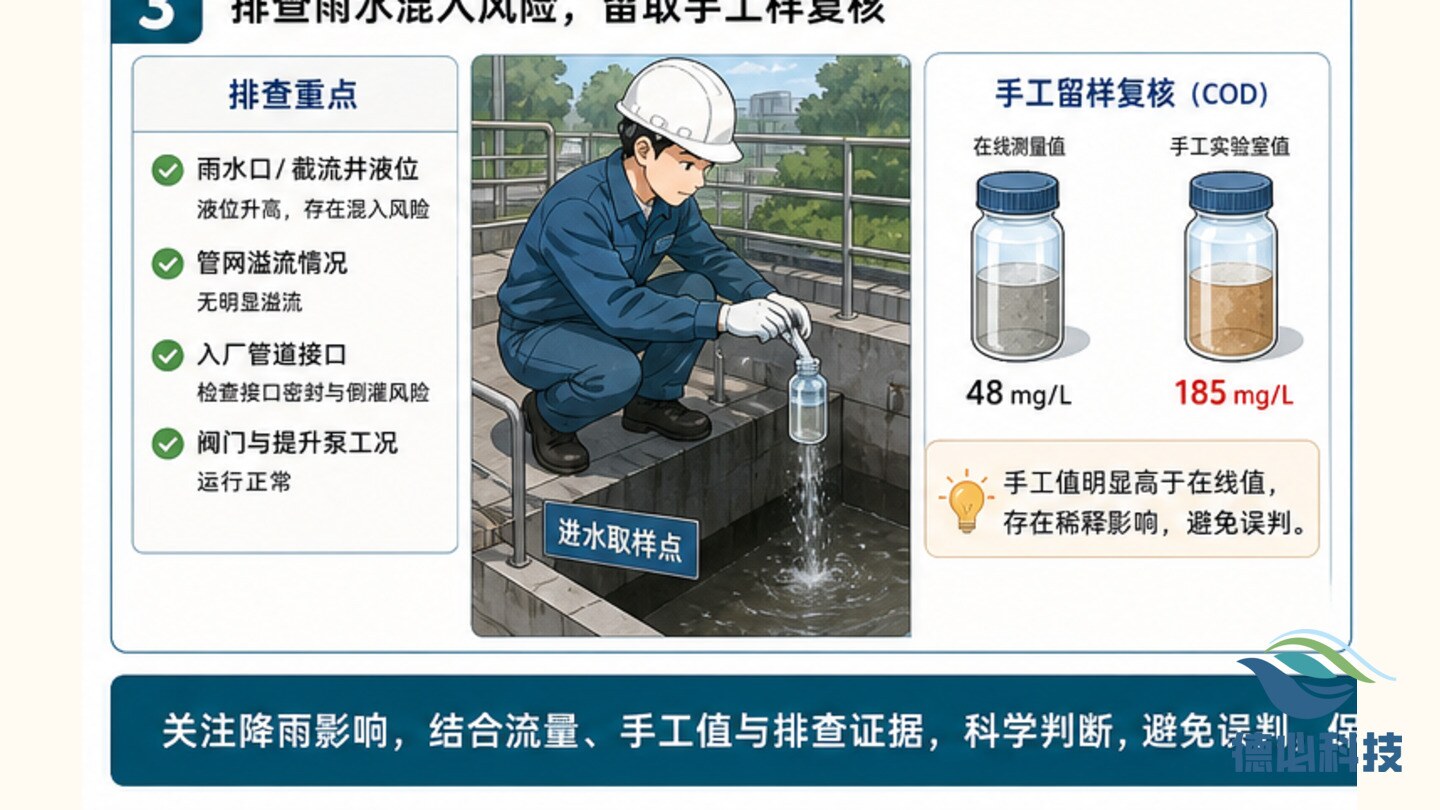

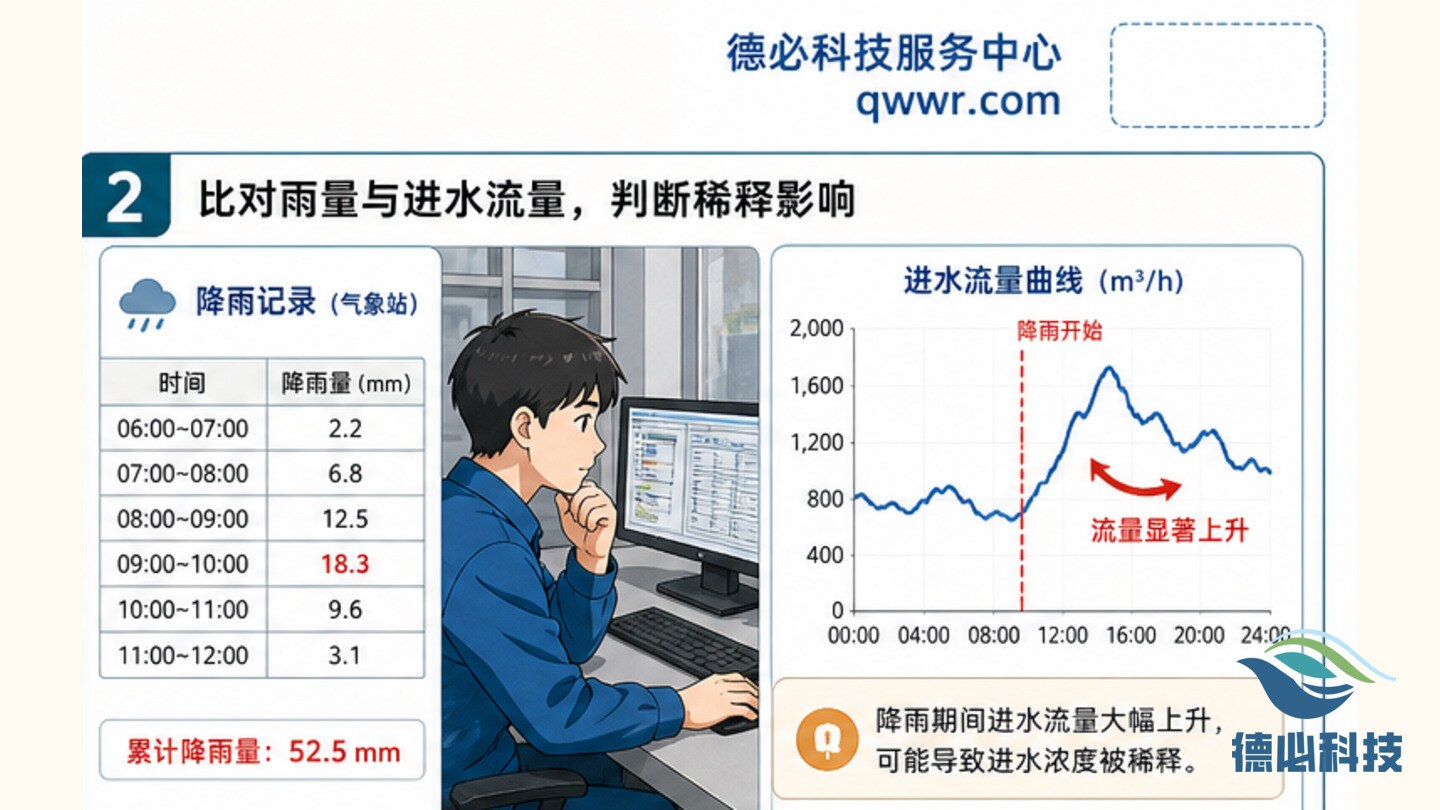

记录雨量、井室液位、倒灌点位、泵站高液位、泵启停、电流和进水水量变化。
拍摄检查井、排口、泵站、电控柜和现场水流方向,标注时间和位置。

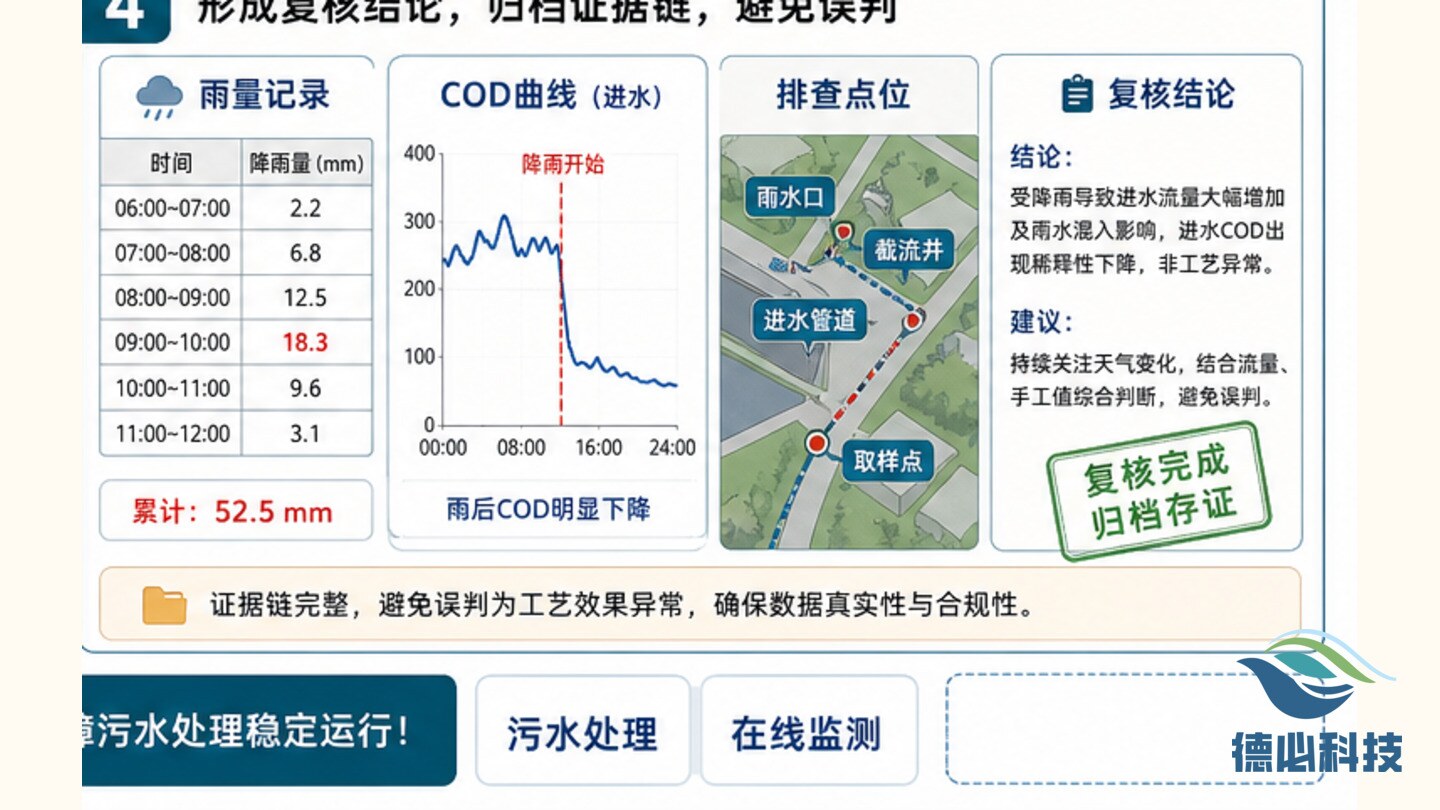

形成暴雨倒灌复盘表、点位清单、泵站响应说明和协同整改建议。
把需要维修、补测、协同、复查或补充资料的事项写明责任人、完成时间和复查口径。
把处理过程沉淀到 Water cloud 工单、周报、月报和迎检资料包中,减少同类问题反复解释。
环保运维资料应能支撑现场判断、过程复核和管理改进。
照片、时间、点位、数据和责任人要能互相对应,避免只有口头判断。
先区分设备、工艺、采样、外部来水、人员操作和资料缺口,再确定处理路径。
每次复核都应转化为记录、工单、照片、说明或后续计划,便于业主沟通和检查引用。
把真实项目中容易遗漏的检查点写清楚,便于现场人员执行和业主复核。
应写清检查对象、判断依据、现场动作和复查结论。
图片应看得出设备、点位、表计、管路、药剂或资料对象。
平台趋势、快检、采样、维修和沟通记录应按同一时间口径整理。
环保运维的价值,体现在把日常细节持续做实、做细、做成可追溯资料。
记录问题背景、现场现象、数据依据、处理动作和复核结论。
用正式业务语言说明原因、影响、处置结果、责任边界和后续计划。
整理平台截图、现场照片、台账、工单和复查结论,供周报和月报引用。
不够。还应记录点位、液位、泵站响应和后续协同建议,为管网整改提供依据。
它能把现场经验转化为可学习、可复核、可交付的项目资料,提升日常运维管理质量。
如果正在接管污水处理设施、梳理在线监测站房、准备环保咨询资料或推进验收整改,可先整理项目位置、处理规模、现有设备、运行资料和主要问题,便于我们给出更贴近现场的运维建议。
