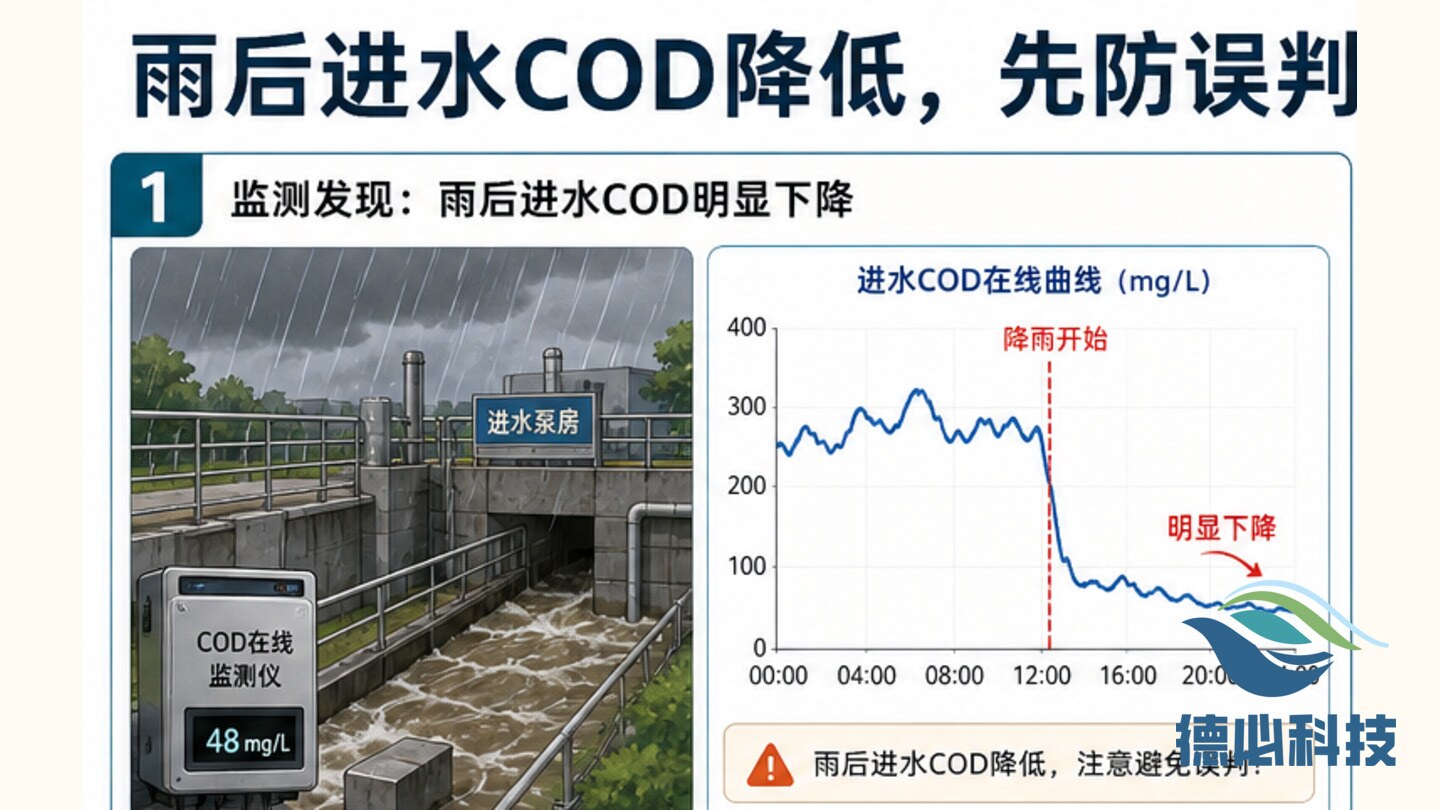

雨后水量异常,夜间排查能发现白天看不到的混接线索

雨污混接排查要结合雨量、水量、COD 稀释、泵站液位和管网点位照片。

雨污混接夜间排查记录示意图
夜间排查要把时间、点位、流态、照片和后续协同记录清楚。

外水进入会让污水站低负荷和高水量同时出现

某站雨后进水水量明显增加,但 COD 反而下降。夜间排查发现部分管网节点有清水持续流入,后续形成混接点位清单提交业主单位。

雨污混接不是站内单独能解决的问题,但站内必须提供清晰证据。

雨污混接现场检查
对比雨量、进水水量、COD、液位、泵站启停和管网节点流态。

实操学习区

围绕现场执行、管理复核和资料留存三个环节,整理可操作、可检查、可追溯的工作要点。

现场怎么做

  1. 对比雨量水量。
  2. 筛选异常时段。
  3. 安排夜间排查。
  4. 拍摄疑似点位。
  5. 整理点位清单。
  6. 提交协同整改。

怎么判断

  • 现象必须能被复核:照片、时间、点位、数据和责任人要能互相对应,避免只有口头判断。
  • 原因要区分层级:先区分设备、工艺、采样、外部来水、人员操作和资料缺口,再确定处理路径。
  • 交付资料要能直接使用:每次复核都应转化为记录、工单、照片、说明或后续计划,便于业主沟通和检查引用。

要留下什么资料

  • 关键数据:雨量、水量、COD、液位、启停次数、疑似点位数量、排查时间和照片数量。
  • 现场证据:检查井照片、排口照片、泵站液位截图、雨量记录、点位地图和沟通记录。
  • 交付成果:雨污混接排查表、疑似点位清单、协同整改建议和复查计划。

实务工作要点

围绕现场运行、在线监测、工单闭环和项目交付整理可执行内容。

工作要点

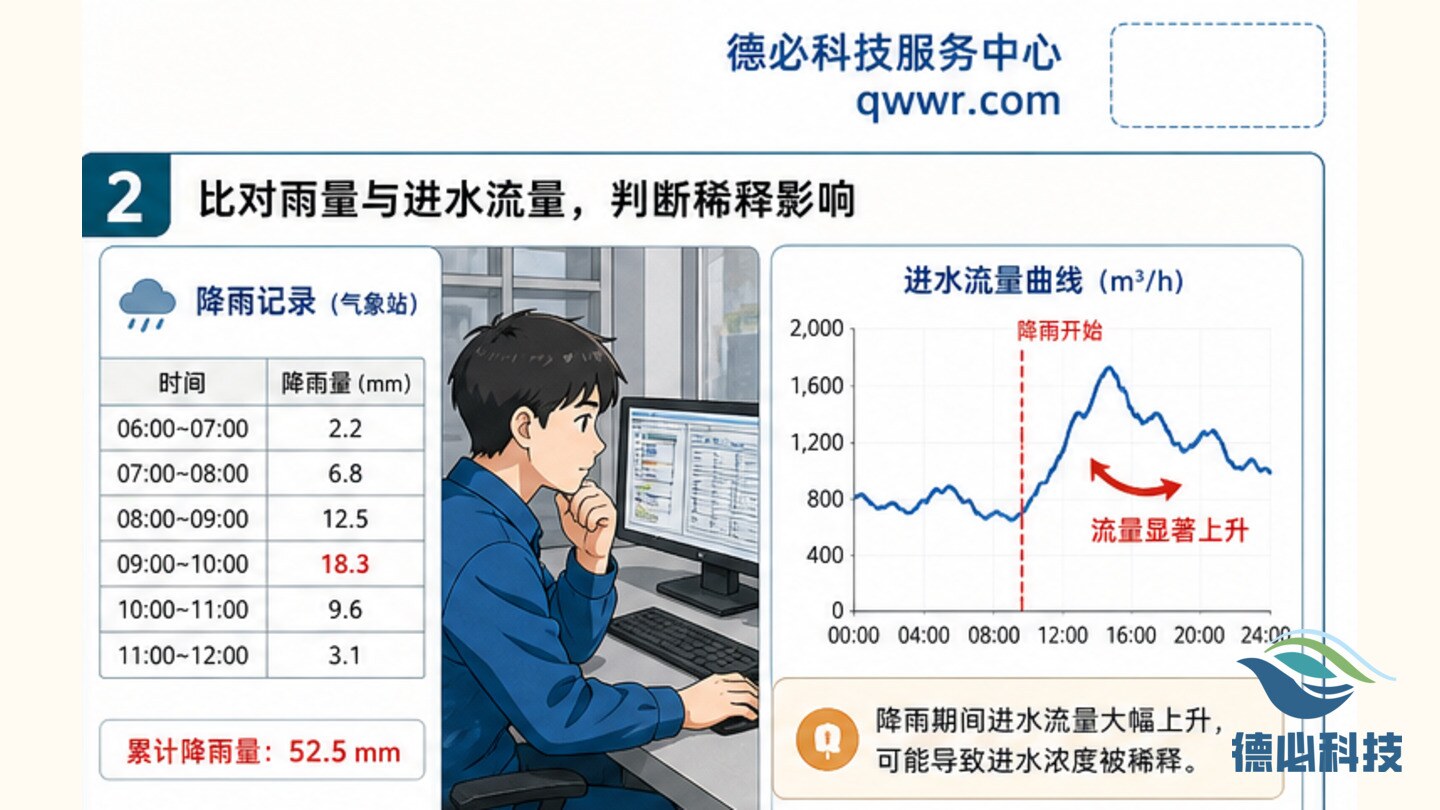

先确认现场现象

对比雨量、进水水量、COD、液位、泵站启停和管网节点流态。

工作要点

再核对数据和设备状态

夜间或雨后拍摄检查井、排口、明渠、泵站和疑似混接点位。

工作要点

同步形成资料闭环

形成雨污混接排查记录、点位清单、照片索引和协同整改建议。

工作要点

明确责任和复查时限

把需要维修、补测、协同、复查或补充资料的事项写明责任人、完成时间和复查口径。

工作要点

沉淀为项目标准做法

把处理过程沉淀到 Water cloud 工单、周报、月报和迎检资料包中,减少同类问题反复解释。

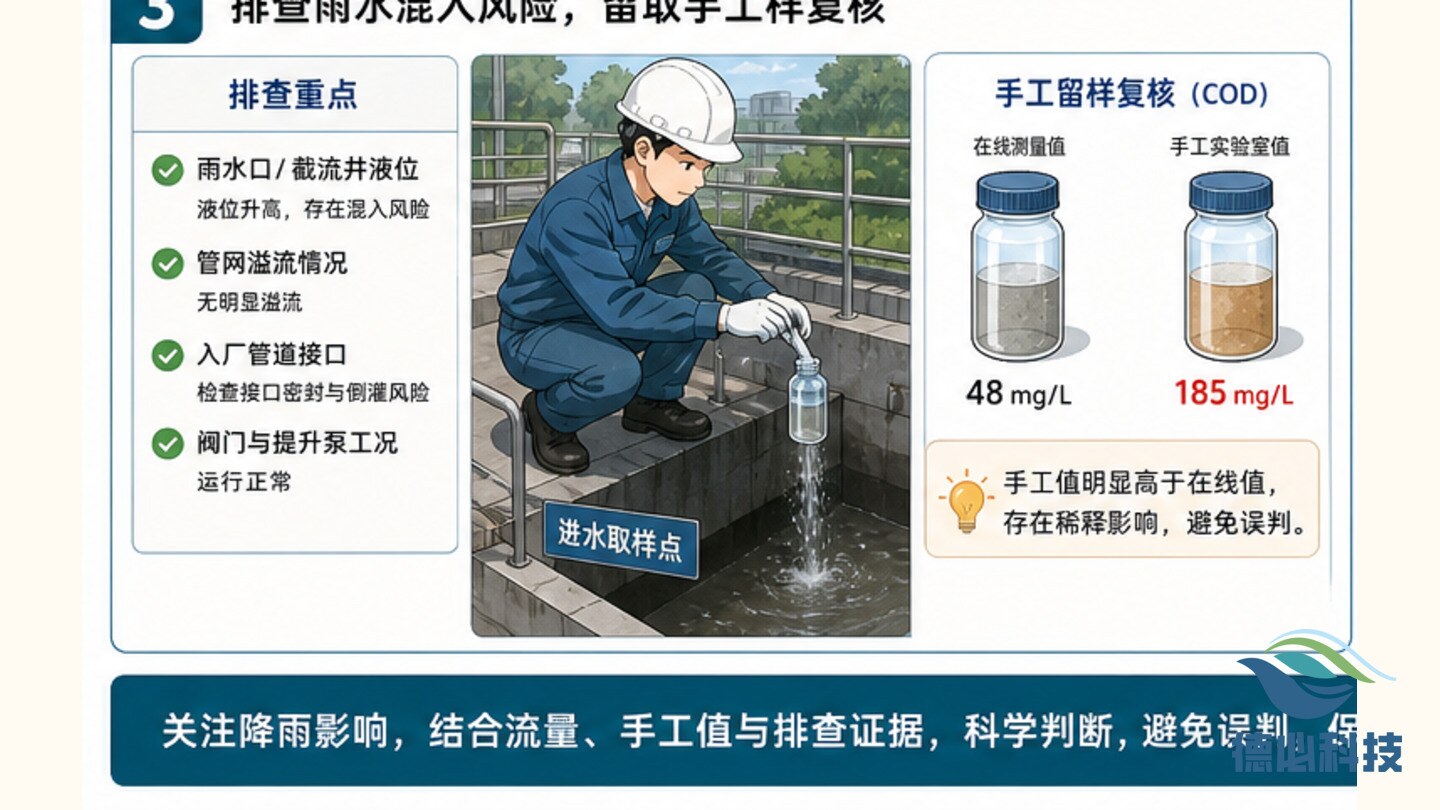

雨污混接数据复核
夜间或雨后拍摄检查井、排口、明渠、泵站和疑似混接点位。

专业判断原则

环保运维资料应能支撑现场判断、过程复核和管理改进。

判断原则

现象必须能被复核

照片、时间、点位、数据和责任人要能互相对应,避免只有口头判断。

判断原则

原因要区分层级

先区分设备、工艺、采样、外部来水、人员操作和资料缺口,再确定处理路径。

判断原则

交付资料要能直接使用

每次复核都应转化为记录、工单、照片、说明或后续计划,便于业主沟通和检查引用。

现场处理细节

把真实项目中容易遗漏的检查点写清楚,便于现场人员执行和业主复核。

不要只写情况正常

应写清检查对象、判断依据、现场动作和复查结论。

照片要体现对象

图片应看得出设备、点位、表计、管路、药剂或资料对象。

时间线要统一

平台趋势、快检、采样、维修和沟通记录应按同一时间口径整理。

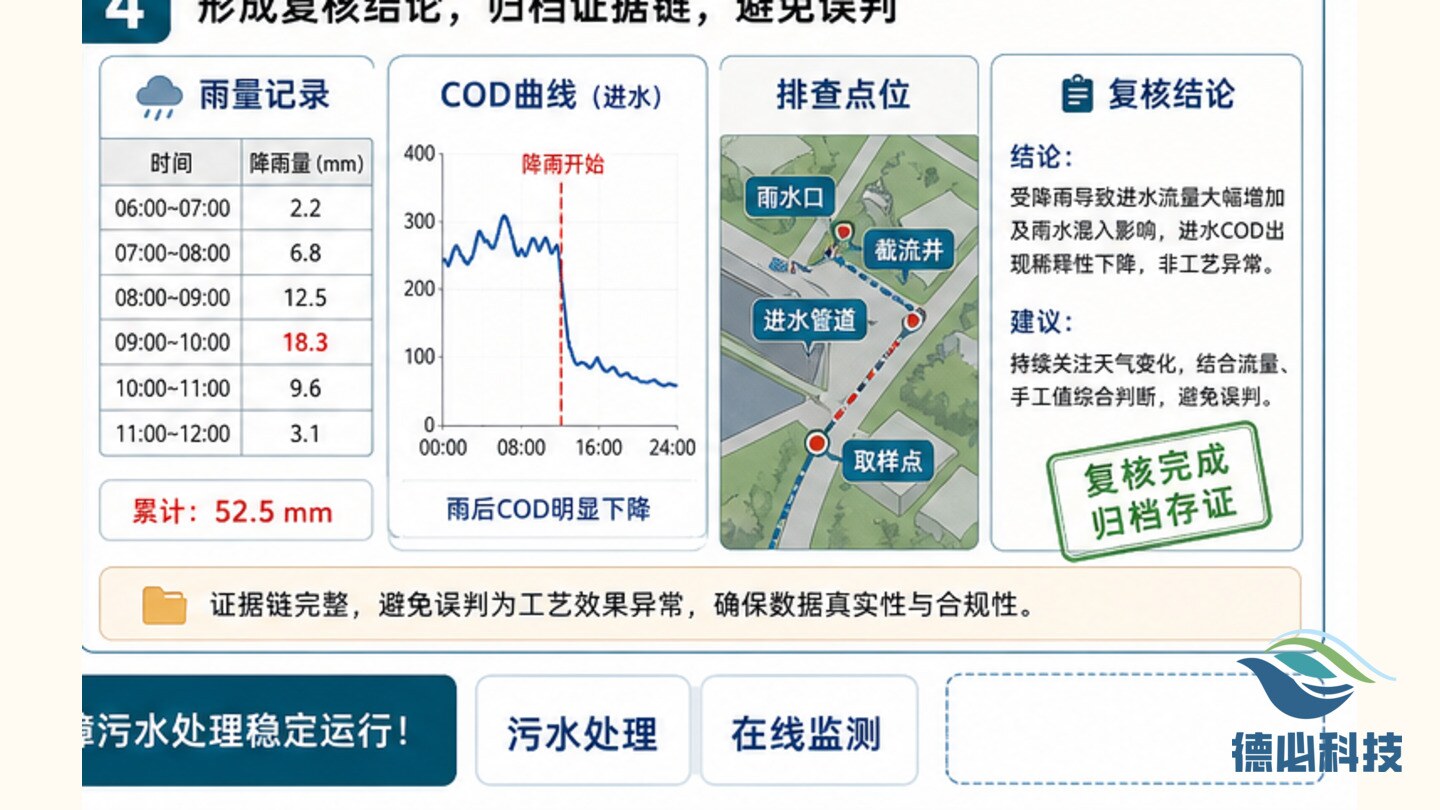

雨污混接资料闭环
形成雨污混接排查记录、点位清单、照片索引和协同整改建议。

为什么要这样做

环保运维的价值,体现在把日常细节持续做实、做细、做成可追溯资料。

围绕乡镇污水处理厂现场运行、在线监测数据和项目资料交付组织内容。
强调真实运维场景下的记录、证据、责任人、完成时间和复核结果。
与 Water cloud 在线监测运维平台、企业官网环保栏目和项目资料归档衔接。

常见误区

  • 只看到平台有数据,就认为在线监测工作已经完成。
  • 只记录处理结果,不保存现场照片、采样比对和复核依据。
  • 只做单次故障处理,不分析重复问题和管理责任。
交付资料

需要留痕的内容

  • 关键数据:雨量、水量、COD、液位、启停次数、疑似点位数量、排查时间和照片数量。
  • 现场证据:检查井照片、排口照片、泵站液位截图、雨量记录、点位地图和沟通记录。
  • 交付成果:雨污混接排查表、疑似点位清单、协同整改建议和复查计划。
执行流程

建议工作步骤

  • 对比雨量水量。
  • 筛选异常时段。
  • 安排夜间排查。
  • 拍摄疑似点位。
  • 整理点位清单。
  • 提交协同整改。
适用对象

主要使用人员

  • 污水处理设施运维人员。
  • 在线监测设备维护人员。
  • 项目负责人和资料归档人员。

项目交付资料

交付成果

雨污混接复核记录

记录问题背景、现场现象、数据依据、处理动作和复核结论。

交付成果

项目沟通说明

用正式业务语言说明原因、影响、处置结果、责任边界和后续计划。

交付成果

周月报附件

整理平台截图、现场照片、台账、工单和复查结论,供周报和月报引用。

常见问题

雨污混接排查为什么要做夜间或雨后?

这些时段更容易看到异常清水、持续流入和液位变化,证据更直接。

为什么要把这类问题做成专题?

它能把现场经验转化为可学习、可复核、可交付的项目资料,提升日常运维管理质量。

相关专题

以下页面涵盖报名条件、课种选择、培训费用、理论考试、就业方向和应用场景等相关内容。

需要结合项目现场进一步评估?

如果正在接管污水处理设施、梳理在线监测站房、准备环保咨询资料或推进验收整改,可先整理项目位置、处理规模、现有设备、运行资料和主要问题,便于我们给出更贴近现场的运维建议。
